Tunnel Louis-Hippolyte-La Fontaine

La ministre des Transports, Geneviève Guilbault, confirme le report d’un an de la fin de travaux au tunnel Louis-Hippolyte La Fontaine, reliant Montréal à Longueuil, dans l’Est.

« Pour l’instant, on est à l’automne 2026 et souhaitons, effectivement, que tout se passe bien », a commenté la ministre des Transports et du Développement durable, lorsqu’interrogée à ce sujet, lundi, dans le cadre d’une conférence de presse portant sur la sécurité des travailleurs routiers.

Elle s’est empressée d’ajouter qu’« on ne peut jamais prévoir les imprévus », d’autant plus que les infrastructures routières et de transport ont été particulièrement peu entretenues ces dernières années.

à CityNews

Quebec cites ‘safety’ as reason for La Fontaine tunnel delay

“We will never compromise the safety on our work sites,” says Quebec Transport Minister Geneviève Guilbault amid construction delays on the Louis-Hippolyte-La Fontaine tunnel. It’ll now only be completed in 2027. Anastasia Dextrene reports.

1 « J'aime »

Sur la page FB du projet

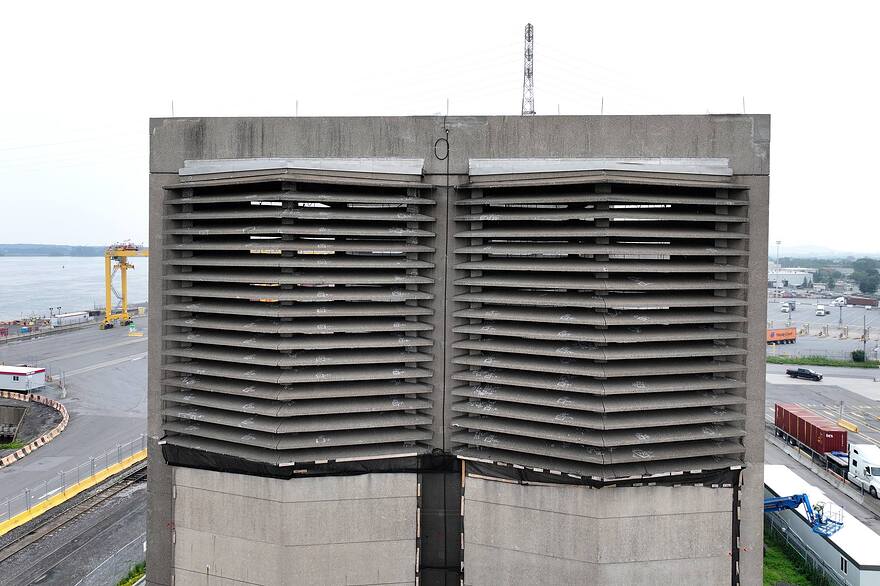

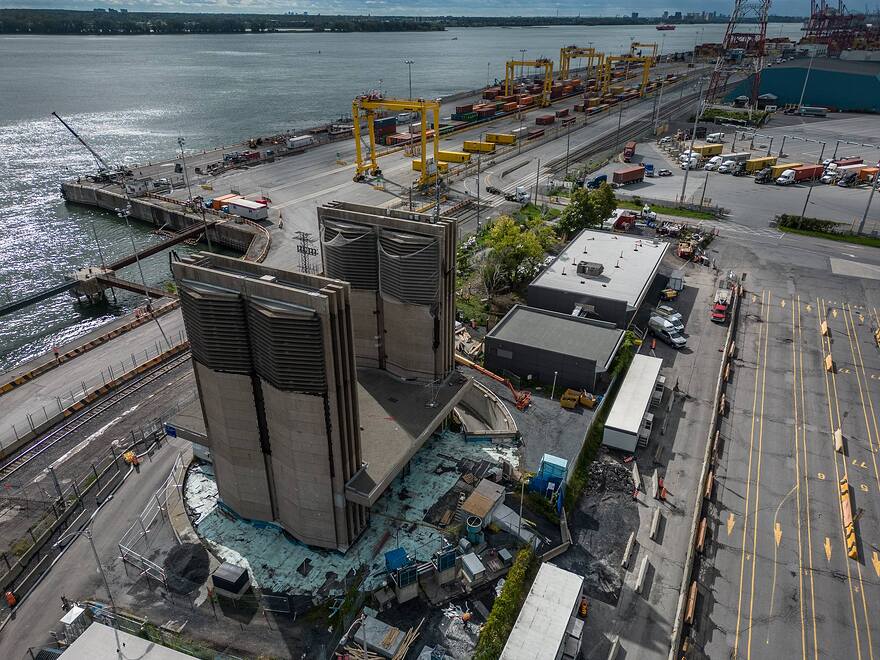

À quoi servent les tours de ventilation?

Si la composante la plus évidente du tunnel est constituée des tubes dans lesquels les véhicules circulent, les quatre tours de ventilation sont, quant à elles, des ouvrages essentiels à l’exploitation du tunnel et à la sécurité des usagers.

Positionnées de part et d’autre du fleuve Saint-Laurent, ces tours d’environ 25 mètres de hauteur abritent une partie du système de ventilation du tunnel. D’une part, les tours permettent d’évacuer la pollution qui est produite par les véhicules pour garantir la qualité de l’air à l’intérieur de chaque tube de circulation.

D’autre part, ces cheminées permettent l’évacuation efficace de l’air vicié lors d’un incident générant de la congestion (par exemple un accident) ou de la fumée lors d’un incendie.

Pour la sécurité des usagers, le fonctionnement des ventilateurs dans les tours est donc indispensable pour permettre la circulation des véhicules dans le tunnel.

5 « J'aime »

J’ai toujours aimé ces tours… pour un truc industriel, on s’entends :joy:
Ça fait ‘big infrastructure’.

3 « J'aime »

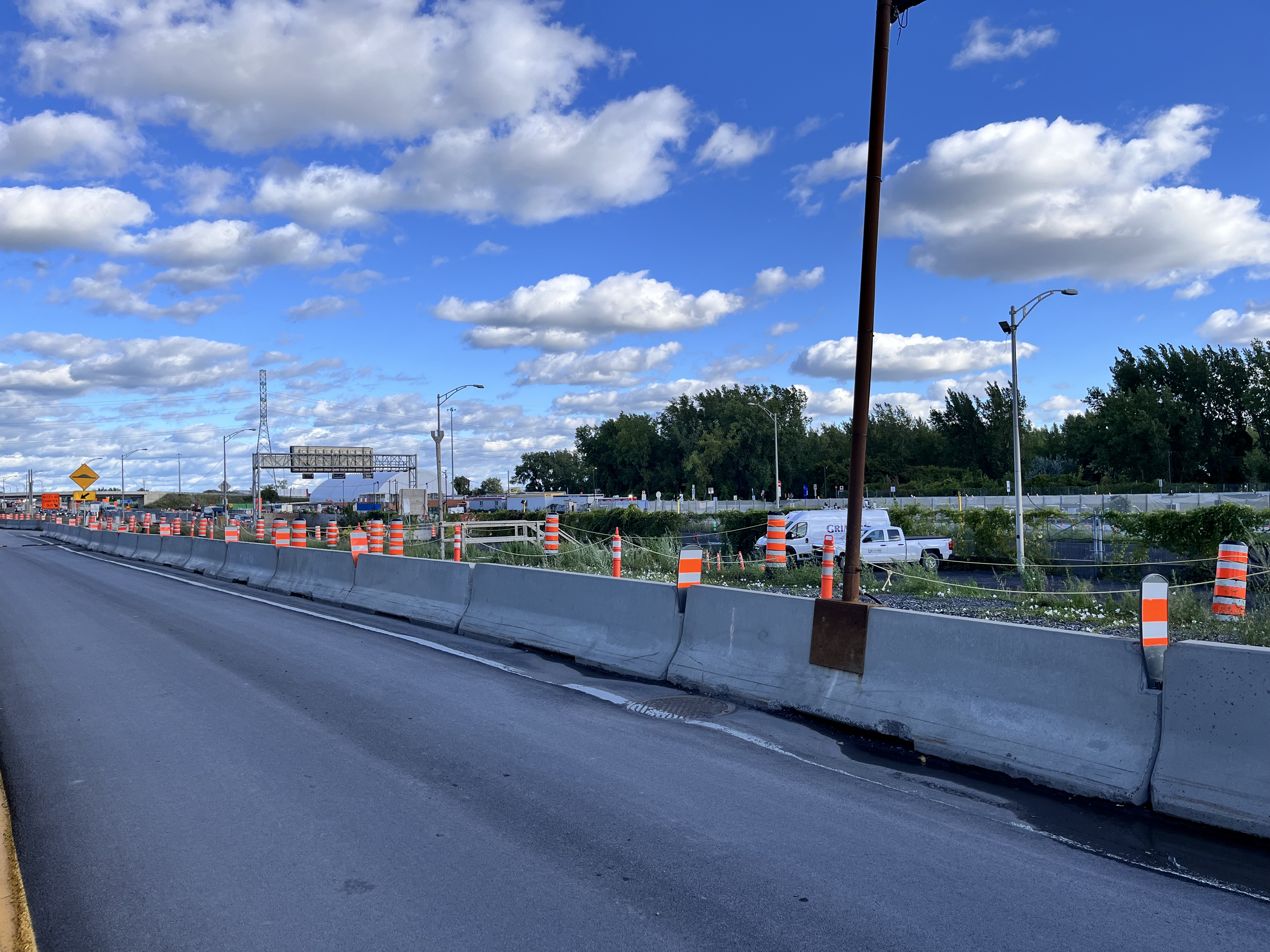

Radars pédagogiques, dos d’âne, intersections réaménagées : Québec allonge 1,4 million de dollars pour sécuriser les alentours du tunnel Louis-Hippolyte-La Fontaine, dans Mercier‒Hochelaga-Maisonneuve, où les inquiétudes sont nombreuses depuis près de deux ans.

C’est ce qu’a confirmé lundi le cabinet de la ministre des Transports, Geneviève Guilbault, dans un communiqué. D’abord, la rue Honoré-Beaugrand et l’avenue Souligny seront reconfigurées, autrement dit les panneaux d’arrêt s’y trouvant seront remplacés par des feux de circulation. Québec prévoit aussi la mise en place de sens uniques sur ces deux artères pour restreindre la circulation automobile.

Sur les rues Hochelaga et Curatteau, le ministère des Transports s’engage aussi à modifier les feux de circulation pour les rendre plus sécuritaires, ainsi qu’à introduire des voies de virage en double. Non loin de là, des dos d’âne ont par ailleurs commencé à être installés sur plusieurs artères, dans les dernières semaines.

2 « J'aime »

J’ai l’impression que ces mesures finissent toujours par avantager les automobilistes sur les autres usagers. Il y a une piste cyclable sur Honoré-Beaugrad / Souligny et pour la traverser, il faut appuyer sur un beg button qui est super loin. Des fois, même quand on pèse dessus, il faut attendre un cycle de lumière au complet. J’entends souvent le monde à pied sacrer parce que le feu est trop long. Les automobilistes utilisent les sens uniques supposément mis en place pour sécuriser les rues, pour accélérer. C’est un peu un désastre ce coin.

3 « J'aime »

2 septembre 2024



3 « J'aime »

10 septembre 2024 • Boucherville et Hochelaga



7 « J'aime »

Selon nos informations, ces fissures ont commencé à apparaître de façon répétitive dans les derniers mois. La situation fait craindre à certains travailleurs que la durée de vie de l’infrastructure, qui fait l’objet d’un vaste chantier de réfection jusqu’en 2027, en soit affectée à plus long terme.

Au Conseil provincial du Québec des métiers de la construction-International (CPQMC-I), le syndicat des travailleurs du tunnel, on reproche au gouvernement de faire la sourde oreille.

2 « J'aime »

J’peux bin croire qu’on est tout le temps en travaux au Qc. Il est bien temps de revoir comment nous attribuons les contrats pour nos infrastructures.

1 « J'aime »

Entrevue radio avec un porte-parole du MTMD ce matin à l’émission Tout un matin

Et à l’émission Midi info, entrevue avec une personne qui a travaillé sur le chantier durant les travaux de bétonnage. Il a mentionné qu’il y avait des fissures en retirant le coffrage!

Pour écouter :speaker: :headphones: Fissures dans le nouveau béton du Tunnel Louis-Hippolyte-La Fontaine

1 « J'aime »

Caliss…

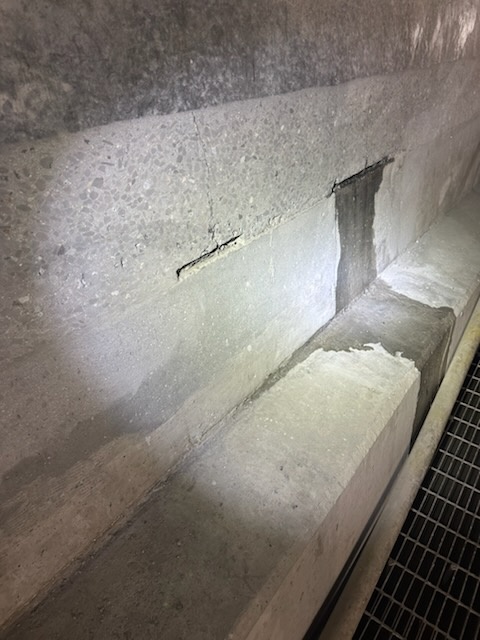

Des fissures en « quantité anormale » apparaissent déjà dans le béton récemment coulé du pont-tunnel Louis-Hippolyte-La Fontaine, selon le syndicat des travailleurs du chantier de réfection de ce lien routier majeur, qui déplorent l’inaction de Québec.

Après avoir été prolongés d’au moins un an, les travaux sur cette infrastructure névralgique qui relie l’est de Montréal à la Rive-Sud semblent désormais respecter les échéanciers, mais voilà que le Conseil provincial du Québec des métiers de la construction (CPQMC-I) sonne l’alarme quant à la qualité du béton posé dans le tunnel.

Le syndicat montre du doigt les nombreuses fissures, jugées anormales, et les infiltrations d’eau qui sont apparues à travers les murs fraîchement coulés.

En entrevue à l’émission Midi info, le responsable de la prévention et sécurité du travail du CPQMC-I, Philippe-Michel Lang, qui a travaillé durant 18 mois sur ce chantier, affirme pourtant avoir interpellé le gouvernement à plusieurs reprises sur ces enjeux.

3 « J'aime »

Comme une soixantaine de ses collègues, il a refusé de travailler durant trois jours, les 11, 15 et 16 octobre, pour « mettre sa santé en priorité », car il dit constater des manques en matière de ventilation du chantier.

1 « J'aime »

Avancement au 1er janvier 2025,on approche tranquillement de la fin pour la direction sud!

Tube du tunnel en direction sud

Type d’activité Proportion réalisée en date du 1er janvier 2025
Retrait du béton des murs 100 %
Retrait du béton de la voûte 100 %
Bétonnage des murs 100 %
Bétonnage de la voûte 100 %
Peinture des murs 96 %
Démolition de la chape 100 %
Bétonnage de la chape (réfection du radier comprise) 100 %
Installation de la membrane, asphaltage et marquage 67 %
Installation des systèmes électriques (équipements dans le tube) 59 %

Corridor de service du tunnel

Type d’activité Proportion réalisée en date du 1er janvier 2025
Réfection (plancher de béton et murs, systèmes de drainage, aires de sécurité) 98 %

Tours de ventilation en direction sud

Type d’activité Proportion réalisée en date du 1er janvier 2025
Retrait des panneaux 100 %
Retrait des abat-vent 100 %
Réparation des structures 100 %
Remplacement des ventilateurs 78 %
Pose des nouveaux panneaux 0 panneau posé /64
Pose des nouveaux abat-vent 0 abat-vent posé /16

Corridor de service du tunnel

Type d’activité Proportion réalisée en date du 1er janvier 2025
Réfection (plancher de béton et murs, systèmes de drainage, aires de sécurité) 98 %

Autoroute 25 – Reconstruction des dalles de béton

Type d’activité Proportion réalisée en date du 1er janvier 2025
Direction sud 100 %
Direction nord 47 %

Source: Présentation du projet et avancement des travaux de réfection du tunnel Louis-Hippolyte-La Fontaine | Gouvernement du Québec

3 « J'aime »

Est-ce qu’on sait s’ils vont rouvrir avec les 6 voies comme avant? Je trouverais ça dommage qu’on ne profite pas de toute ces années avec la moitié voies en moins pour ne pas rouvrir avec 1 voie d’autobus de chaque bord.

1 « J'aime »

Ci-dessous se trouve un survol de l’état d’avancement des travaux de réfection touchant le tube du tunnel en direction sud, le corridor de service et les tours de ventilation. Ces renseignements seront mis à jour régulièrement.

Tube du tunnel en direction sud

Type d’activité Proportion réalisée en date du 1er février 2025
Retrait du béton des murs 100 %
Retrait du béton de la voûte 100 %
Bétonnage des murs 100 %
Bétonnage de la voûte 100 %
Peinture des murs 99 %
Démolition de la chape 100 %
Bétonnage de la chape (réfection du radier comprise) 100 %
Installation de la membrane, asphaltage et marquage 67 %
Installation des systèmes électriques (équipements dans le tube) 61 %

Tours de ventilation en direction sud

Type d’activité Proportion réalisée en date du 1er février 2025
Retrait des panneaux 100 %
Retrait des abat-vent 100 %
Réparation des structures 100 %
Remplacement des ventilateurs 100 %
Pose des nouveaux panneaux 0 panneau posé /64
Pose des nouveaux abat-vent 0 abat-vent posé /16

Autoroute 25 – Reconstruction des dalles de béton

Type d’activité Proportion réalisée en date du 1er février 2025
Direction sud 100 %
Direction nord 47 %

Source: Présentation du projet et avancement des travaux de réfection du tunnel Louis-Hippolyte-La Fontaine | Gouvernement du Québec

@ScarletCoral Comment fait-t-on un meilleure mise en page comme vous l’avez fait dans mon dernier post ?

4 « J'aime »

Tube du tunnel en direction sud|Type d’activité|Proportion réalisée en date du 1er mars 2025|
| — | — |
|Retrait du béton des murs|100 %|
|Retrait du béton de la voûte|100 %|
|Bétonnage des murs|100 %|
|Bétonnage de la voûte|100 %|
|Peinture des murs|100 %|
|Démolition de la chape|100 %|
|Bétonnage de la chape (réfection du radier comprise)|100 %|
|Installation de la membrane, asphaltage et marquage|67 %|
|Installation des systèmes électriques (équipements dans le tube)|73 %|

4 « J'aime »

Officiellement, le chantier doit toujours se terminer d’ici l’automne 2026. Cela dit, la circulation automobile sans entraves – avec trois voies dans chaque direction – attendra au printemps 2027.

Entre ces deux dates, des travaux d’aménagement devront en effet encore être réalisés sur le mail central. Il s’agit de l’endroit où la circulation est déviée en sens opposé. « Le retour à la normale pour les gens, ce sera vraiment au printemps 2027 », a indiqué M. Girard.

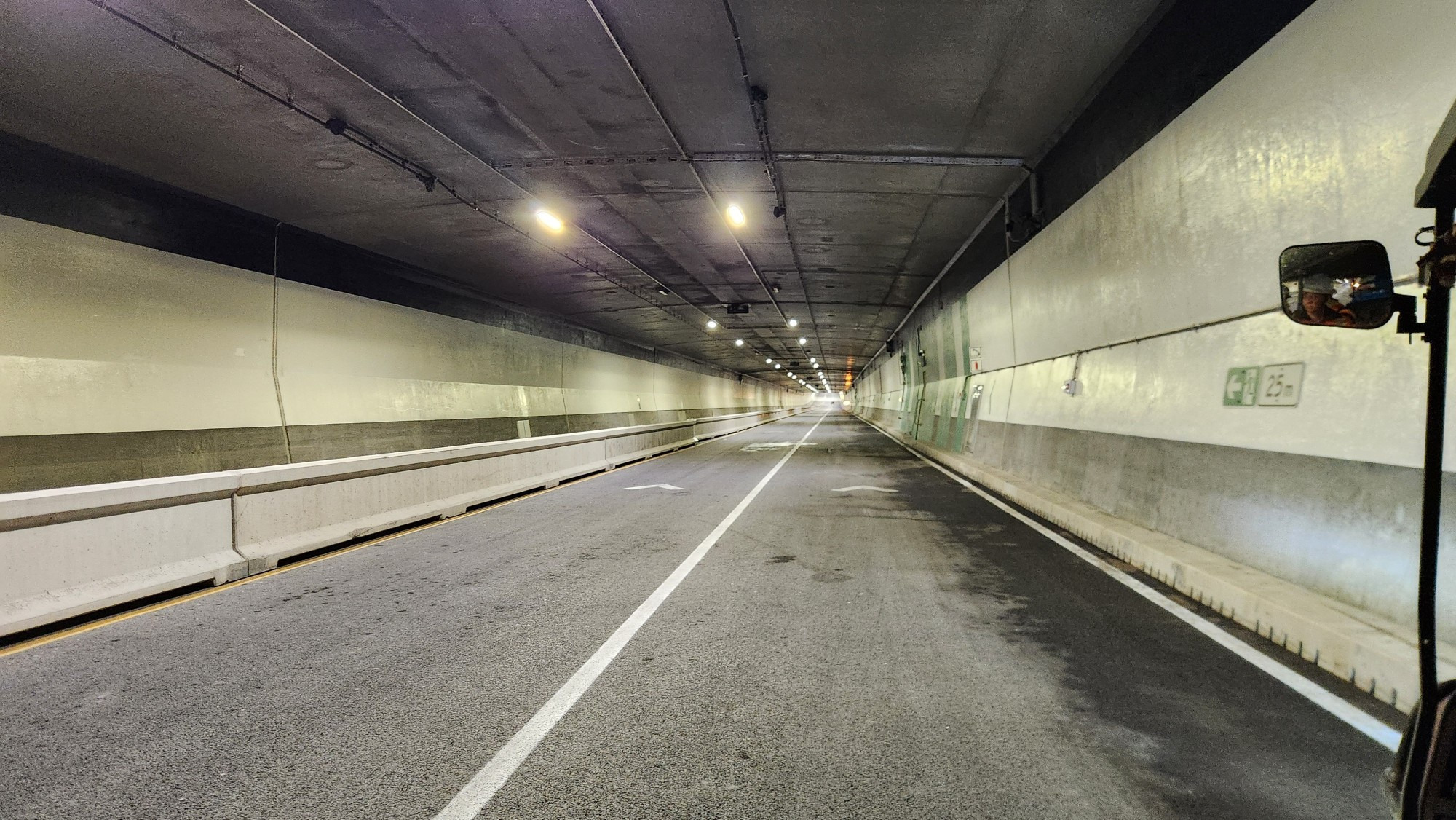

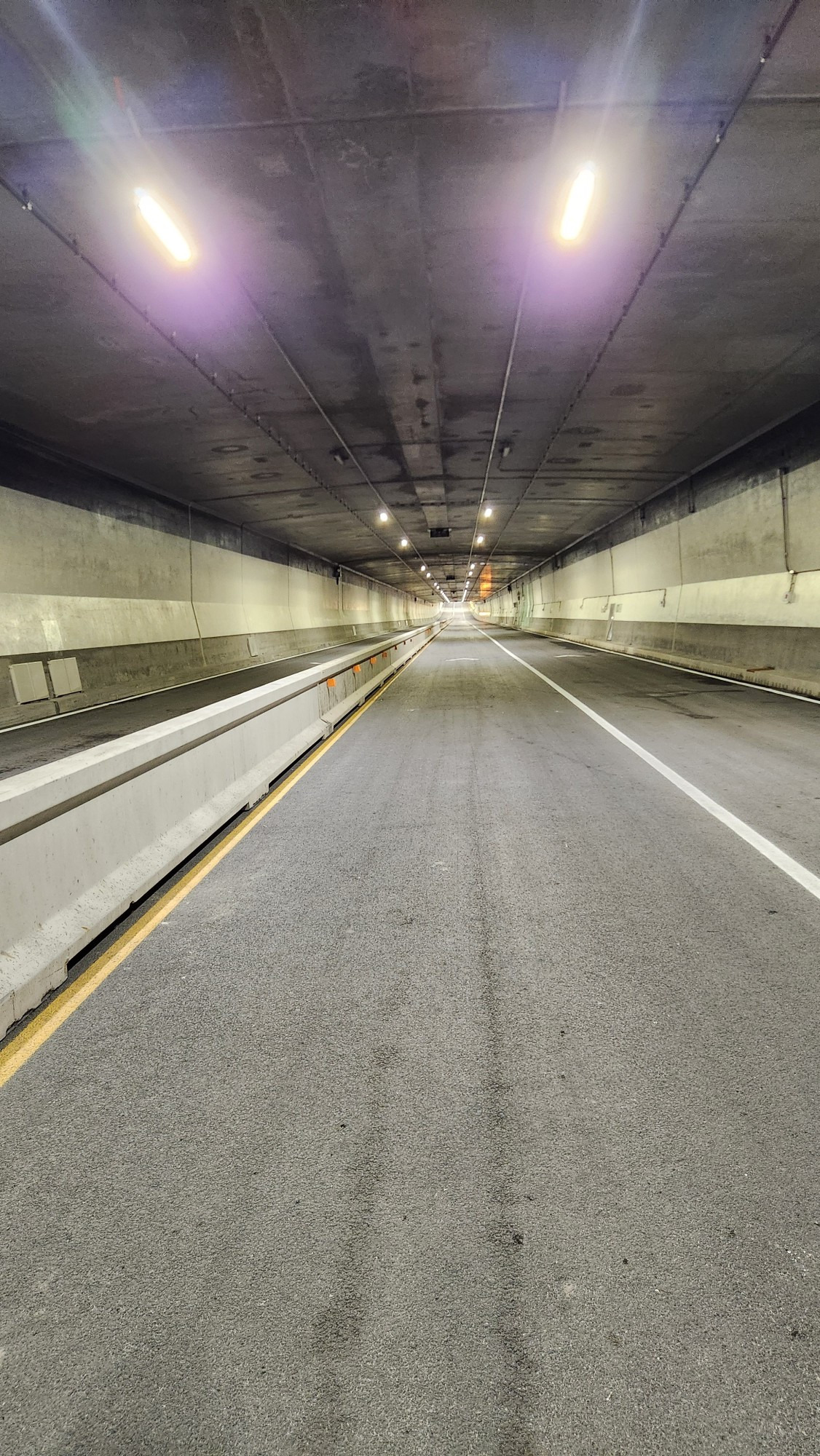

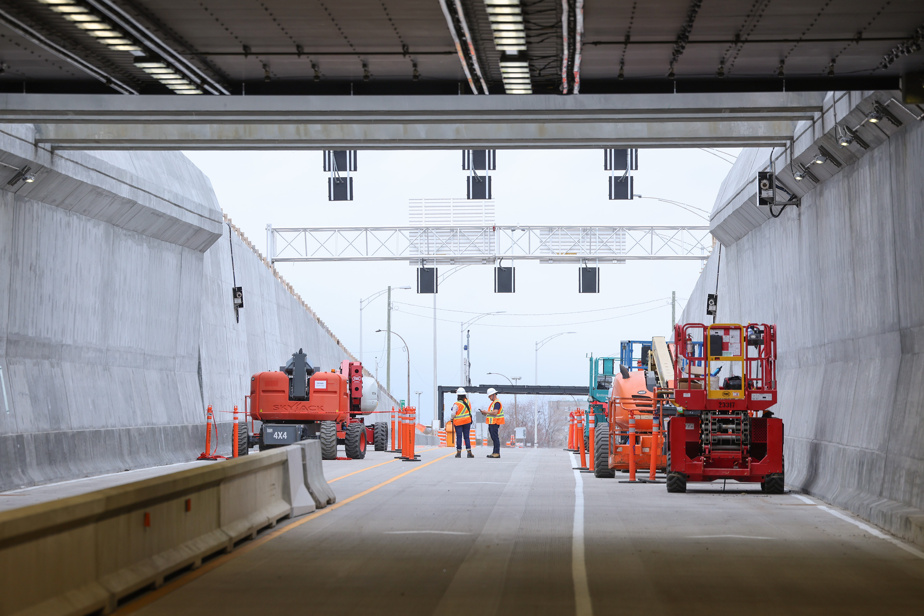

Le journaliste François Joly de Radio-Canada a visité le nouveau tube

Il a publié une vidéo et quelques photos sur Bluesky

6 « J'aime »

Reportage de Noovo Info

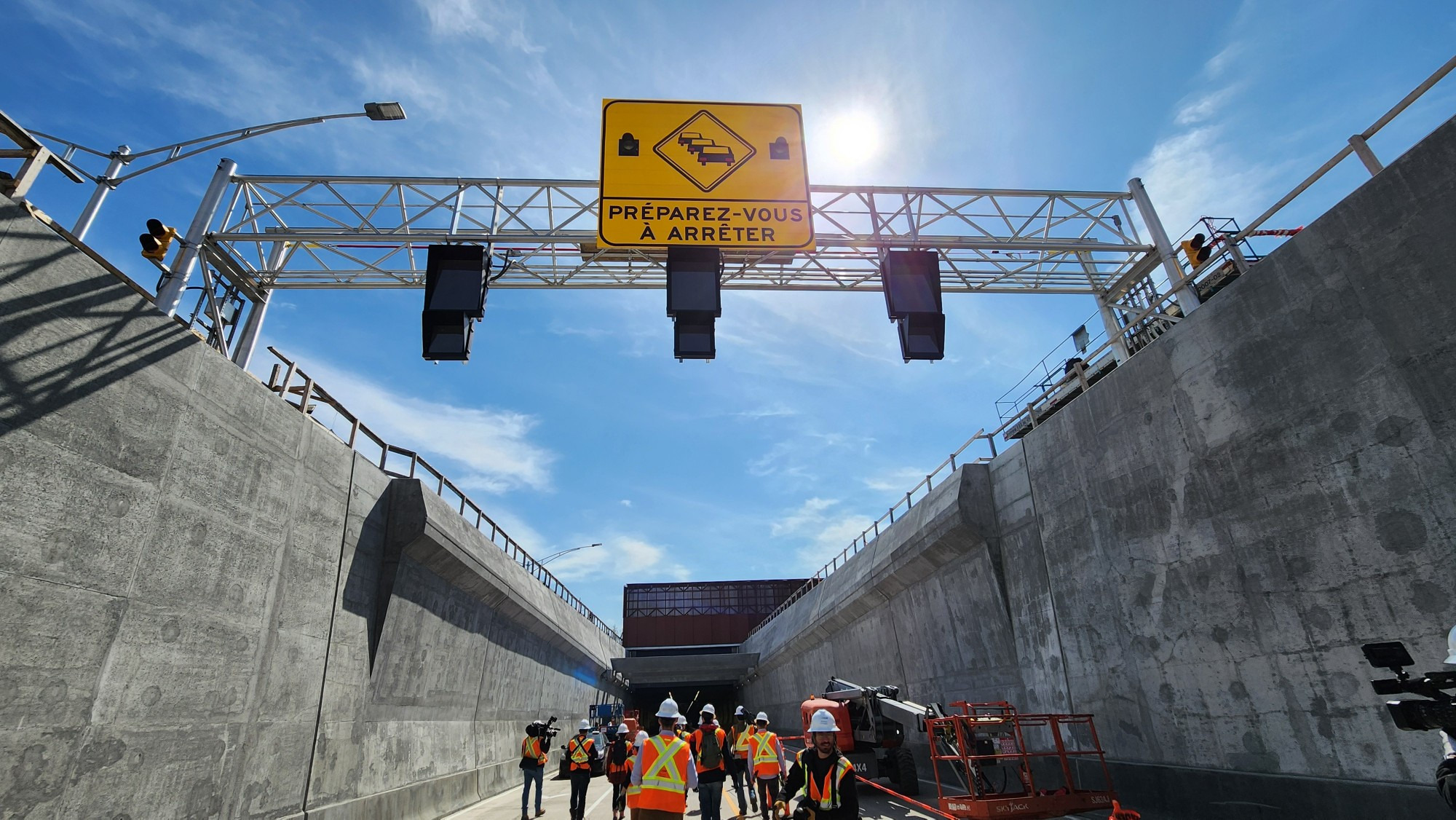

Tunnel Louis-Hippolyte Lafontaine: le tube sud est complété

Les travaux du tube sud du tunnel Louis-Hippolyte Lafontaine reliant Montréal à la Rive-Sud ont été complétés.

6 « J'aime »
