Au terme du chantier, le boulevard offrira un tout nouveau visage. Des trottoirs de 1,8 mètre seront aménagés de part et d’autre, ainsi qu’une piste cyclable unidirectionnelle de 1,5 mètre de chaque côté, améliorant la sécurité des cyclistes. Trois voies de circulation automobile par direction, séparées par un terre-plein central, compléteront l’aménagement. La chaussée sera légèrement réduite afin d’intégrer ces nouvelles infrastructures.
Grande Allée (1) : un chantier en trois phases
Sylvain Daignault - Initiative de journalisme local Journaliste
sdaignault@gravitemedia.com 438-873-0417

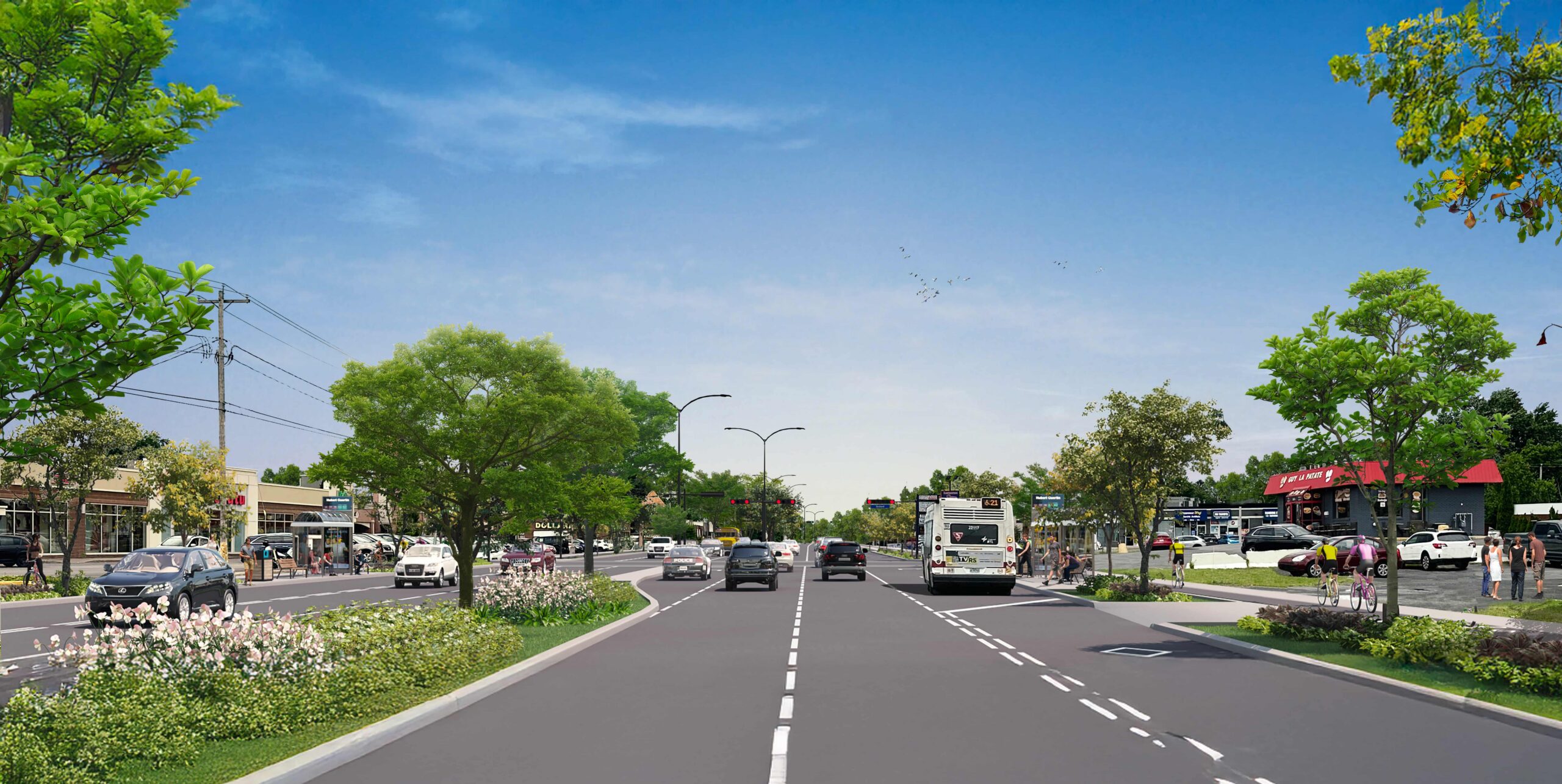

Le boulevard Grande Allée à la fin du projet. (Photo : Ville de Longueuil)
La réfection complète du boulevard Grande Allée, sur une distance de 2,1 km, débutera à la mi-avril pour se terminer à l’automne 2028. Il s’agit d’un énorme chantier pour la Ville de Longueuil. Premier article d’une série de trois.
Le directeur du génie à la Ville de Longueuil, Simon Dupont, est conscient des impacts importants sur la circulation. Le chantier sera réalisé en trois phases. «Le projet est bien planifié. Seule la météo pourrait venir compliquer l’échéancier», souligne-t-il.
Une voie par direction sera maintenue en tout temps, bien que certaines fermetures complètes soient nécessaires pour des interventions ponctuelles. Par mesure de sécurité, le stationnement sur rue sera interdit sur Grande Allée durant les travaux.
Des chemins de détour seront proposés et des signaleurs seront présents en permanence. Des mesures de mitigation sont également prévues : abat-poussière, passages réguliers d’un camion-balai et utilisation d’équipements limitant le bruit et les vibrations. Les travaux se dérouleront principalement du lundi au vendredi, entre 7h et 19h.
Les trois phases
La première phase, de la mi-avril à novembre 2026, touchera la travée sud (direction est), du côté de Brossard, par tronçons successifs. La circulation à contresens sera permise dans la zone des travaux.
La deuxième phase, d’avril à novembre 2027, concernera la travée nord (direction ouest), du côté de Longueuil, également par tronçons, avec maintien de la circulation à contresens.
La troisième phase, prévue au printemps et à l’été 2028, portera sur l’aménagement du terre-plein central, le paysagement, le marquage et la signalisation. Une voie par direction sera alors maintenue. La fin complète des travaux est prévue à l’automne 2028.

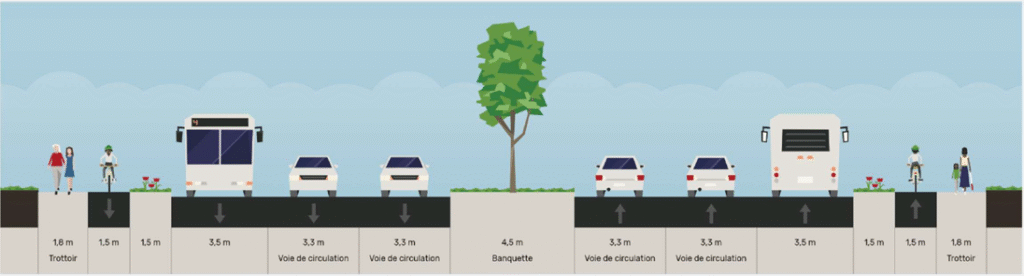

Coupe du boulevard Grande Allée à la fin des travaux (Photo : Ville de Longueuil)
Aqueduc et égout
Toutes les conduites d’eau potable et les vannes seront remplacées. L’installation d’un réseau d’aqueduc temporaire pourrait occasionner des baisses de pression ou des coupures d’eau. «Un avis sera distribué environ 48 heures à l’avance lorsqu’une interruption est prévue», précise M. Dupont.
Quant aux égouts, ceux en fin de vie utile seront remplacés. «Il y a des égouts datant de 1964 qui sont à six mètres de profondeur», note Jean-François Lagacé, chef de service mobilité durable et éclairage à la Ville de Longueuil.
Les commerces et les propriétés demeureront accessibles en tout temps, et une signalisation indiquera clairement les accès.
La collecte des déchets et du recyclage sera assurée par l’entrepreneur. Les citoyens n’auront qu’à déposer leurs bacs en bordure de rue comme à l’habitude.
Une Grande Allée modernisée
Au terme du chantier, le boulevard offrira un tout nouveau visage. Des trottoirs de 1,8 mètre seront aménagés de part et d’autre, ainsi qu’une piste cyclable unidirectionnelle de 1,5 mètre de chaque côté, améliorant la sécurité des cyclistes. Trois voies de circulation automobile par direction, séparées par un terre-plein central, compléteront l’aménagement. La chaussée sera légèrement réduite afin d’intégrer ces nouvelles infrastructures.
Un projet amorcé en 2019
Le projet de réfection du boulevard Grande Allée s’inscrit dans une démarche amorcée il y a plusieurs années. La phase d’avant-projet s’est déroulée de 2019 à 2022, permettant de définir les grandes orientations et d’évaluer les besoins. Les études préparatoires, ainsi que l’élaboration des plans et devis, ont ensuite été réalisées entre 2022 et 2024 afin de préciser les interventions à effectuer et d’en établir les coûts. E
En 2024 et 2025, la Ville a tenu des rencontres avec les propriétaires résidentiels et commerciaux les plus directement touchés par les travaux, dans le but de présenter le projet et d’échanger sur les impacts anticipés. Le contrat pour la réalisation des travaux a été octroyé en janvier 2026 à Eurovia Québec Construction.
