Ils vont aménager la moitié du parc de façon temporaire.
Il y a une séance d’info le 21 janvier
La Ville de Montréal invite la population à participer à une rencontre d’information virtuelle visant à présenter un sommaire des études de caractérisation, d’évaluation des risques toxicologiques et écotoxicologiques et du plan de réhabilitation préparés dans le cadre du projet de construction du bassin de rétention des eaux William.
un plan de réhabilitation qui prévoit le maintien dans le terrain de contaminants dont la concentration excède localement les valeurs limites du Règlement sur la protection et la réhabilitation des terrains (RPRT). Ce plan de réhabilitation est accompagné d’une évaluation des risques toxicologiques et écotoxicologiques ainsi que des impacts sur les eaux souterraines.

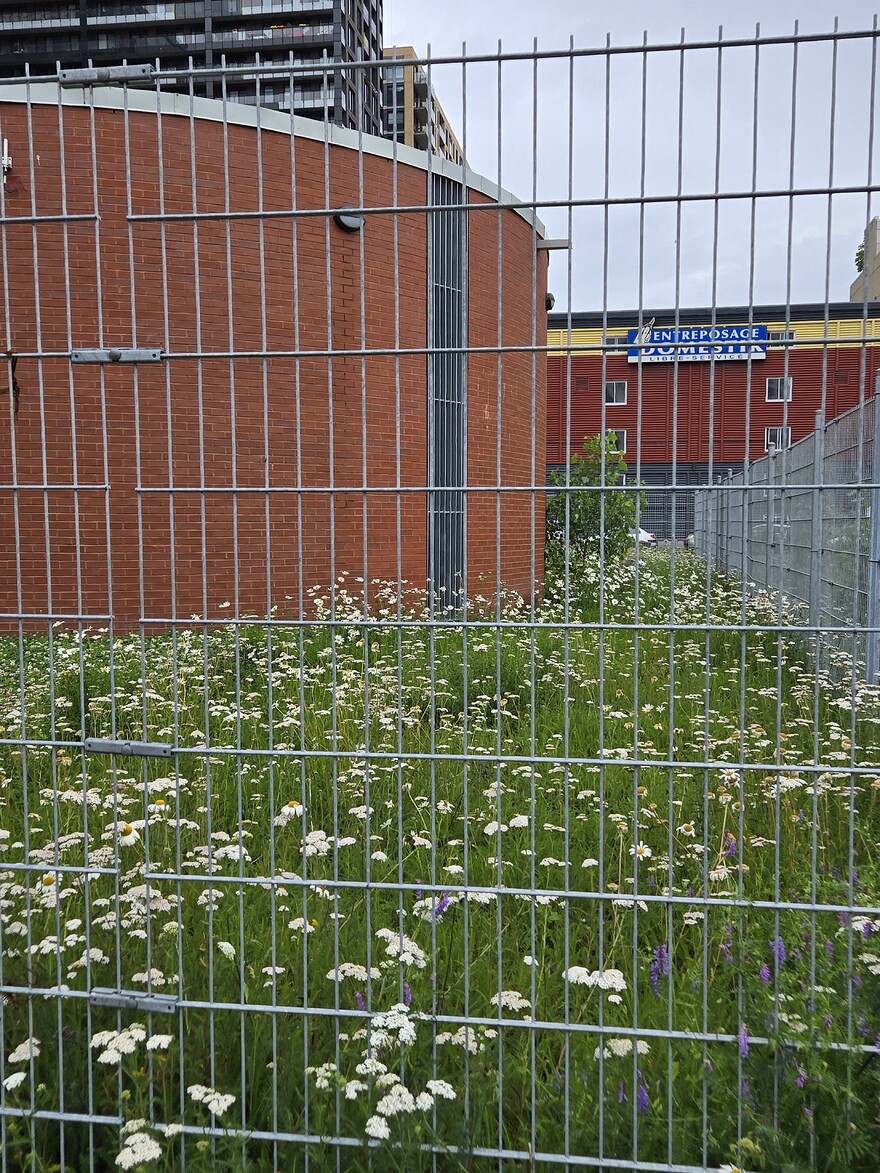

Les travaux de construction ont permis une excavation de masse de près de 70 000 m3 de sols, incluant des sols contaminés et des sols propres, la réutilisation de matériaux conformes excavés, ainsi que le maintien en place de 167 m3 de sols contaminés excédant les valeurs de l’annexe II du RPRT. Ainsi, deux zones de contamination résiduelle en hydrocarbures en profondeur aux limites de propriété (pour un total de 37 m3) font l’objet d’un avis d’impraticabilité technique et une zone de contamination résiduelle en métaux dans les sols de surface de l’aire de protection du système racinaire d’arbres existants (130 m3) fait l’objet d’une analyse de risque.
À la lumière des études réalisées, les mesures de recouvrement pour le maintien en place sans risque des remblais contaminés sont les suivantes :
- Aux limites sud-ouest du site, une clé d’argile a été mise en place en profondeur sur la paroi ouest ainsi que sur la paroi sud pour empêcher toute migration vers le site;
- Pour préserver les arbres matures le long de la rue Ann, les sols de remblais conservés dans la zone de protection des racines seront recouverts d’une couche de 20 cm de sol propre autour des arbres existants.
Informations pour accéder à la séance d’information publique
La séance d’information publique aura lieu le 21 janvier 2026 à 19 h. Pour assister à la visioconférence, veuillez obligatoirement vous inscrire en complétant ce formulaire avant le 20 janvier 2026: Je m’inscris (cliquer ici)
Au moins, le Ministère ne demande pas l’abattage des arbres matures pour décontaminer les sols en bordure de la rue Ann
Pas sur si c’est la bonne place:
Séance d’information: plan de réhabilitation des sols (Bassin William)
La Ville de Montréal invite la population à participer à une séance d’information virtuelle visant à présenter notamment le plan de réhabilitation préparés dans le cadre du projet de construction du bassin de rétention des eaux William.
Description
Il y sera notamment question d’un sommaire des études de caractérisation, d’évaluation des risques toxicologiques et écotoxicologiques et du plan de réhabilitation préparés dans le cadre du projet.
Le bassin est localisé dans le quadrilatère borné par les rues William, Ottawa, Ann et Dalhousie, dans l’arrondissement du Sud-Ouest à Montréal (lot 1 179 734).
La présentation sera suivie d’une période de questions lors de laquelle il sera possible de poser des questions en direct. Il est également possible de transmettre les questions à l’avance.
La Ville de Montréal a tenu une séance d’information virtuelle le 21 janvier sur son plan de réhabilitation des sols du bassin de rétention des eaux William, situé à Griffintown dans Le Sud-Ouest. Lors de cette rencontre, la Ville a annoncé que 167 m3 de sols contaminés demeureront sur le site, alors que 25 000 m3 ont été éliminés, mais aussi qu’une promenade-jardin serait bientôt aménagée dans le secteur.
Le bassin se trouve dans le quadrilatère borné par les rues Ottawa, Ann, William et Dalhousie. Les travaux de construction ont été réalisés en 2018 et 2019.
Le projet de réhabilitation des sols sert à réduire « de plus de 30 % le nombre de surverses [dans] le fleuve Saint-Laurent » lors de fortes pluies, a expliqué Jean-Sébastien Thorn, chargé de projets au Service de l’eau de la Ville de Montréal. Parallèlement, il permet d’éviter de surcharger le réseau d’égouts de Griffintown. Souterrain, ce bassin a une capacité de rétention d’eau de 12 000 m3, l’équivalent de plus de quatre piscines olympiques, selon la Ville.

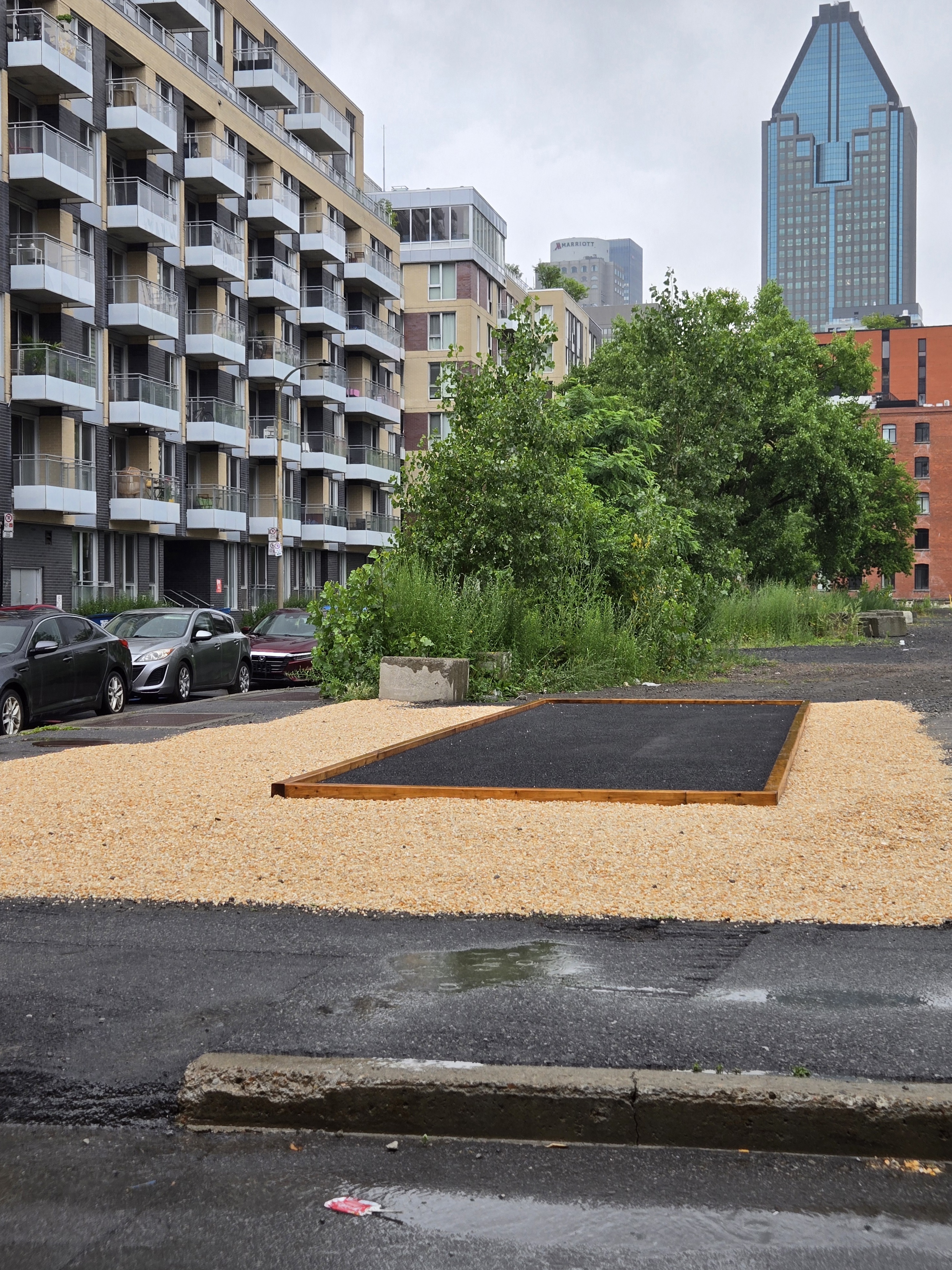

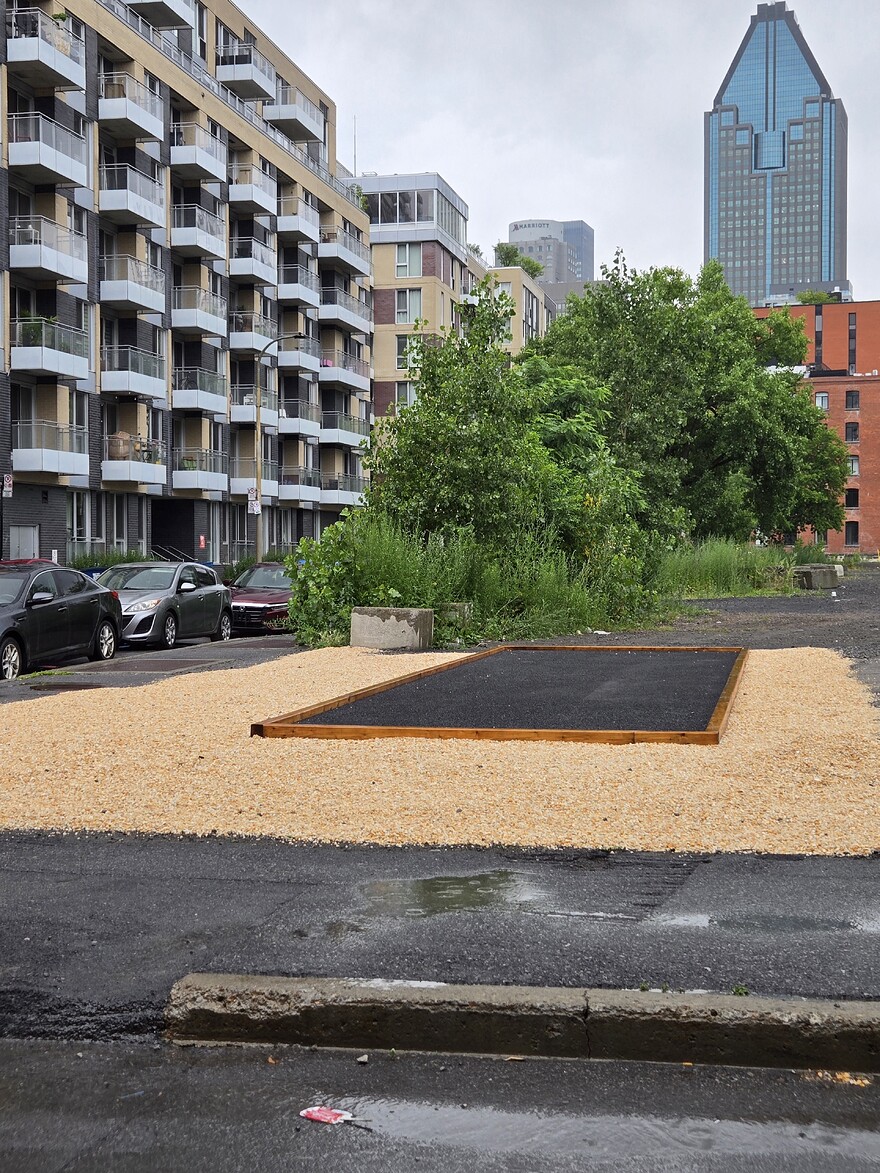

Quelques autres questions étaient en lien avec le futur parc Mary-Griffin. Deux citoyennes ont demandé le calendrier de réalisation du projet. Amélie Bergeron, chargée de projets au Service de l’urbanisme et de la mobilité à la Ville de Montréal, a rappelé que l’aménagement de ce parc est « tributaire » du projet de construction de la station Griffintown–Bernard-Landry du réseau express métropolitain (REM). Ce projet est porté par la division des infrastructures de la Caisse des dépôts et placements du Québec, CDPQ Infra, qui n’a pas encore commencé les travaux.
Mme Bergeron a indiqué que la Ville ne sait donc pas quand le parc sera complété, mais qu’elle déploie « beaucoup d’efforts pour pouvoir aménager une première phase de parc à un endroit qui n’est pas tributaire de ce calendrier-là. » Il s’agira de la création d’une « promenade-jardin » le long de la rue Ann. Sans fournir de date de mise en chantier, elle a indiqué que la Ville souhaite aménager cette première phase « le plus rapidement possible », mais qu’elle attend des « autorisations […] de la part du ministère de l’Environnement et aussi de CDPQ Infra ».
Dans cet appel d’offres, il y a les plan de l’aménagement du tiers du parc!
On m’a dit que ce serait pour l’automne, pourtant la ville-centre avait dit l’an dernier que ce sera prêt pour cet été ![]()
Travaux lourds donc limités sur inspecteur et une petite partie sur William, le reste c’est juste de l’éclairage.
[/quote]
Il y a un terrain de pétanque, des tables et un conteneur-restaurant au coin de Ann/Ottawa
Il y a un terrain de pétanque, des tables et un conteneur-restaurant au coin de Ann/Ottawa
Peut être que ont attendait une bonne mise a jours de la part de la station du REM et qui finalement n’est jamais venu.
Dans l’infolettre
2 messages ont été fusionnés à un sujet existant : Griffintown - Discussion générale sur les différents projets du quartier
La station est maintenant confirmée et il y a des personnes qui ont commencé à travailler sur le parc aujourd’hui! Ça commence!

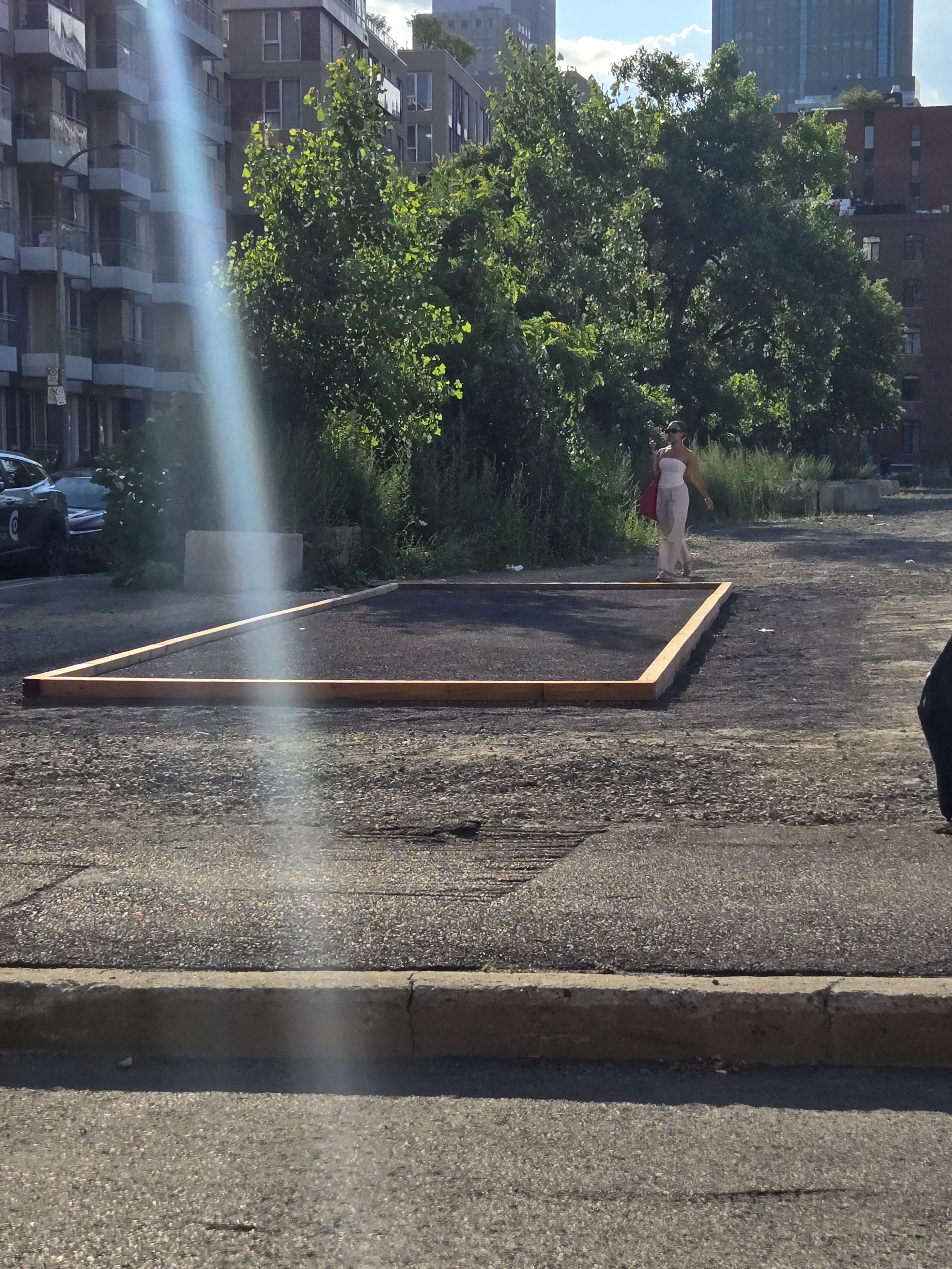

Cet après-midi, j’ai vu une équipe qui compactait le gravier dans la section qui doit accueillir les tables de pique-nique
Je sais pas si c’est le terrain de pétanque mais ça ne semble pas correspondre au plan posté plus haut.
C’est Roger & Gaétan.
cc @Dom723
Ils ont appris de leur erreur, et ont maintenant de l’équipement de protection. ![]()
(Référence: 1284 Saint-Grégoire - 3 étages - #21 par Dom723 )
C’est pas le plateau! est-ce que les finance bro savent jouer ?
