Nouveau poste électrique de Côte-Saint-Luc

Projet de construction d’un nouveau poste électrique à Côte-Saint-Luc incluant une nouvelle ligne de transport de 315 kV de 18 km.

Début des travaux : juin 2026
Fin prévue : 2029

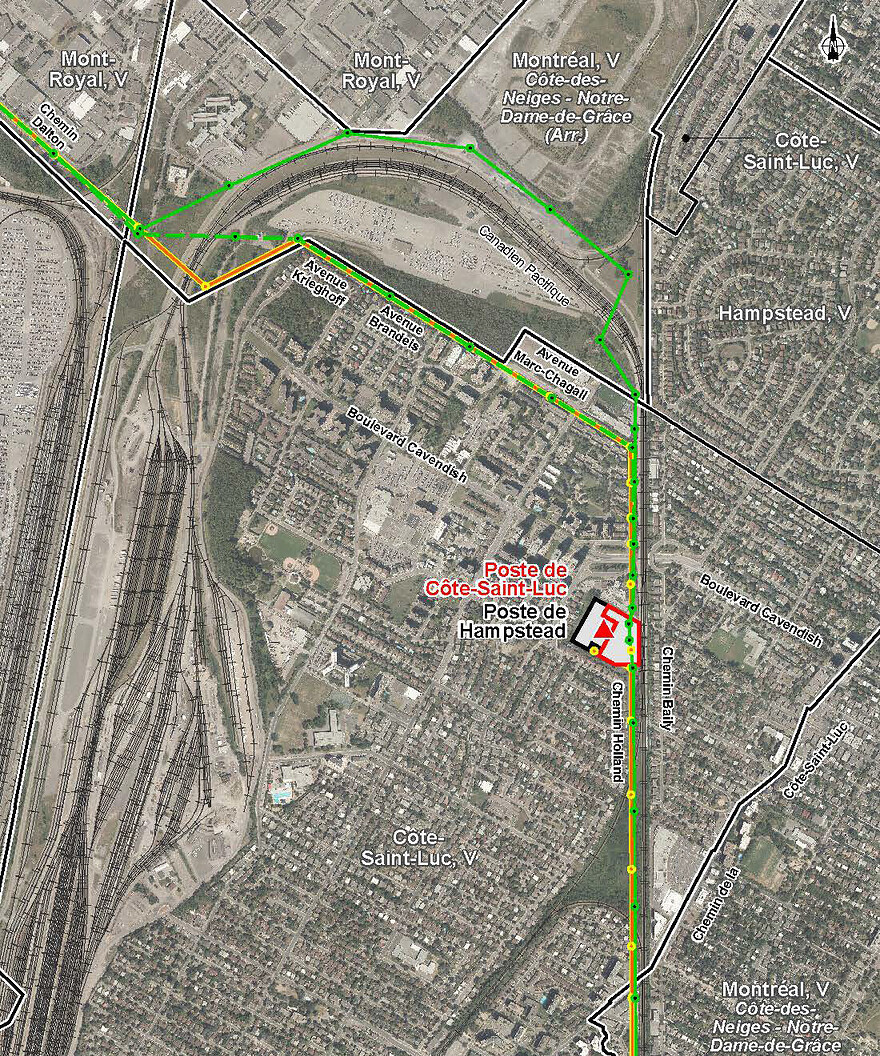

Localisation

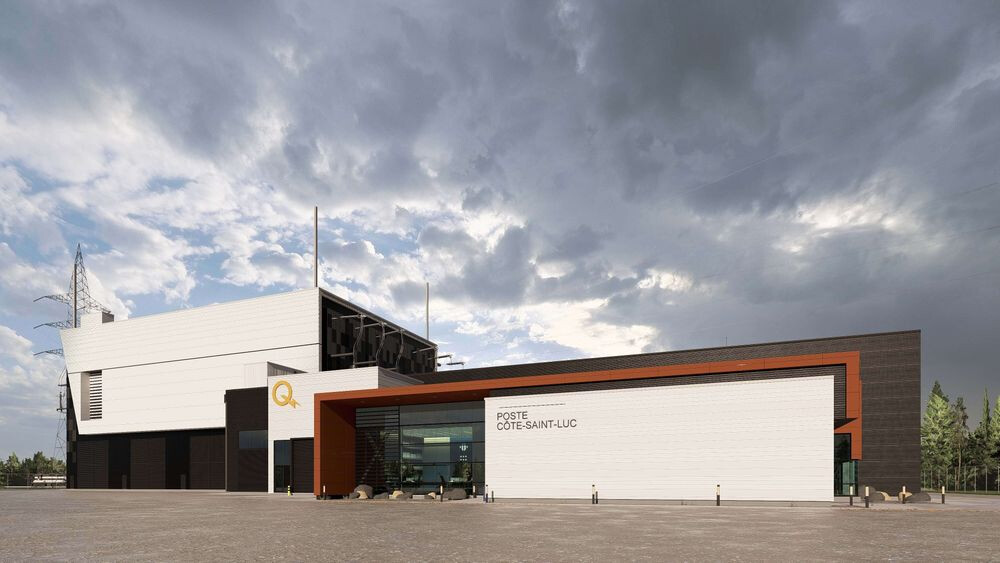

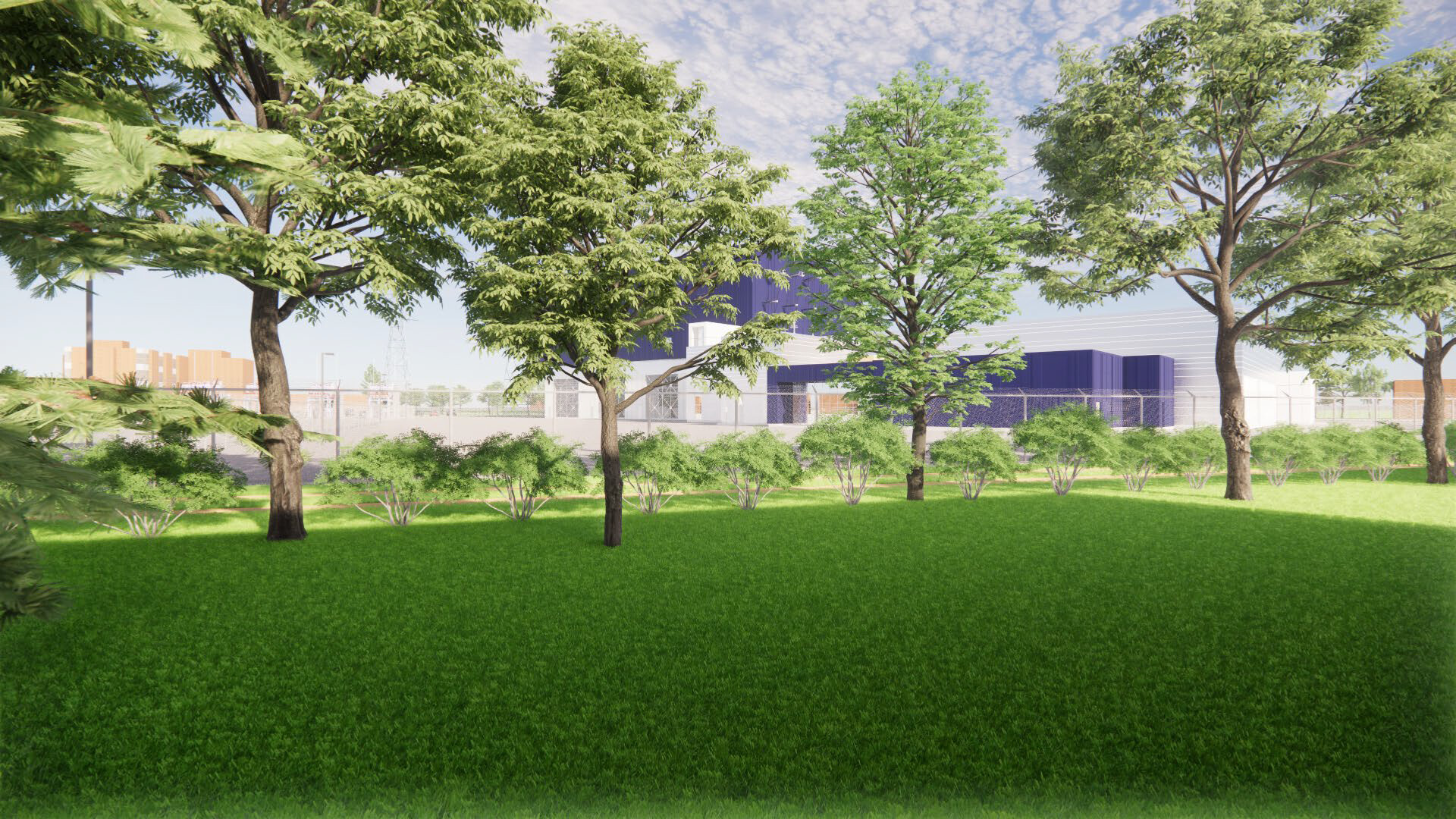

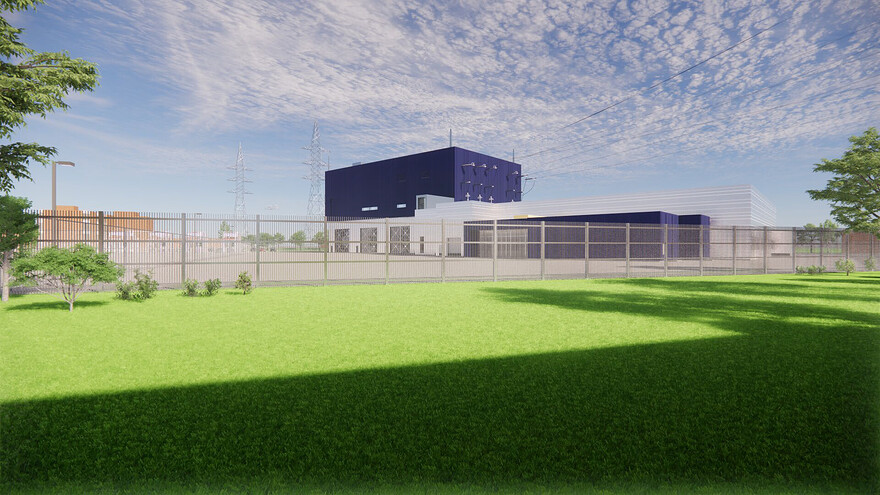

Rendus préliminaires



Projets connexes
2 « J'aime »

Un autre projet de poste électrique pour HQ?

Un poste électrique qu’Hydro-Québec veut remplacer depuis au moins 2018 est à l’origine de la panne qui a privé d’électricité des milliers de Montréalais durant une période de froid glacial en fin de semaine dernière, et qui perdure mardi matin pour une cinquantaine de clients.

Un avis public publié en 2019 indiquait que la reconstruction était nécessaire pour remplacer des équipements vieillissants et garantir la fiabilité du réseau électrique.

Le poste électrique Hampstead est en service depuis 1955. À l’époque, les documents d’Hydro-Québec décrivaient le site comme étant presque au milieu d’un champ. Bien que la zone soit bordée au sud-est par une ligne ferroviaire du Canadien Pacifique, les environs étaient majoritairement des terres agricoles.

Au cours des décennies suivantes, la région s’est transformée d’un endroit rural à une banlieue plus dense.

Cette évolution a compliqué le processus de modernisation, mais a aussi fait grimper la demande.

Hydro-Québec avait déjà prévu de rebâtir le poste électrique vieillissant, mais le projet a pris du retard et ne devrait pas être achevé avant 2029.

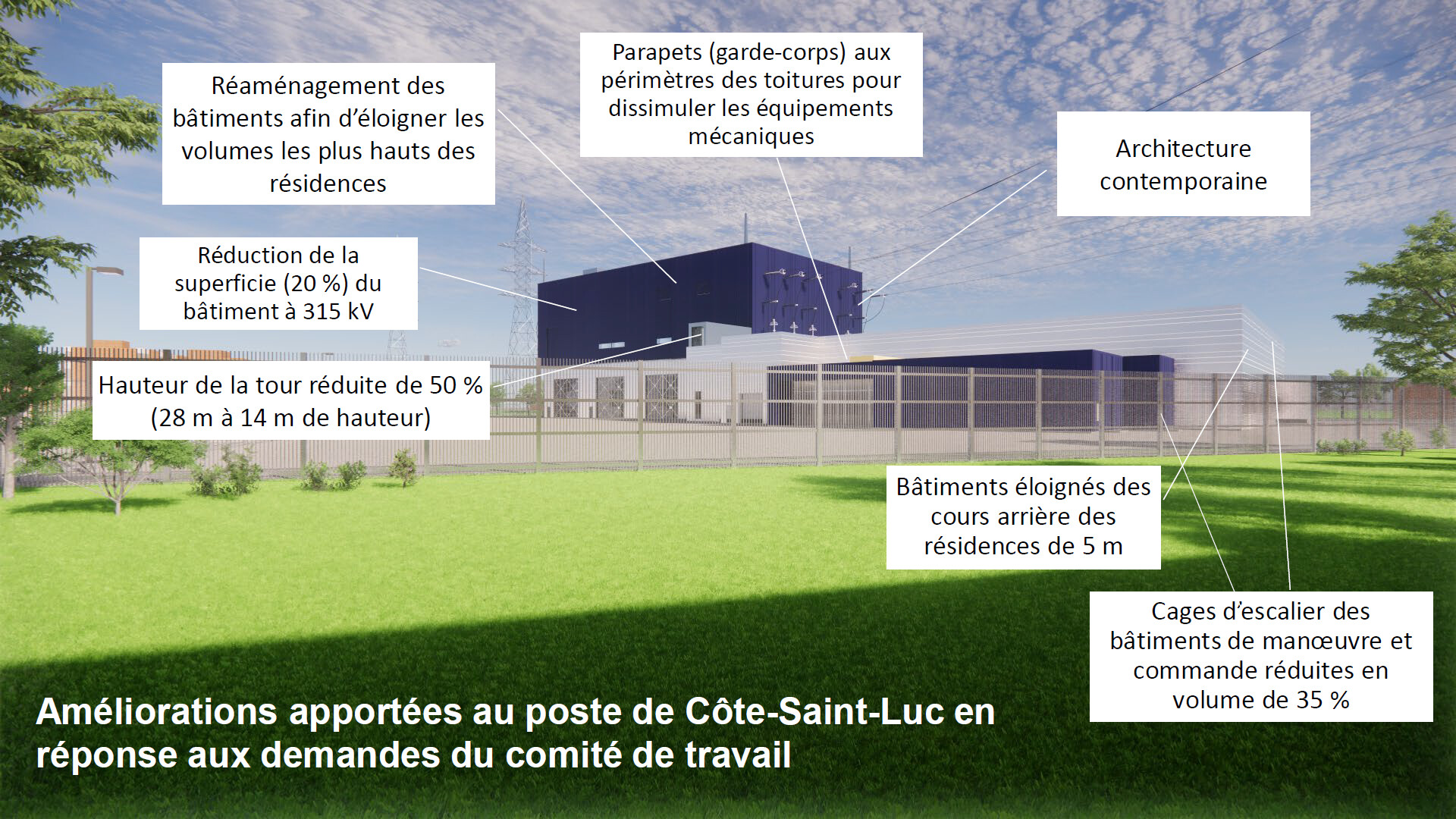

Le projet prévoit de convertir le poste de transformation de 120 kilovolts à 315 kilovolts afin de répondre à la demande croissante. Le poste électrique sera également renommé poste Côte-Saint-Luc afin de refléter son emplacement réel, au lieu de son nom actuel de poste Hampstead.

D’autres travaux de modernisation des lignes électriques desservant Côte-Saint-Luc ne seront pas terminés, eux, avant 2031.

1 « J'aime »

« Quelque chose a gelé et a explosé, les dégâts seront importants » : le 24 janvier dernier, un bris d’équipement a privé d’électricité des milliers de foyers de l’ouest de Montréal, certains pendant trois jours, alors que la température extérieure oscillait entre -20 et -10 °C. Des résidents ont intenté une action collective contre Hydro-Québec pour être dédommagés.

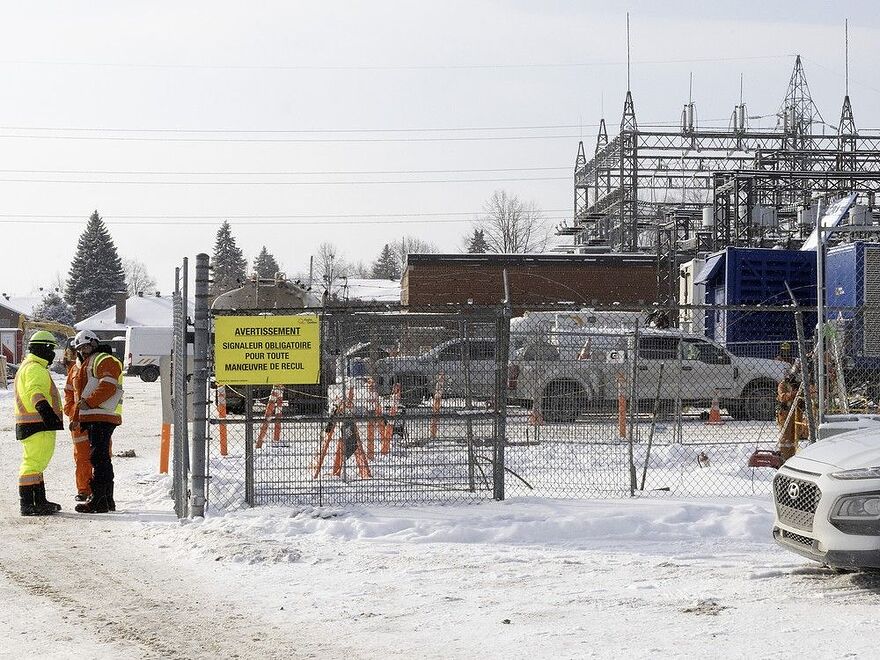

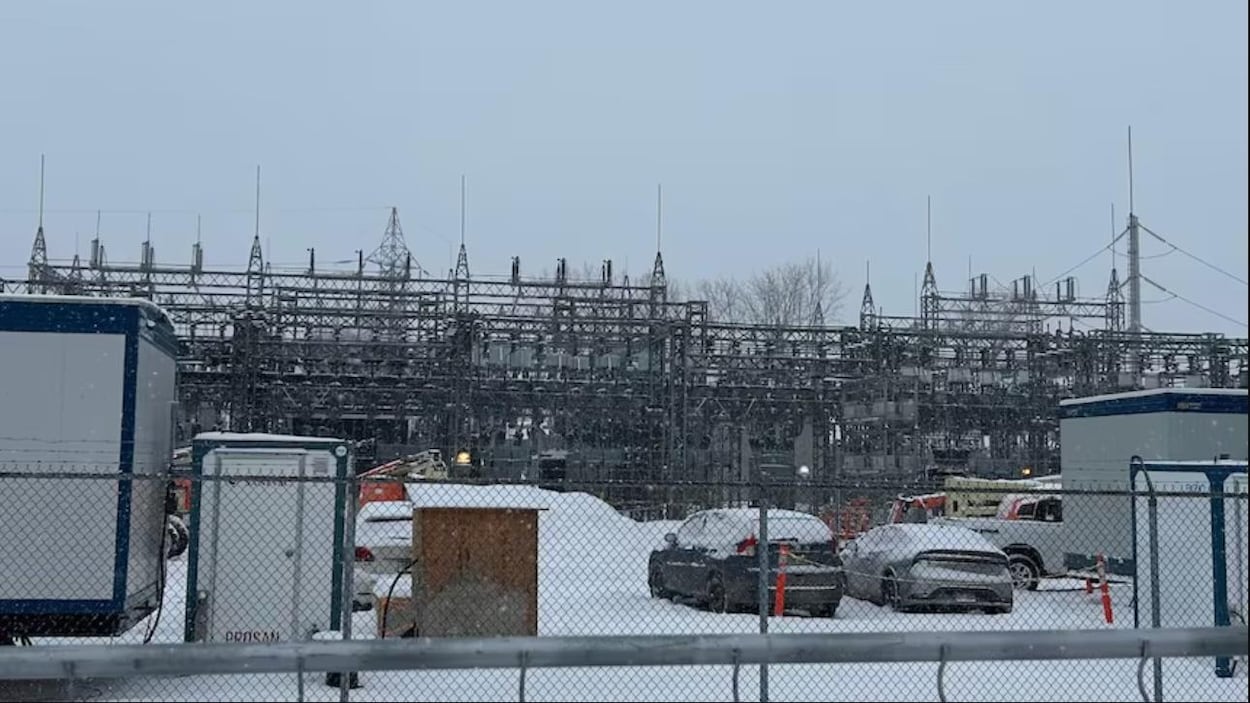

La panne serait survenue à la sous-station de Hampstead, qui sert la région des arrondissements Notre-Dame-de-Grâce et Montréal-Ouest de Montréal, ainsi que la municipalité de Côte-Saint-Luc.

Au plus fort de la panne, samedi, plus de 20 000 clients d’Hydro-Québec ont été privés d’électricité. En outre, deux décès potentiellement liés à cette panne de courant font encore l’objet d’une enquête du Bureau du coroner.
[…]

Hydro-Québec said Tuesday it will intensify preparatory work surrounding the construction of a new substation in Côte-St-Luc to speed up the reliability of the power grid for the municipality and its neighbours.

More than 15,000 customers in Côte-St-Luc, Côte-des-Neiges—Notre-Dame-de-Grâce and Montreal West were left powerless during the coldest weekend of the year in late January, some for over 48 hours, when a transformer blew at the aging substation in Hampstead.

The replacement Côte-St-Luc substation, scheduled to be built by 2029, is still slated to come into operation that year. But Hydro-Québec will be accelerating the upgrading of transmission lines connecting the substation to homes and businesses.
[…]

1 « J'aime »
