École primaire Félix-Leclerc - 2 étages

Plusieurs projets relatifs à l’école primaire sont en cours pour lui permettre d’accueillir 825 élèves.

En 2018, un nouveau bâtiment a été construit, ajoutant 16 nouvelles salles de classe de niveau primaire. Cependant, ce projet est actuellement l’objet d’une procédure judiciaire entre la CSSDM et l’entrepreneur en raison d’infiltrations d’eau et de détérioration de la structure du gymnase.

Un nouveau projet est envisagé, impliquant la démolition du bâtiment d’origine datant de 1954, afin de reconstruire une école neuve dotée de 19 salles de classe ainsi que divers services.

Plan d'ensemble


EN PLANIFICATION

Reconstruction - 2 étages

Nom: École Félix-Leclerc
Emplacement: 6055 Avenue de Darlington
Hauteur: 2 étages
Architecte: Lapointe Magne & associés
Promoteur: Centre de services scolaire de Montréal (CSSDM)
Début et fin de la construction:
Dates importantes:

  • 2022-03-07 : Adoption du premier projet de résolution (PPCMOI)
  • 2026-05-13 : Avis favorable du CCU

Autres informations:
• 4 classes maternelle 4 ans,
• 5 classes maternelle 5 ans,
• 12 classes primaires,
• 2 classes spécialisées (musique et arts plastiques),
• 1 salle polyvalente,
• 1 nouveau gymnase simple,
• les espaces administratifs de l’école,
• le salon des professeurs
• locaux connexes requis à leur fonctionnement.

Sources des informations:

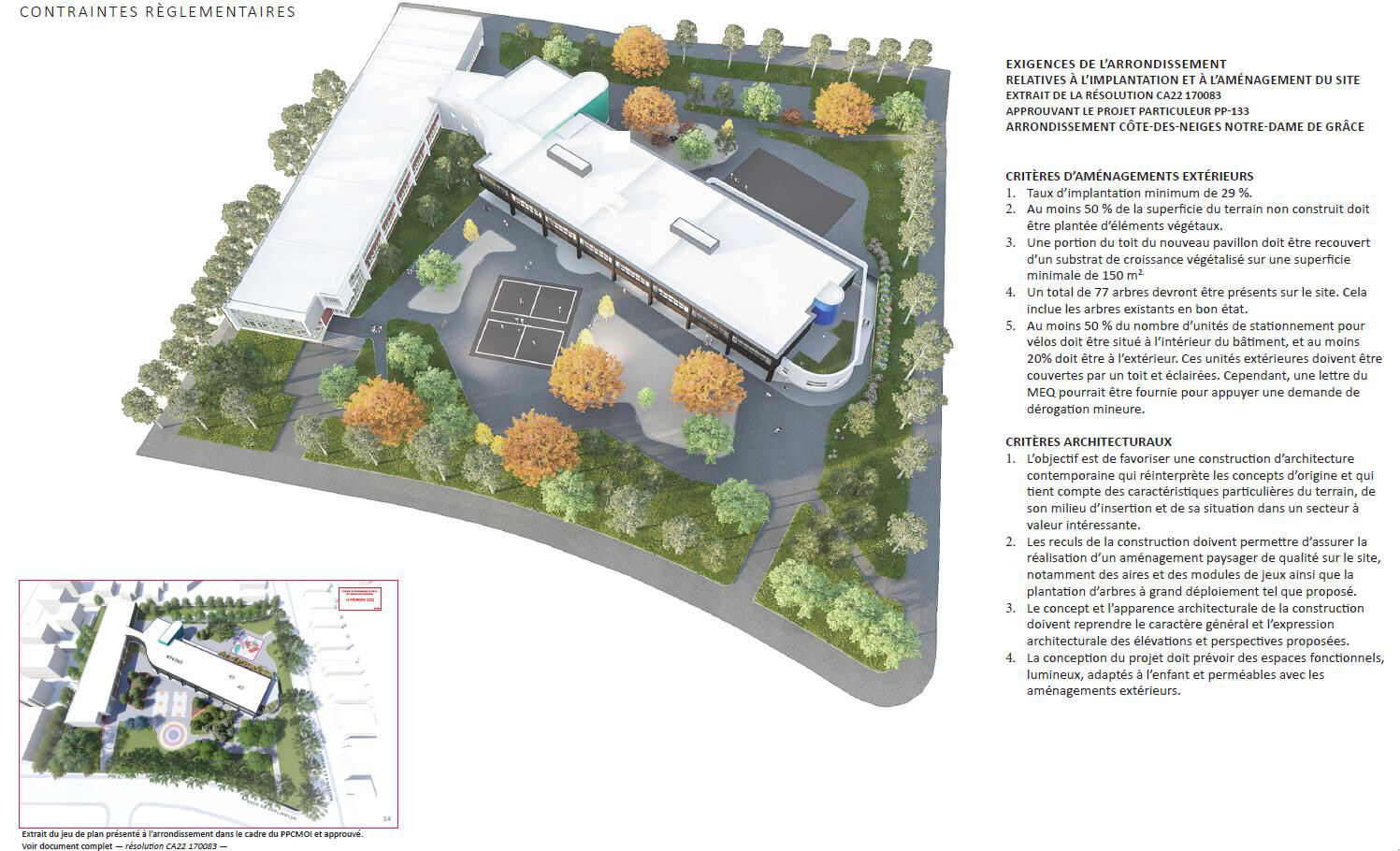

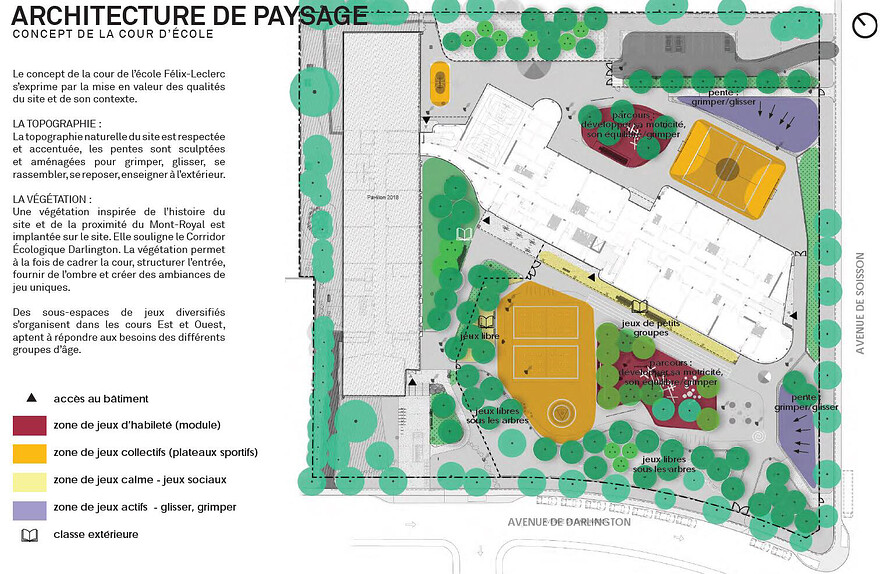

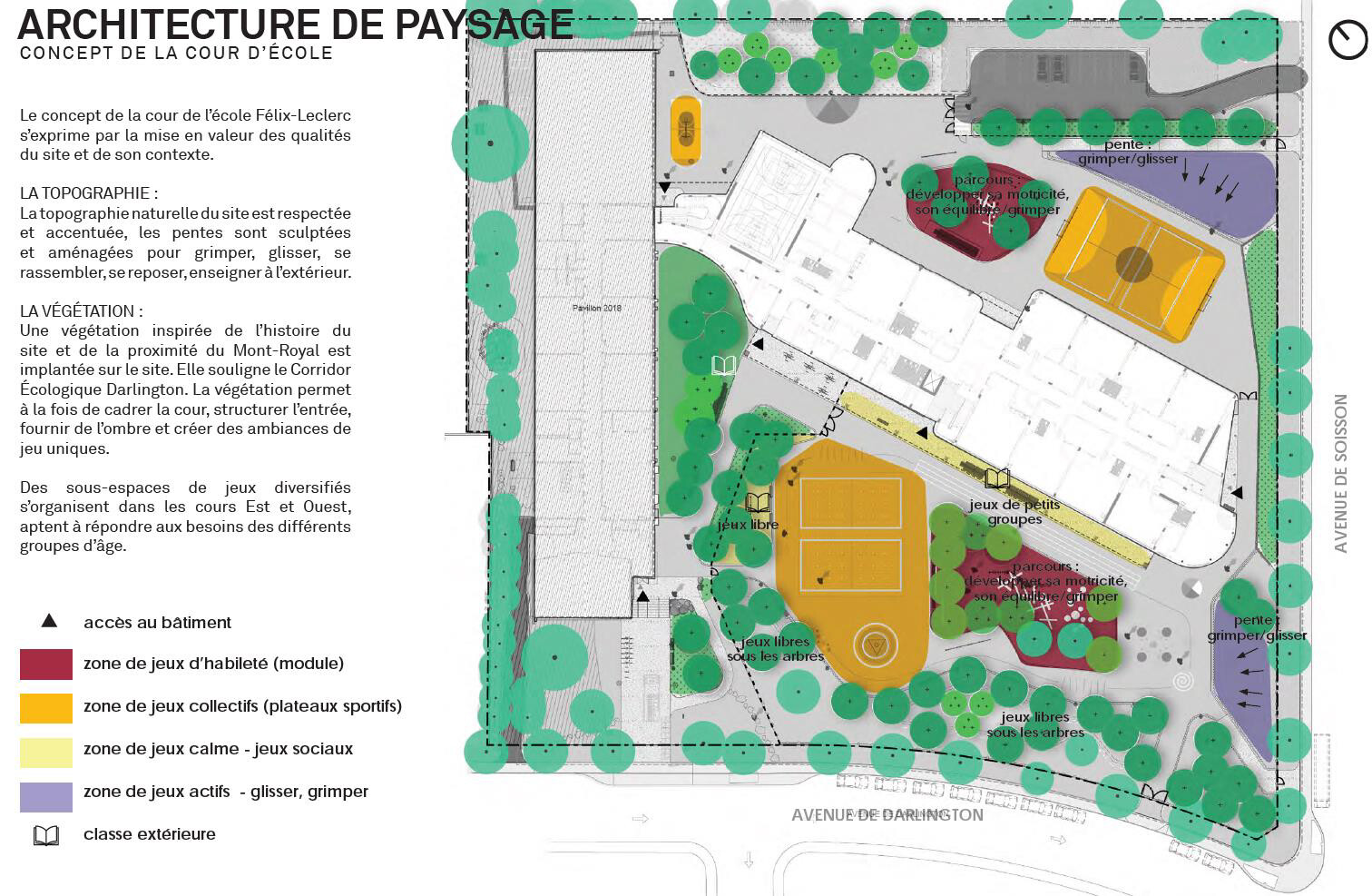

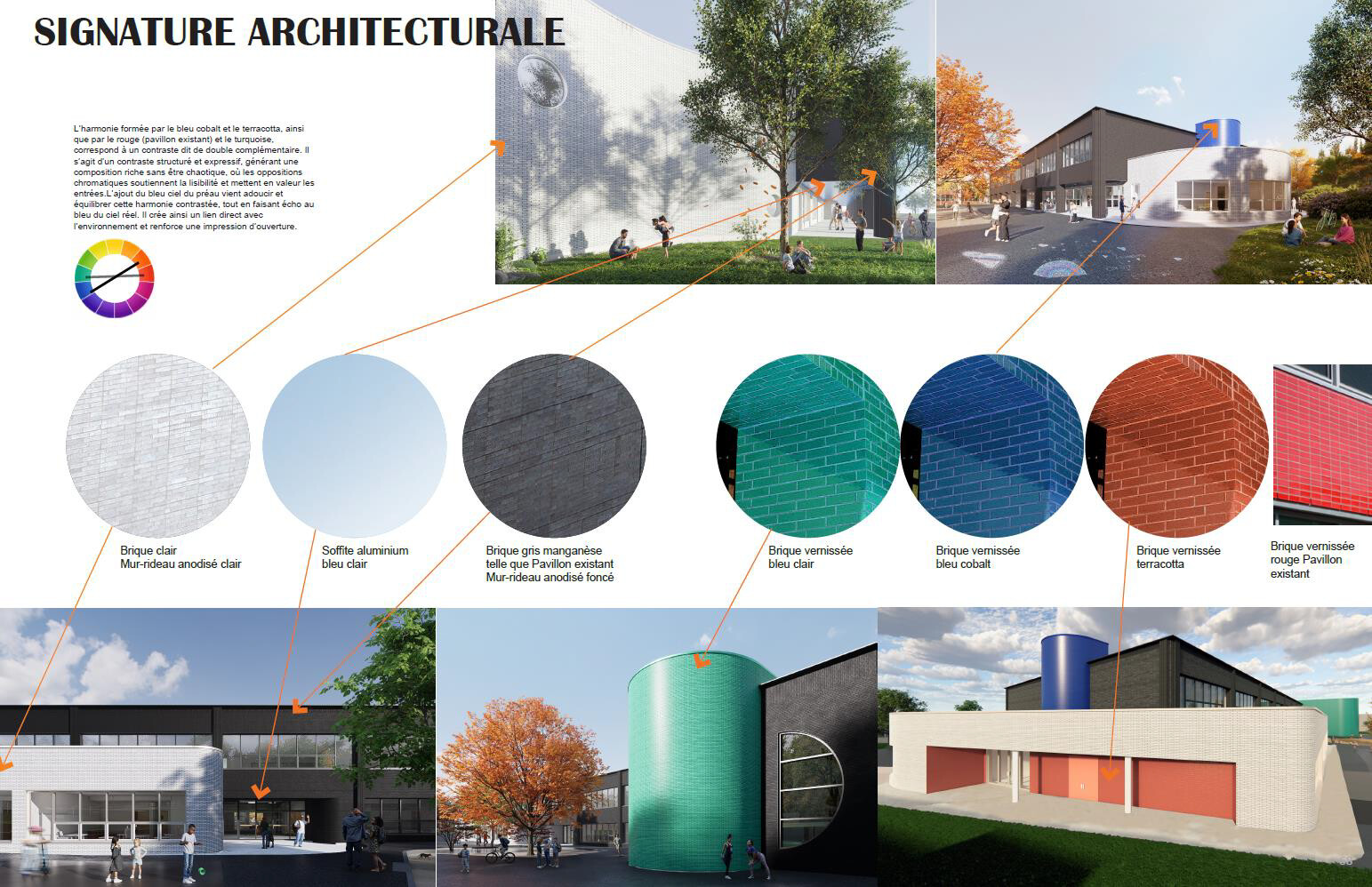

Autres images:

Ancien design


TERMINÉ

Agrandissement - 2 étages (2018)

Nom: École Félix-Leclerc
Emplacement: 6055 Avenue de Darlington
Hauteur: 2 étages
Architecte:
Promoteur: Centre de services scolaire de Montréal (CSSDM)
Début et fin de la construction: 2014 / 2018
Dates importantes:
Autres informations:

  • 16 nouvelles classes de niveau primaire
  • Un nouveau gymnase double
  • Un local pour le service de garde
  • Une nouvelle bibliothèque

Sources des informations:

1 « J'aime »

Au sujet de la poursuite dans le Devoir

Le Centre de services scolaire de Montréal (CSSDM) a droit à une compensation financière de près de 1,2 million, cinq ans après la fin de la construction d’une annexe d’une école primaire de Côte-des-Neiges marquée par d’importants retards, une facture qui explose et des champignons « très dangereux pour la santé », a récemment tranché la Cour supérieure. Une décision qui sera portée en appel par l’entrepreneur concerné.

La construction d’un pavillon adjacent à l’école Félix-Leclerc, inaugurée au début des années 1950, a commencé en 2014. On estimait alors que ce chantier, visant à permettre à l’école d’accueillir plus d’élèves, durerait un an. Il s’étirera plutôt jusqu’en 2020.

Sa facture, pour sa part, dépassera les 14 millions, soit un montant 60 % plus élevé que l’estimation initiale, qui était de 8,8 millions, indique une décision du juge de la Cour supérieure Patrick Buchholz rendue le 14 juillet. Ce jugement fait suite à une poursuite de près de 4,9 millions intentée à l’été 2019 par le CSSDM contre le contractant Socam. Ce dernier a répliqué en réclamant 4,5 millions pour diverses sommes que l’organisme scolaire lui devrait en lien avec des travaux effectués dans le cadre de ce chantier.

CCU 2026-05-13 - Dossier 3003644902

Description du projet d’agrandissement :
• 4 classes maternelle 4 ans,
• 5 classes maternelle 5 ans,
• 12 classes primaires,
• 2 classes spécialisées (musique et arts plastiques),
• 1 salle polyvalente,
• 1 nouveau gymnase simple,
• les espaces administratifs de l’école,
• le salon des professeurs
• locaux connexes requis à leur fonctionnement.

2 « J'aime »
