Les Centres éducatifs de la Parent-Thèse I et II - 2 étages

Construction deux centres éducatifs de 100 places chacune, totalisant 200 places subventionnées à contribution réduite.

Informations

Nom: Les Centres éducatifs de la Parent-Thèse I et II
Emplacement: Rue Adélaïde, Saint-Jérôme, G6Z 2E1
Hauteur: 2 ÉTAGES
Architecte:
Promoteur:
Début et fin de la construction: mars 2026/décembre 2026
Dates importantes:

  • Ouverture prévue le 15 décembre 2026

Sources des informations:
https://lecept.ca/
(https://www.facebook.com/share/p/171bFBQ3m9/)
Centres éducatifs | 200 places en garderie de plus à Saint-Jérôme cette année — CIME 103.9 - 101.3

Autres images
2 « J'aime »

Début de chantier à Saint-Jérôme

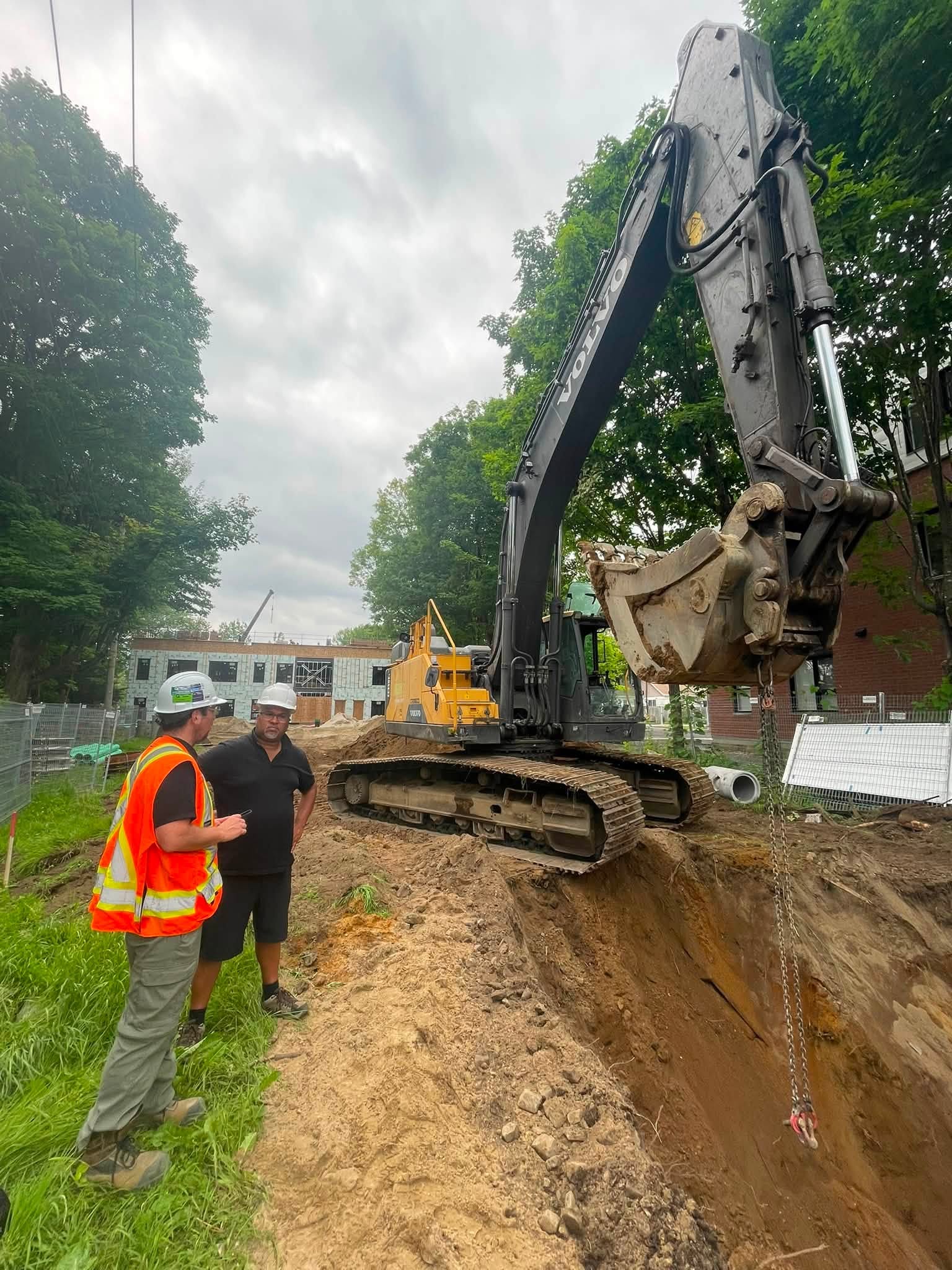

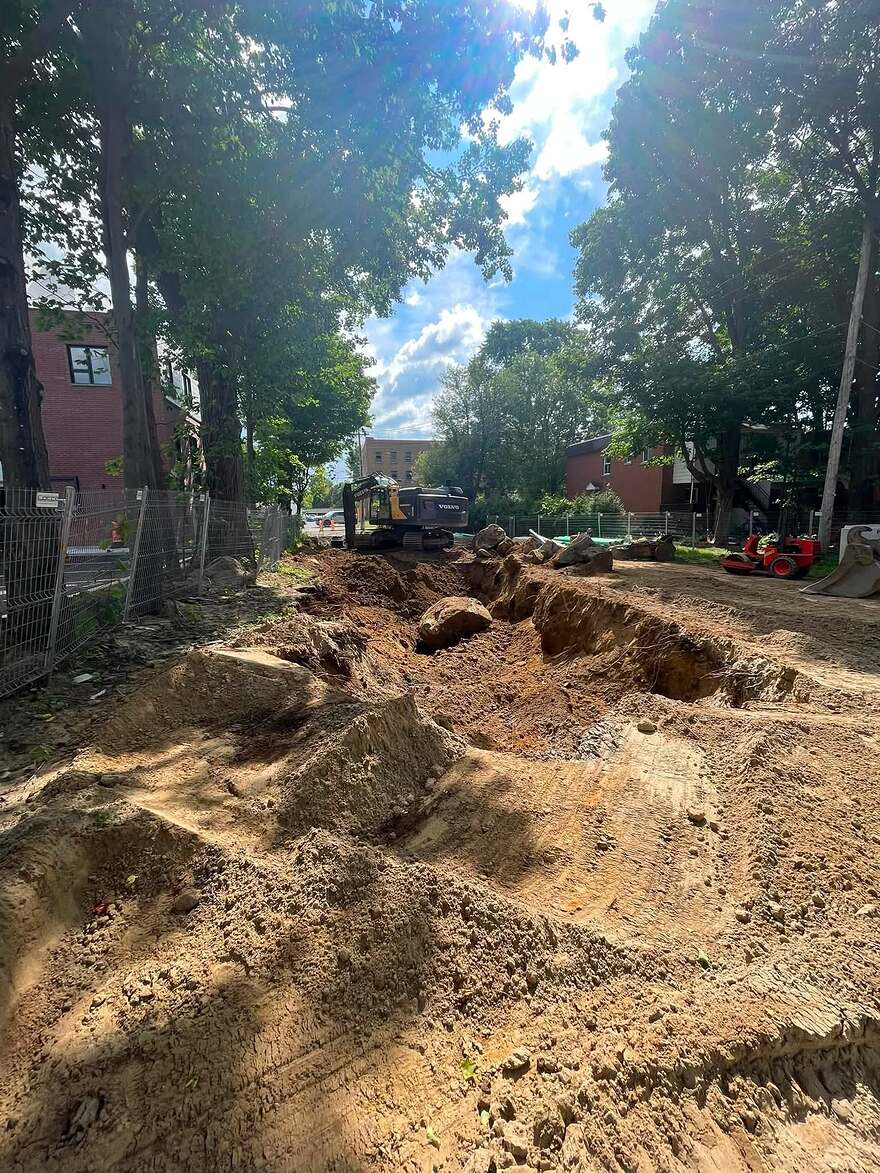

Nicolas est présentement sur le terrain afin de lancer la construction de la Garderie Parent-Thèse, un projet de 200 places.

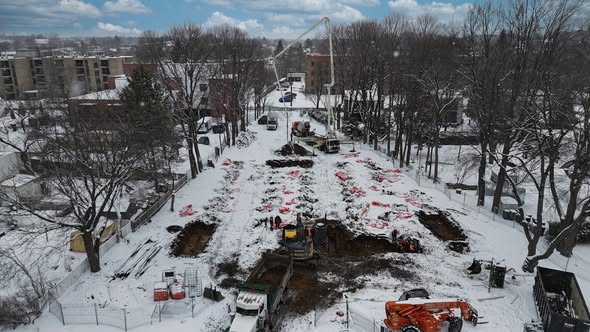

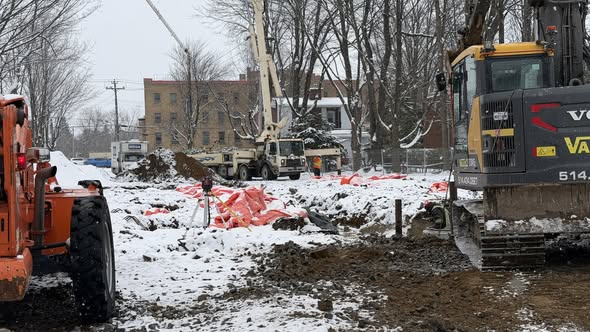

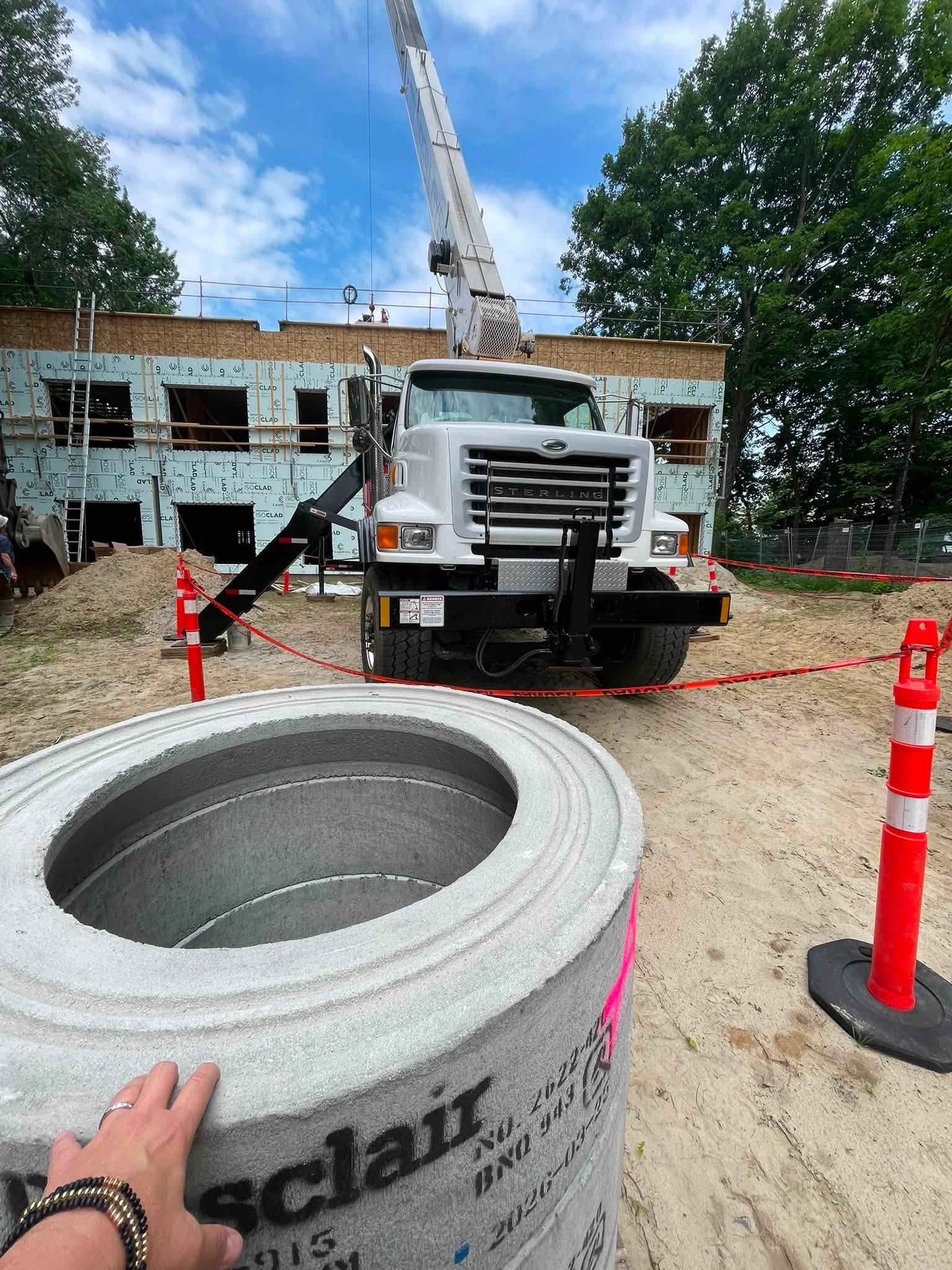

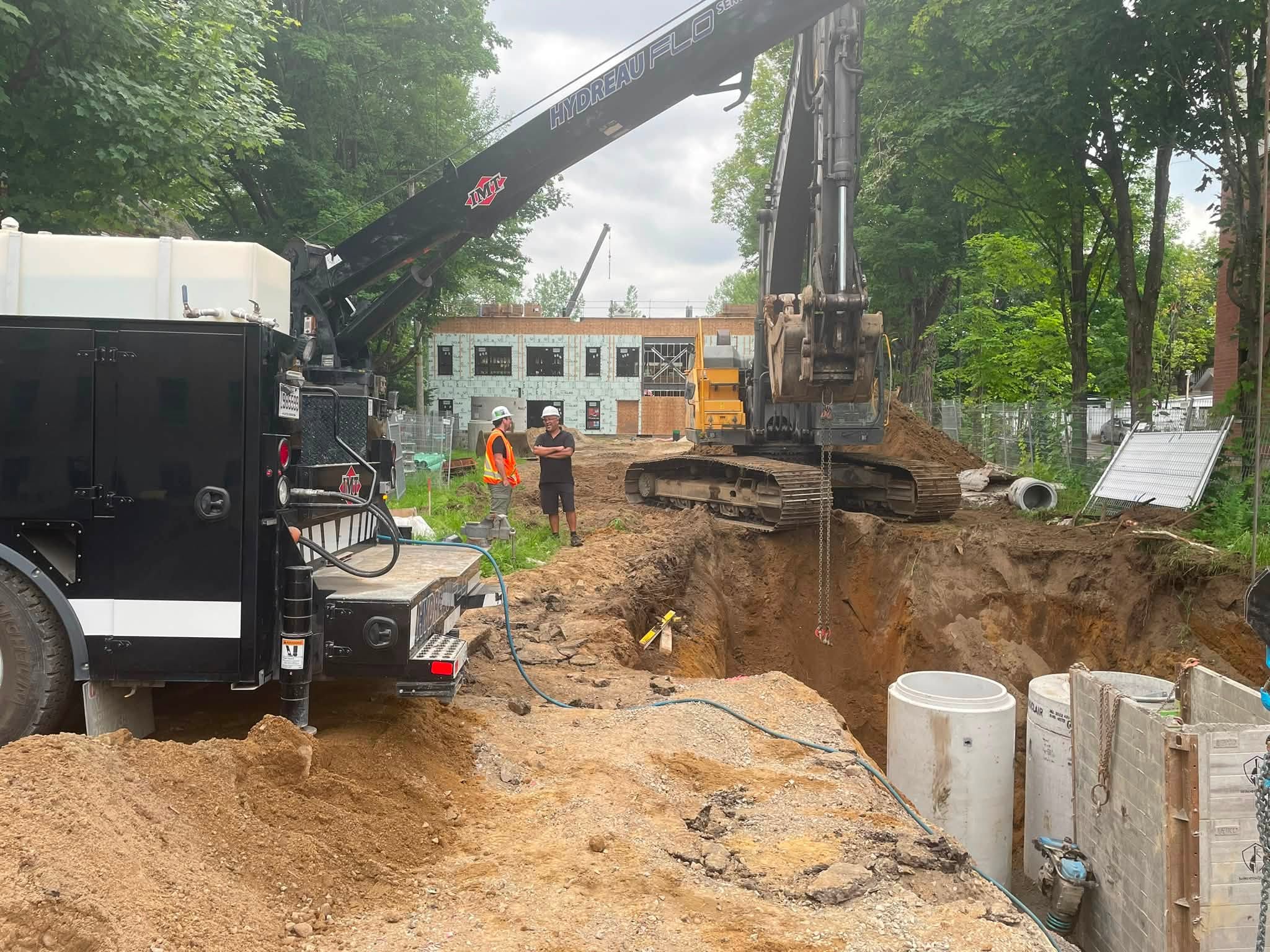

Cette semaine marque une étape clé: plus de 73 pieux ont été installés sur le site. Nous avons également procédé au bétonnage et à l’excavation pour préparer les têtes des pieux.

Particularité du projet: aucune fondation traditionnelle. Le bâtiment reposera sur une dalle structurale appuyée directement sur les pieux. Une approche différente, qui demande une précision d’exécution dès le départ.

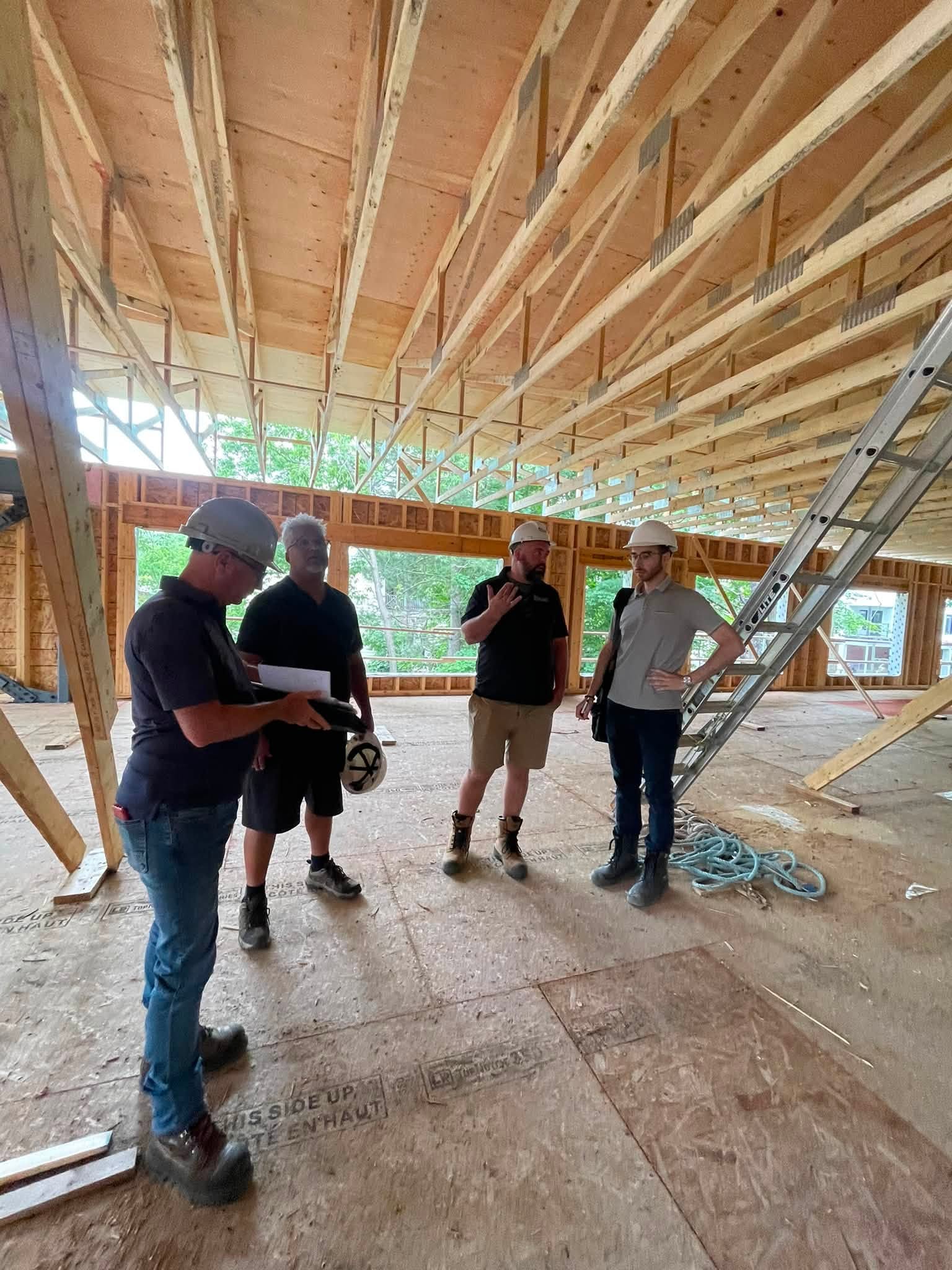

Pour la suite: une structure de deux étages combinant bois et acier.

À quelques heures des vacances de la construction, qui débutent enfin demain pour notre formidable équipe, il est temps de faire le point sur l’avancement du chantier du futur centre éducatif de la Parent-Thèse!

Depuis le début du mois de mars, notre équipe travaille avec détermination, et le projet prend maintenant une forme impressionnante. Cette semaine, le chantier était particulièrement animé afin de compléter plusieurs étapes importantes avant la pause estivale.

Voici quelques faits saillants :

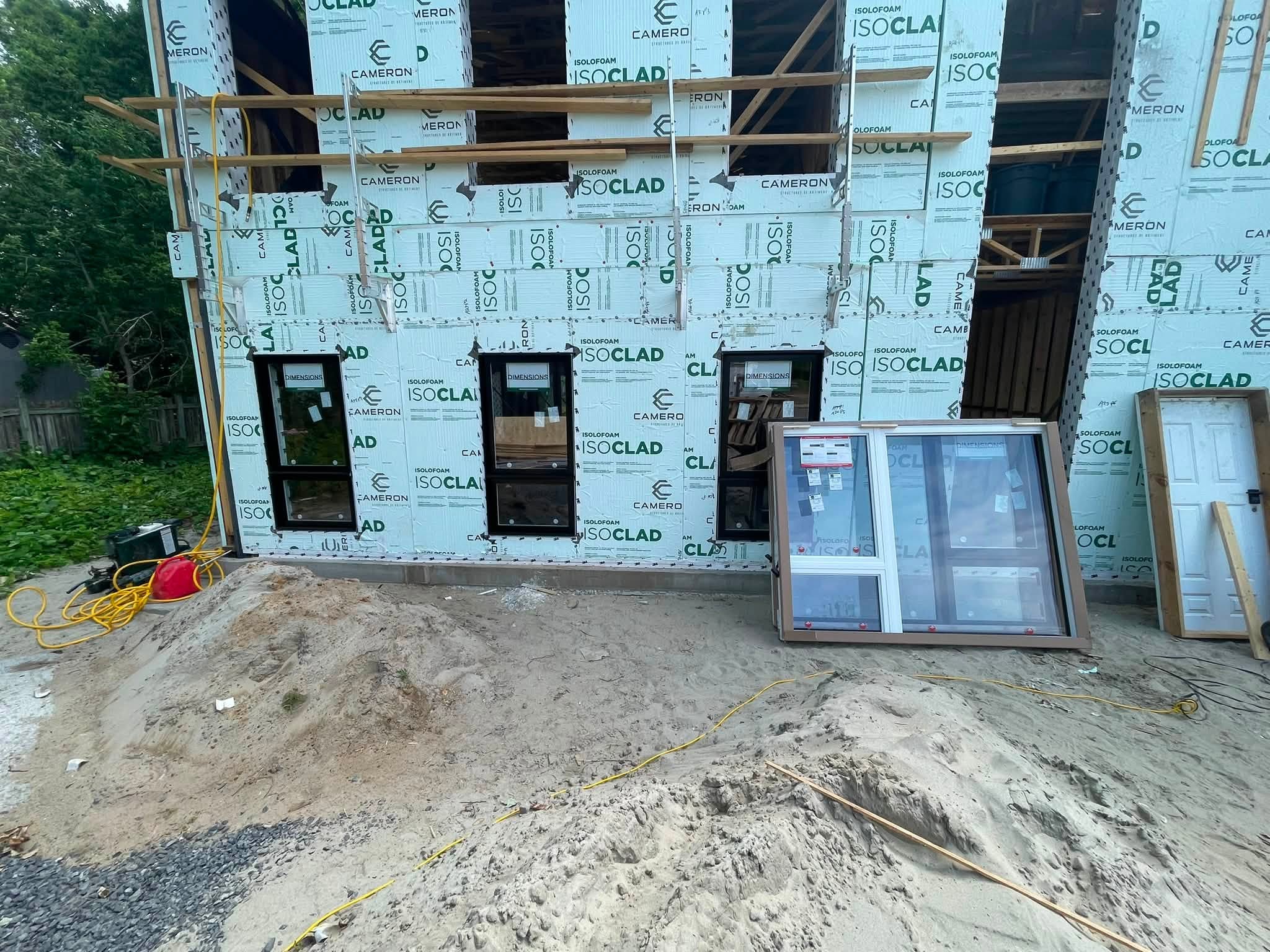

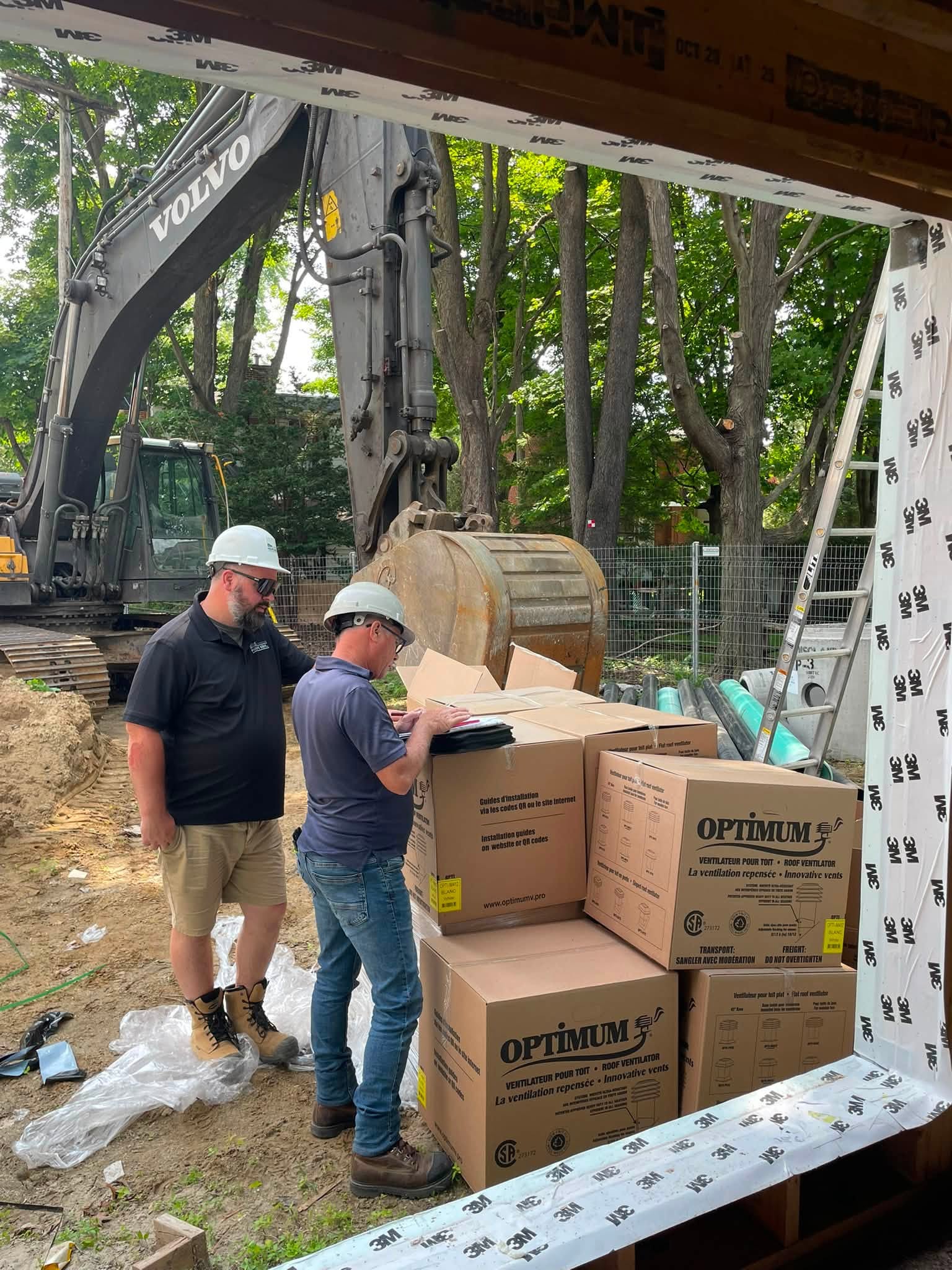

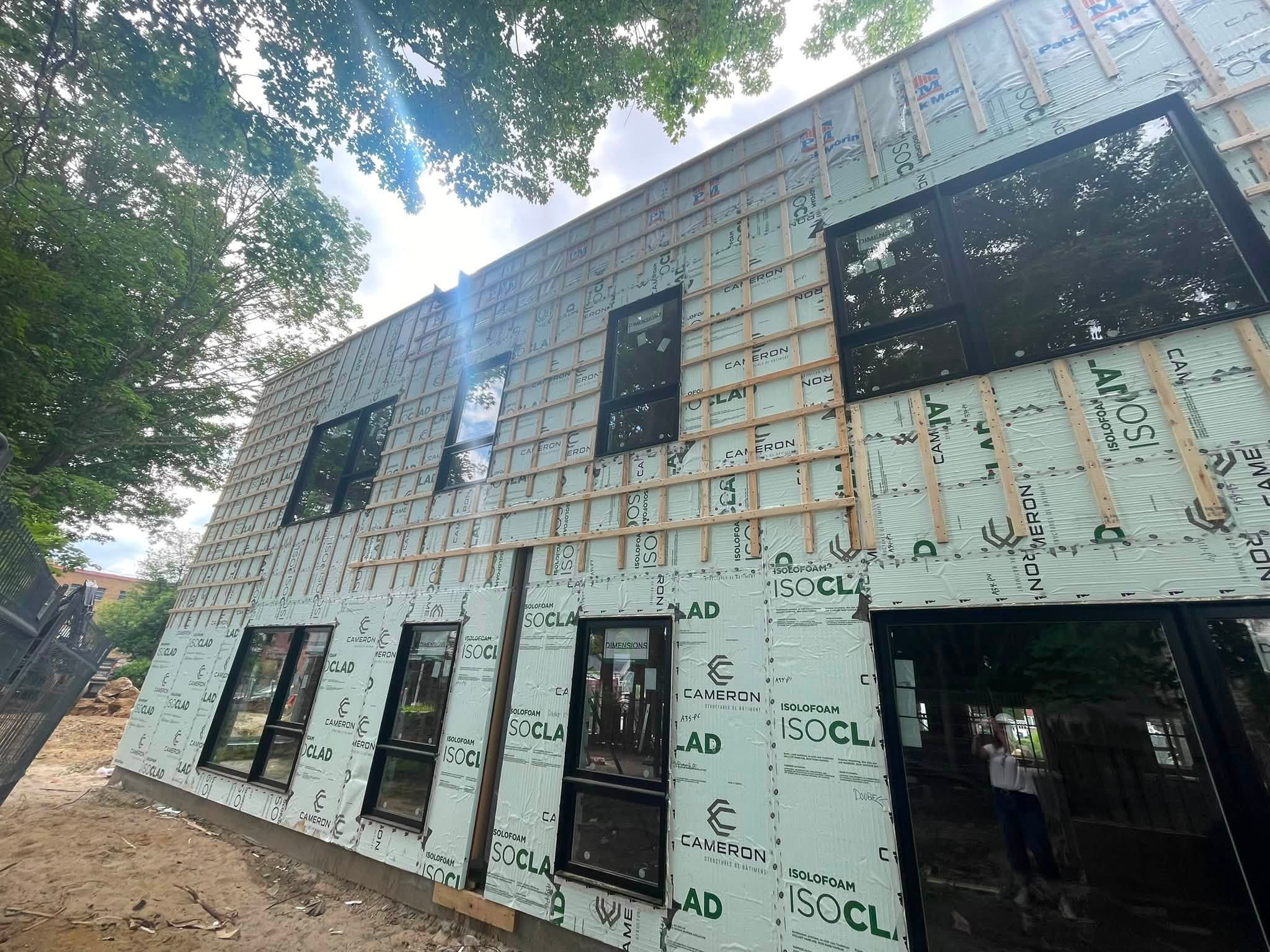

🏗️ Les fenêtres sont maintenant installées sur les deux étages.

💧 Le raccordement à l’aqueduc sera complété demain, vendredi.

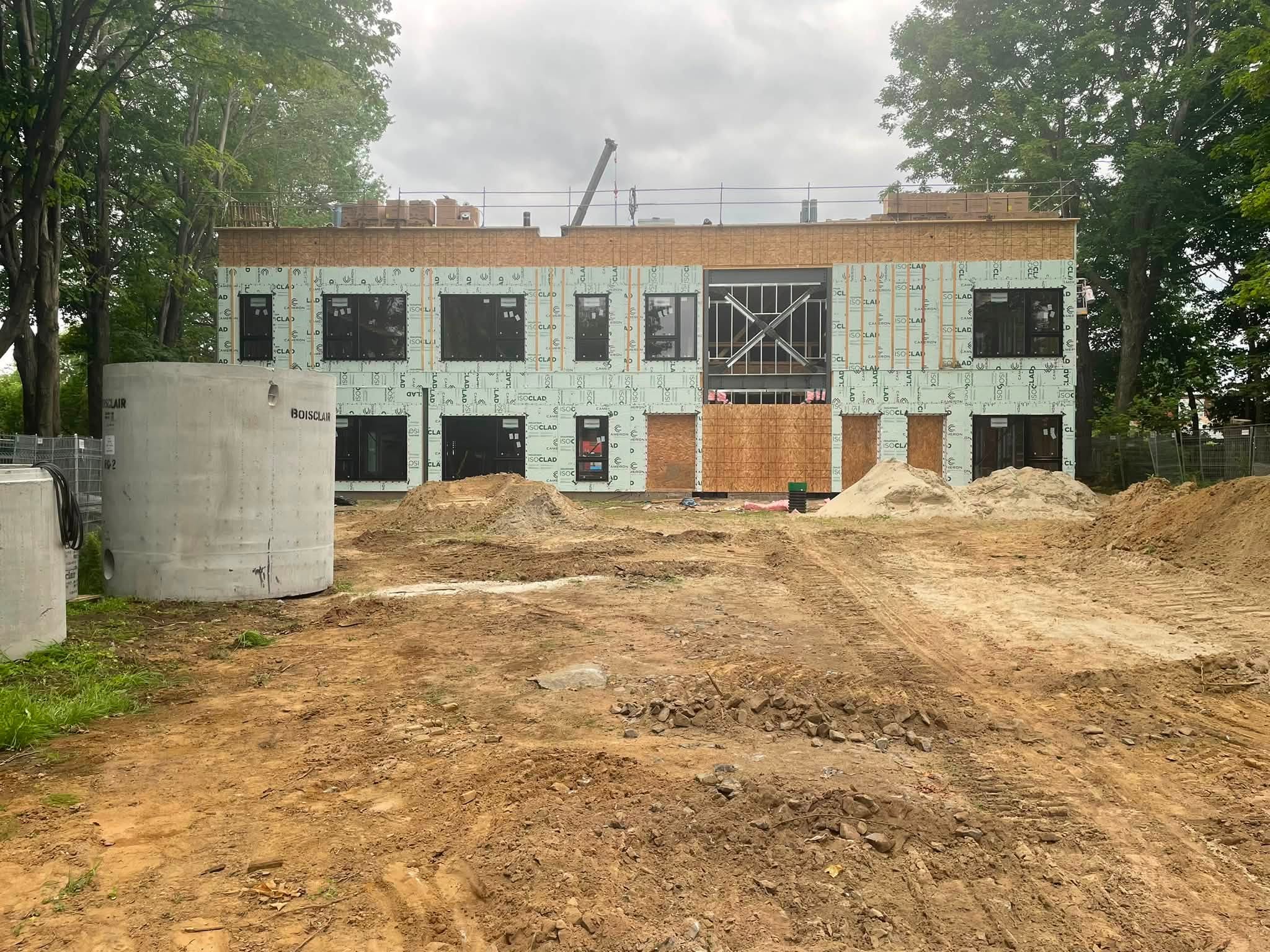

🏠 La toiture est terminée.

🪵 Les planchettes sont en place pour accueillir le revêtement extérieur dès le retour des vacances.

🚗 Les travaux préparatoires du stationnement sont également réalisés, ce qui permettra d’avancer rapidement à la reprise.

🧱 Et demain, une autre grande étape sera franchie avec le coulage de la dalle de béton du plancher du deuxième étage, qui pourra sécher tranquillement pendant les deux semaines de vacances.

Il y a eu tellement d’avancement ces dernières semaines que je suis certaine d’en oublier! 🤩 Les photos et les vidéos parlent d’elles-mêmes et vous permettront de constater tout le travail accompli.

1 « J'aime »
