Hôpital Pierre Le Gardeur - Jusqu'à 12 étages

Fil de discussion sur les différents projets d’agrandissement et de rénovation de l’hôpital.

Les divers travaux en cours permettront d’ajouter une capacité de 246 lits à l’établissement, en plus de comprendre le réaménagement de certains espaces afin d’accommoder cette nouvelle affluence.

Les travaux seront complètement terminé à l’automne 2027.

Plan d'ensemble et informations générales

Emplacement: 911 Montée des Pionniers
Sources des informations:


EN CONSTRUCTION

Bloc D - 12 étages

Emplacement: Bloc D
Hauteur: 12 étages
Architecte:

  • MSDL
  • Archi- (CGA)
  • Provencher_Roy_BBBL

Promoteur: SQI
Début et fin de la construction: 2022 / 2026 (Printemps)
Autres informations:

  • Parmacie
  • Vestiaires
  • Bureaux
  • Psychiatrie
  • Néonatalogie
  • Endoscopie
  • Unité de soins
  • La tour sera liée aux autres pavillons par un atrium au rez-de-jardin ainsi que par 2 passerelles aux étages supérieurs sera construite sur le terrain de l’hôpital.
  • Certification LEED

Sources des informations:

Autres images:

Bloc C - 3 étages

Emplacement: Bloc C
Hauteur: 3 étages
Architecte:

  • MSDL
  • CGA Architectes
  • Provencher_Roy_BBBL

Début et fin de la construction: / 2026 (Printemps)
Autres informations:

  • Réaménagement du RDC et du 2e étage et agrandissement
  • Bureaux
  • Urgence
  • Électrophysiologie
  • Imagerie
  • Bloc opératoire
  • URDM
  • Activités respiratoires

Sources des informations:

Stationnement étagé - 4 étages

Emplacement: 911 Montée des Pionniers
Hauteur: 12 étages
Architecte:

  • MSDL
  • CGA Architectes
  • Provencher_Roy_BBBL

Début et fin de la construction: 2022 / 2027
Autres informations:

  • 400 cases de stationnement réservé aux usagers, aux visiteurs ou aux employés

Sources des informations:

Bloc A - 2 étages

Emplacement: Bloc A
Hauteur: 2 étages
Architecte:

  • MSDL
  • CGA Architectes
  • Provencher_Roy_BBBL

Début et fin de la construction:
Autres informations:

  • Réaménagement et agrandissement des services alimentaires

Sources des informations:

Autres images:

Réaménagement des stationnements extérieurs

Emplacement:
Architecte:

  • MSDL
  • CGA Architectes
  • Provencher_Roy_BBBL

Début et fin de la construction:
Autres informations:

  • Nouveaux stationnement pour personnes à mobilité réduite de 2 étages
  • Aménagement de trottoirs et liens piétons
  • Plantations d’arbres et de végétaux

Sources des informations:

Autres images:


TERMINÉ

Unités de transition - 1 étages (2020)

Emplacement:
Hauteur: 1 étages
Architecte:
Début et fin de la construction: ** / 2020**
Autres informations:

  • 70 nouveaux lits construit rapidement pendant la pandémie

Sources des informations:

Autres images:

2 « J'aime »

Début de la construction.

2022-07-26 - Sur la page de la Société québécoise des infrastructures

[🦺DÉBUT DE CHANTIER]

Nous sommes heureux d’agir à titre de gestionnaire de mandat pour l’agrandissement et le réaménagement de plus de 42 000 m2 de l’Hôpital Pierre-Le Gardeur de Terrebonne! Ce projet permettra d’offrir les meilleures infrastructures possibles en matière de soins de santé ainsi qu’un service de qualité à la population grandissante et vieillissante.

➡️➡️➡️ Apprenez-en davantage : bit.ly/3zxTUPA
Ministère de la Santé et des Services sociaux (MSSS)
CISSS de Lanaudière


[Équipe de projet]

Architecture : Provencher_Roy _BBBL | Menkès Shooner Dagenais LeTourneux Architectes | CGA architectes
Génie mécanique et électrique : Bouthillette Parizeau | gbi Laboratoire
Génie civil et structure : WSP
Agent de contrôle des matériaux : Englobe
Agent de mise en service : Stantec
Gérant de construction : EBC inc.

1 « J'aime »

Début des travaux préparatoires pour l’agrandissement de l’Hôpital Pierre-Le Gardeur

Portail Constructo | 8 septembre 2022


Crédit : Provencher_Roy_BBBL | Menkès Shooner Dagenais LeTourneux | CGA Architectes

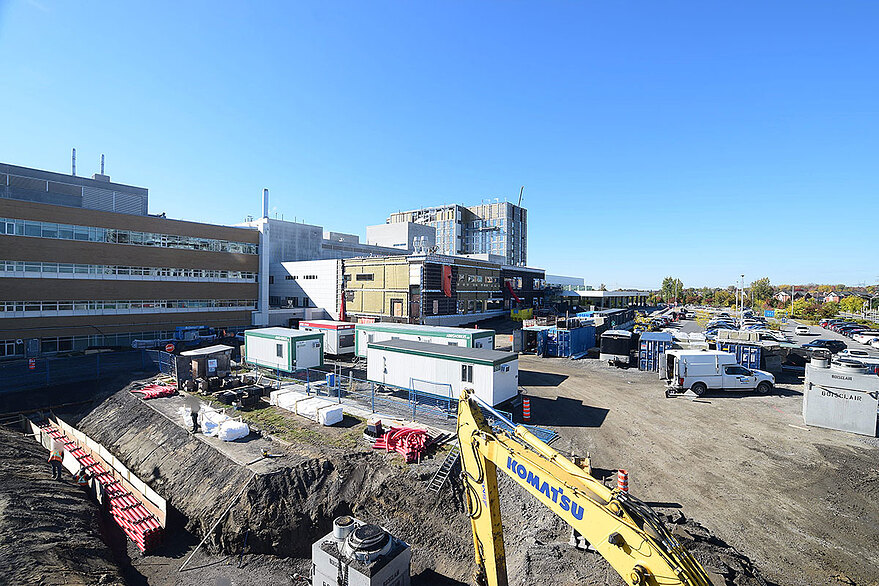

Le Centre intégré de santé et de services sociaux (CISSS) de Lanaudière a annoncé que les travaux préparatoires en vue de l’agrandissement de l’Hôpital Pierre-Le Gardeur ont commencé.

Cette mise en chantier fait suite à l’autorisation du projet par le Conseil des ministres au printemps 2022.

À CONSULTER

Grand chantier : Agrandissement de l’Hôpital Pierre-Le Gardeur

Le projet permettra l’ajout de 246 lits de courte durée et la mise à niveau des unités de soins et du plateau technique, notamment. Pour ce faire, une tour de 10 étages liée aux autres pavillons par un atrium au rez-de-jardin ainsi que par deux passerelles aux étages supérieurs sera construite sur le terrain de l’hôpital. Également, plusieurs autres secteurs de soins et de services seront agrandis, bonifiés ou réaménagés afin de répondre à l’augmentation de la demande en raison de l’accroissement du nombre de lits.

Par ailleurs, en prévision de la croissance anticipée du volume d’activités, un stationnement étagé sera construit. Au total, 300 nouvelles places seront ajoutées à celles déjà existantes.

Le budget global du projet est fixé à 549,6 M$. Les premiers usagers seront accueillis à l’automne 2025 et la livraison complète se fera à la fin de l’année 2027.

Source : Centre intégré de santé et de services sociaux de Lanaudière

3 « J'aime »

Agrandissement de l’Hôpital Pierre-Le Gardeur

Portail Constructo | 8 septembre 2022


Crédit : Provencher_Roy_BBBL | Menkès Shooner Dagenais LeTourneux | CGA Architectes

Le projet d’agrandissement vise l’augmentation du nombre de lits de plusieurs secteurs névralgiques de l’Hôpital Pierre-Le Gardeur afin de répondre à l’évolution démographique de la région de Lanaudière.

On prévoit l’ajout de 246 lits de courte durée et la mise à niveau des unités de soins et du plateau technique, notamment. Pour ce faire, une tour de 10 étages liée aux autres pavillons par un atrium au rez-de-jardin ainsi que par deux passerelles aux étages supérieurs sera construite sur le terrain de l’hôpital.

Également, plusieurs autres secteurs de soins et de services seront agrandis, bonifiés ou réaménagés afin de répondre à l’augmentation de la demande en raison de l’accroissement du nombre de lits, notamment l’unité de soins en médecine et chirurgie, l’unité de soins obstétriques, de néonatalogie et de pédiatrie, l’unité de soins en psychiatrie, le bloc opératoire, l’urgence, l’imagerie médicale, l’inhalothérapie et la pneumologie, l’endoscopie ainsi que l’électrophysiologie médicale.

Par ailleurs, en prévision de la croissance anticipée du volume d’activités, un stationnement étagé sera construit. Au total, 300 nouvelles places seront ajoutées à celles déjà existantes.

Cout

549,6 M$

Donneur d’ouvrage

  • Centre intégré de santé et de services sociaux de Lanaudière

Gestion de projet

  • Société québécoise des infrastructures

Équipe de réalisation (septembre 2022)

  • Gérance de construction : EBC
  • Excavation, remblais, infrastructures et services : Les Excavations Payette
  • Mur de soutènement : Petrifond Fondation
  • Fourniture de béton : Béton provincial

Principales étapes

2020

  • Aménagement des unités de transition.

2022

  • Approbation du dossier d’affaires et lancement des travaux préparatoires.

2023

  • Construction du stationnement étagé.

2024

  • Construction du stationnement pour personnes à mobilité réduite.

2025

  • Agrandissement de l’urgence, du secteur de l’imagerie médicale et du bloc opératoire;
  • Ajout de 246 lits et aménagement de la pharmacie et des unités de psychiatrie, de néonatalogie, d’endoscopie et coronarienne.
  • Accueil des premiers usagers.

2026

  • Aménagement des services alimentaires.

2027

  • Livraison du projet.

•••••••


Agrandissement de l’Hôpital Pierre-Le Gardeur. Crédit : Provencher_Roy_BBBL | Menkès Shooner Dagenais LeTourneux | CGA Architectes

3 « J'aime »

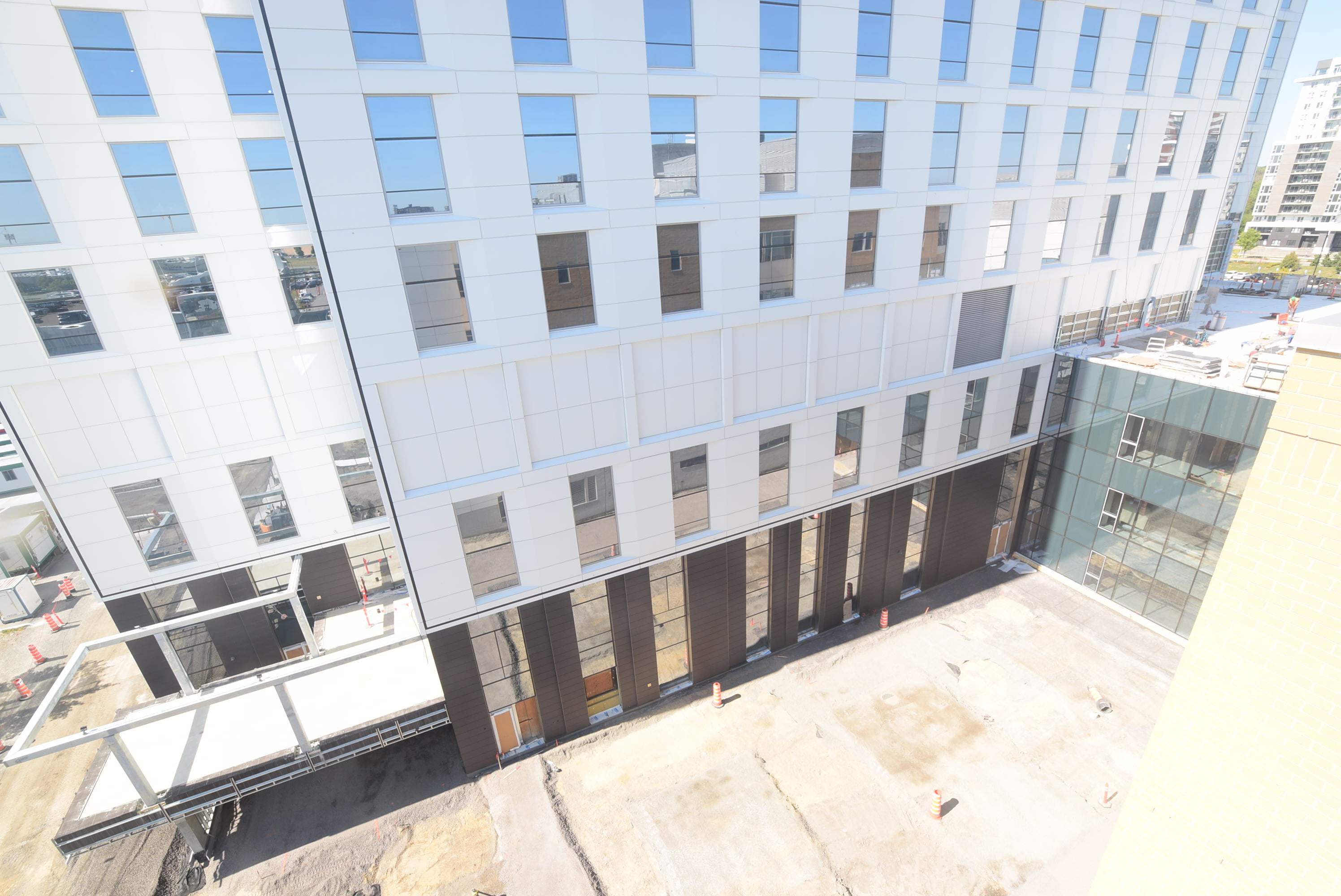

Je passe souvent par la 40 et le chantier est impressionnant.

Novembre 2023 - Streetview

7 « J'aime »

Pour ceux que ça intéresse, j’ai mis à jour l’entête avec les différents projets en cours. C’est assez impressionnant.

Quelques mises à jour:


2024-03-22 - Capture du stationnement étagé à partir d’une webcam


2024-03-22 - Capture du Bloc C à partir d’une webcam


2024-03-22 - Capture du Bloc D à partir d’une webcam

5 « J'aime »

2024-04-14

8 « J'aime »
