Hôpital de Vaudreuil-Soulanges - 10 étages

26 septembre 2024

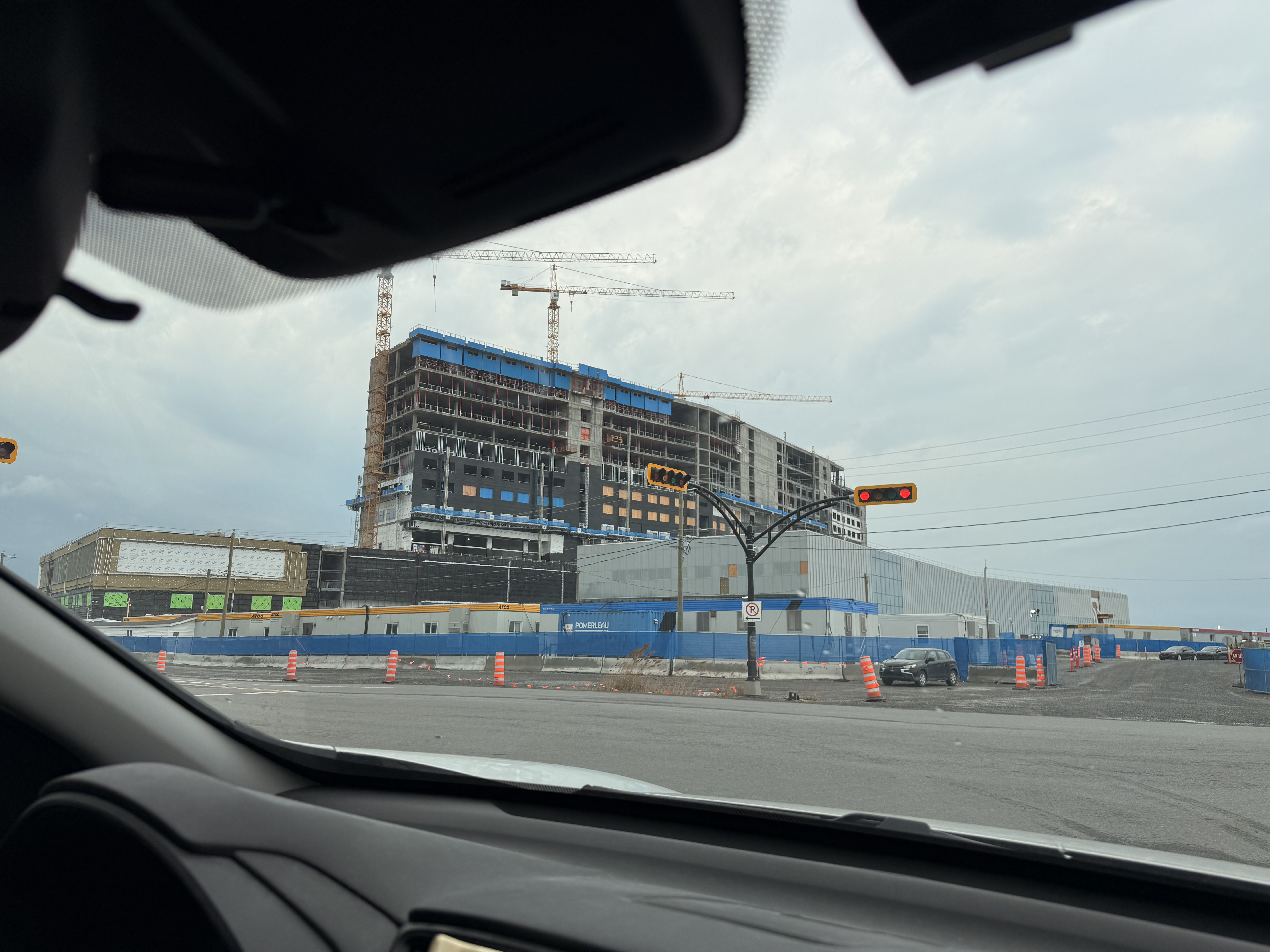

Avec plus de 45 % du mur-rideau déjà en place, leur installation marque une étape significative dans la création d’un espace de soins lumineux et accueillant, conçu pour le bien-être des usagers et du personnel.

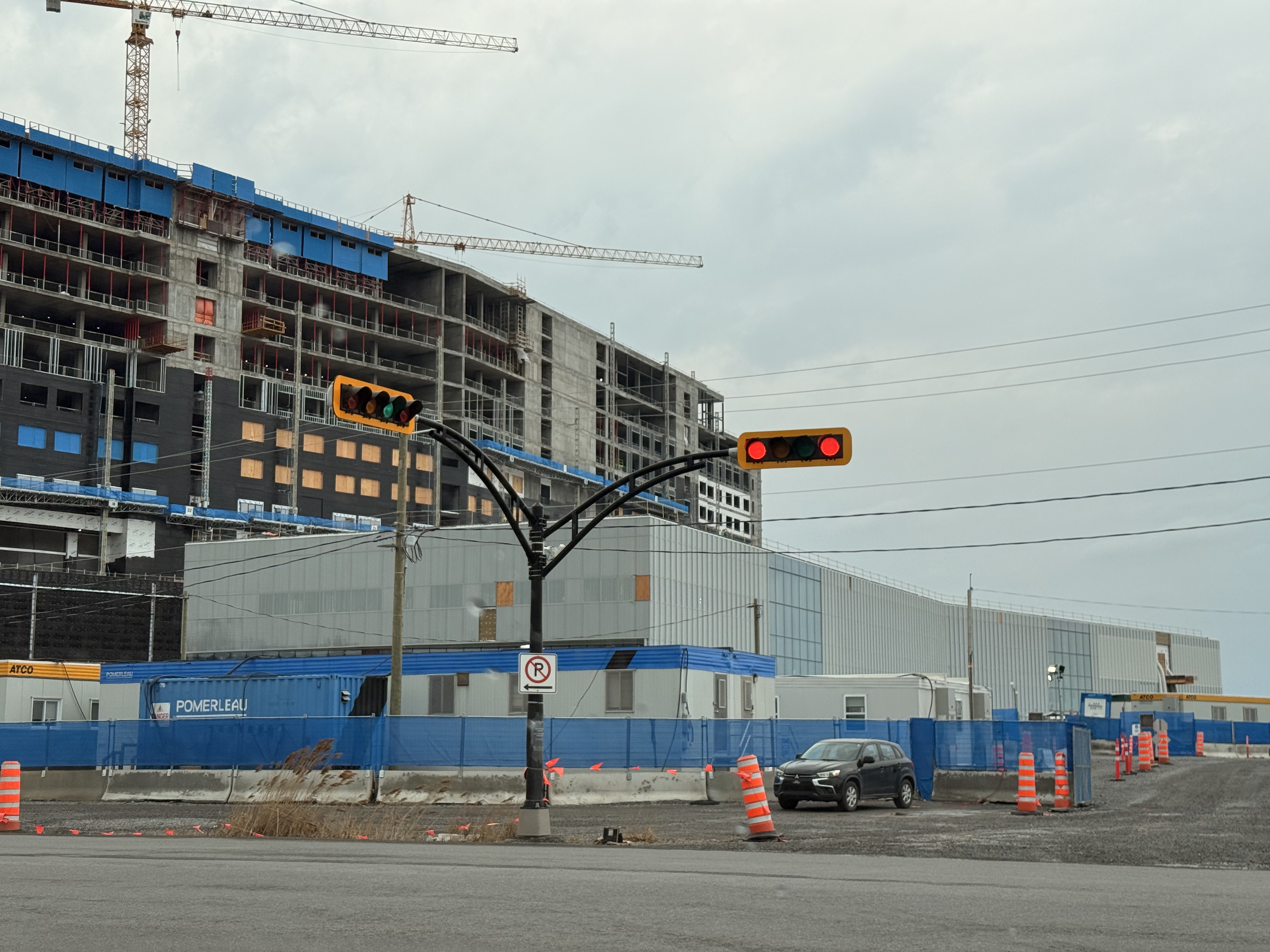

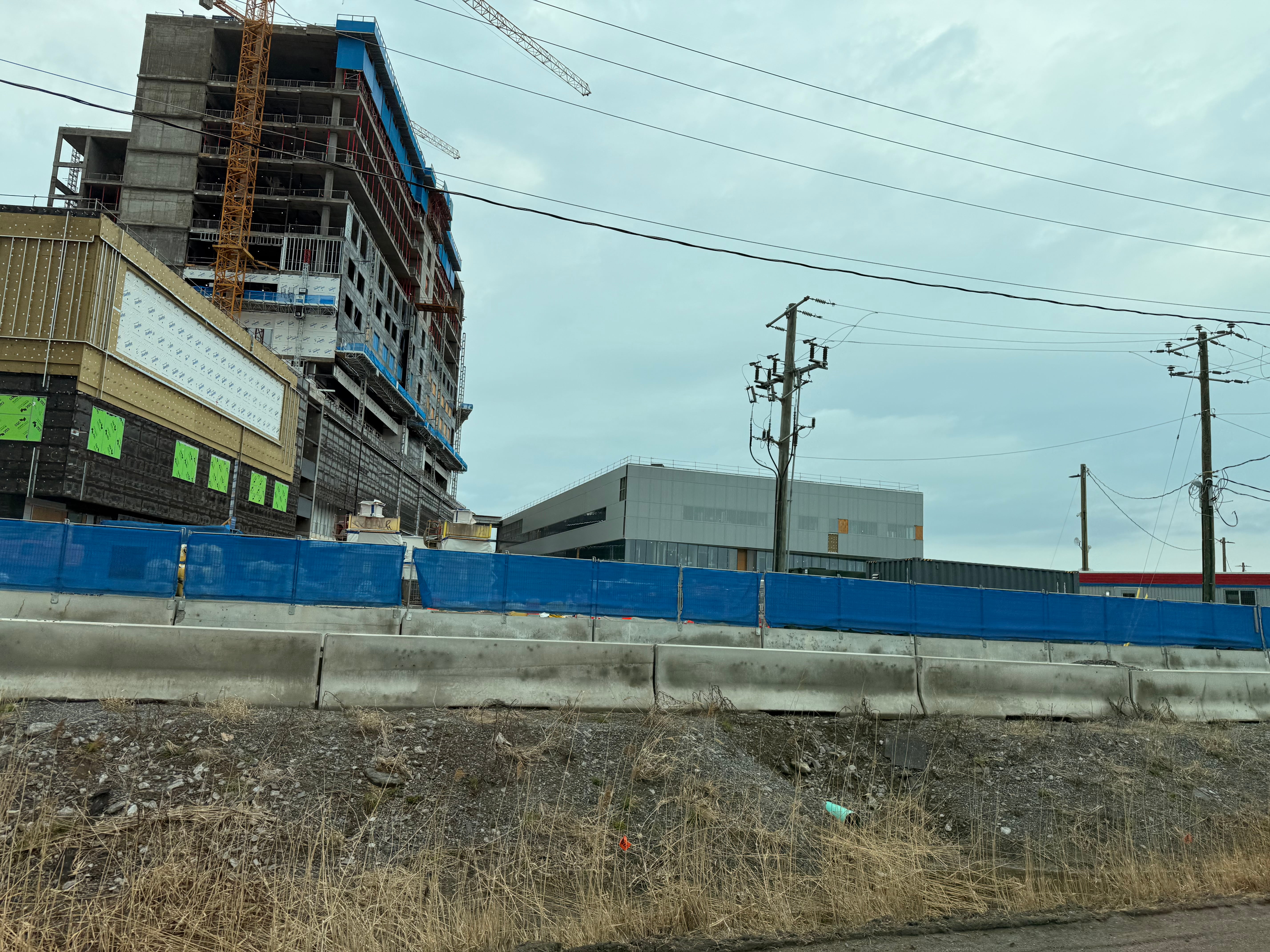

Dans le Pavillon A, l’installation des cloisons sèches est en cours, accompagnée des premiers aménagements intérieurs. Actuellement, 80 % de la membrane extérieure du mur-rideau est complétée et plus de 45 % du mur-rideau est déjà installé. La maçonnerie se poursuit également au rez-de-jardin et la salle mécanique du 4e étage progresse rapidement.

Dans le Pavillon B, le bétonnage des dalles structurales du 7e étage est en cours, tandis que la construction des 5e et 6e étages se poursuit.

2 « J'aime »

Pavillon A :
:heavy_check_mark: L’installation du mur-rideau progresse rapidement, assurant une parfaite étanchéité. Cela permet aux équipes de se concentrer sur les travaux intérieurs, notamment : les murs de béton, la chambre de ventilation et les systèmes électromécaniques.

Pavillon B :
:hammer: La structure continue de s’élever! Les colonnes et l’acier d’armature sont en place pour accueillir la dalle du 10e étage. Objectif : 13 étages complétés d’ici le printemps 2025!

15 « J'aime »

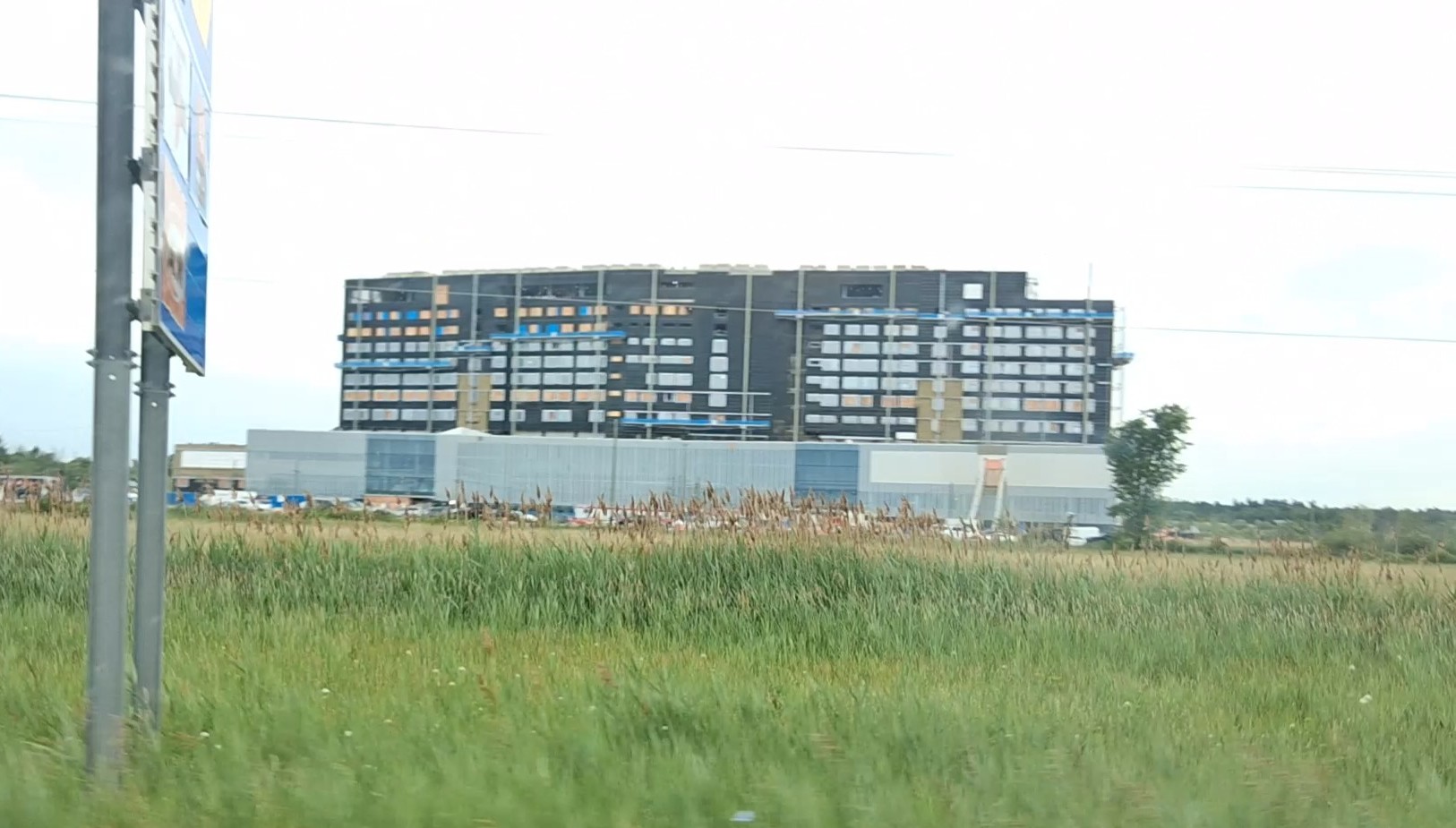

Vue du 30 novembre au soir. Selon la dernière mise à jour du CISSSMO, il resterait 3 étages à construire sur le pavillon B (13 au total).

:camera: Christian Gonzalez

13 « J'aime »

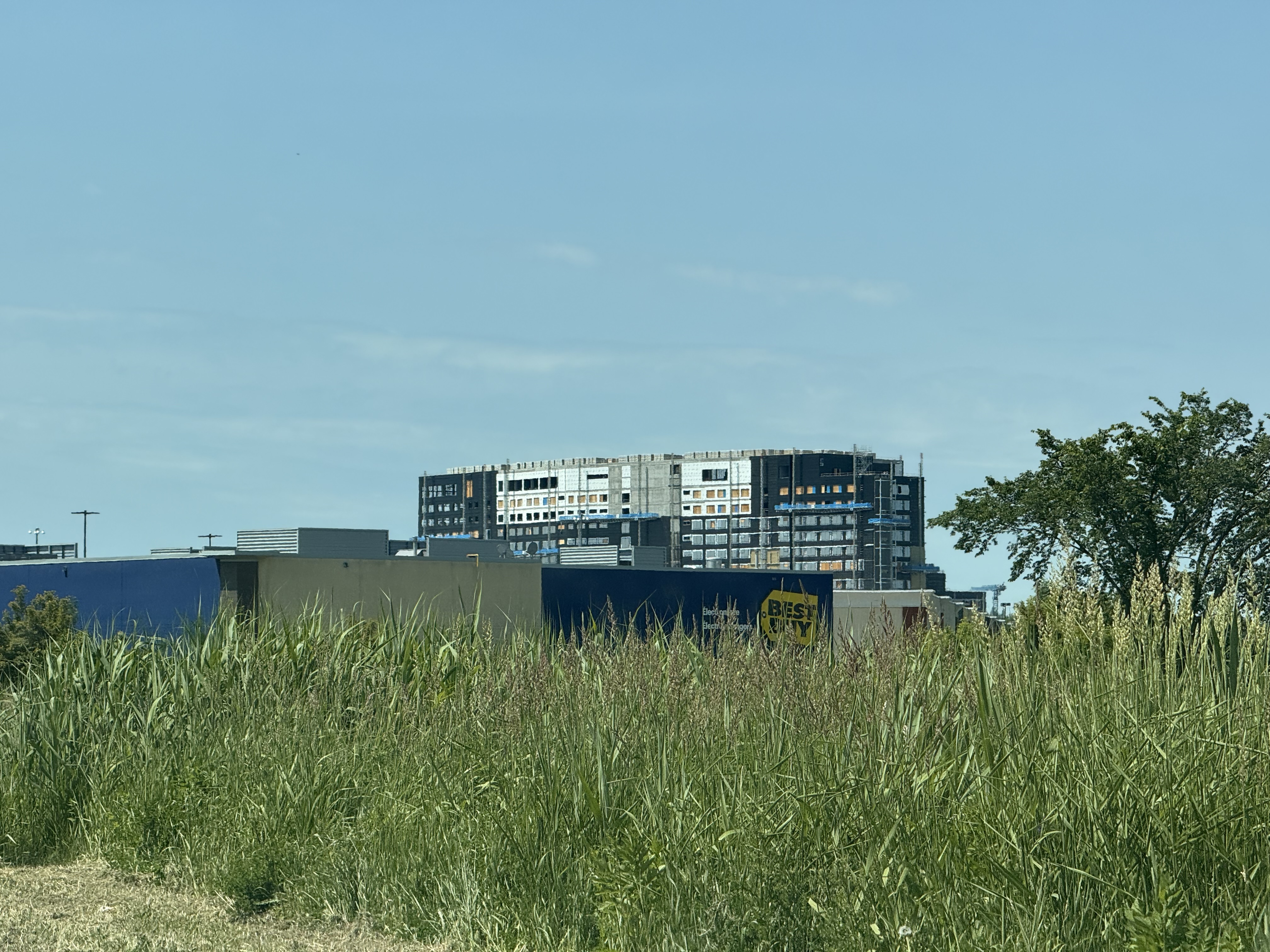

Photos prises le dimanche 08 décembre 2024








5 « J'aime »
1 « J'aime »

6 « J'aime »

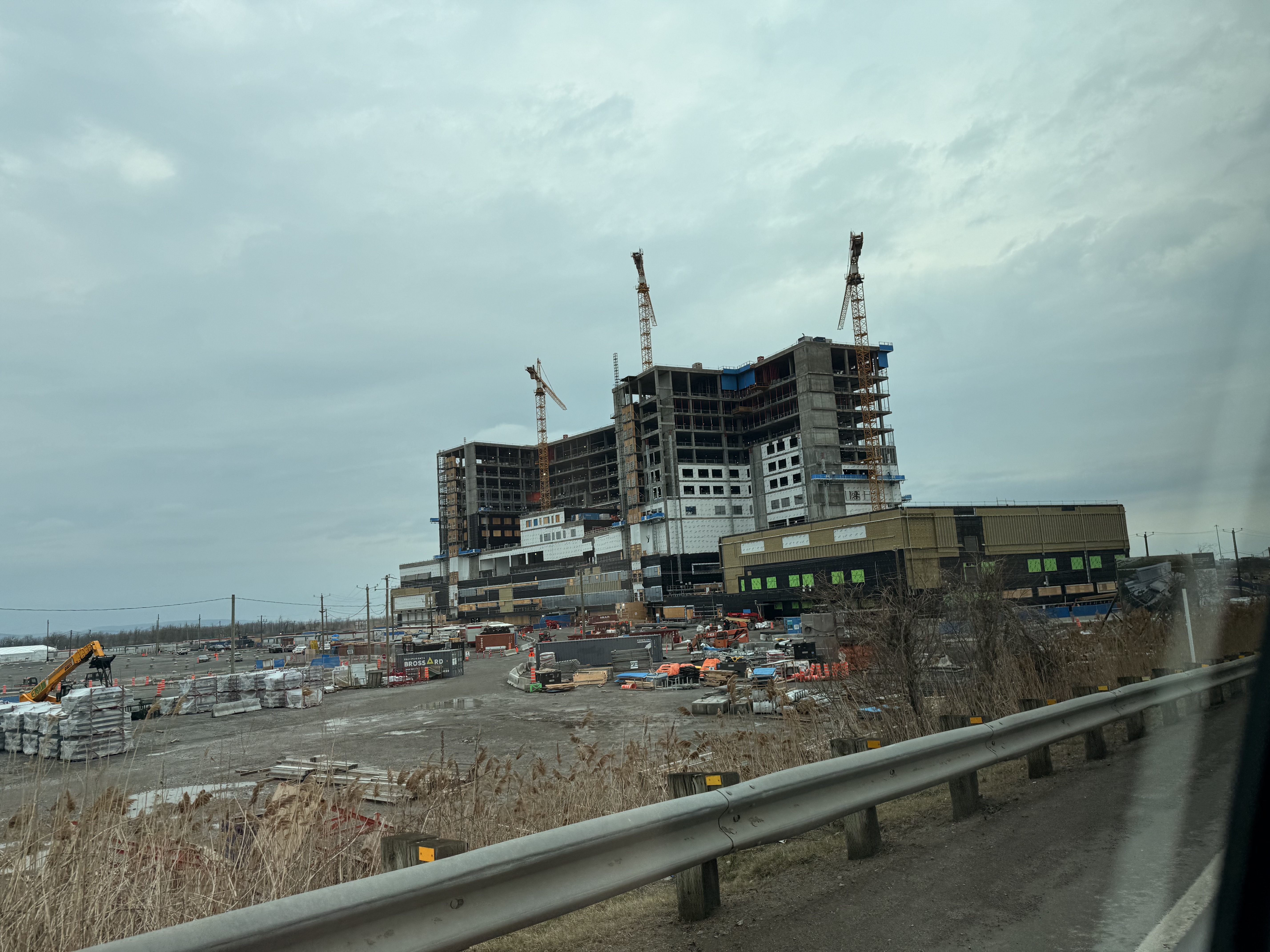

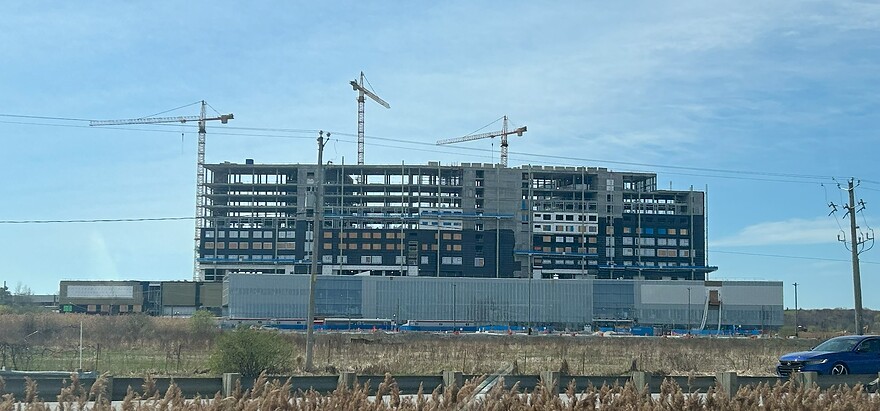

29 mars 2025

11 « J'aime »

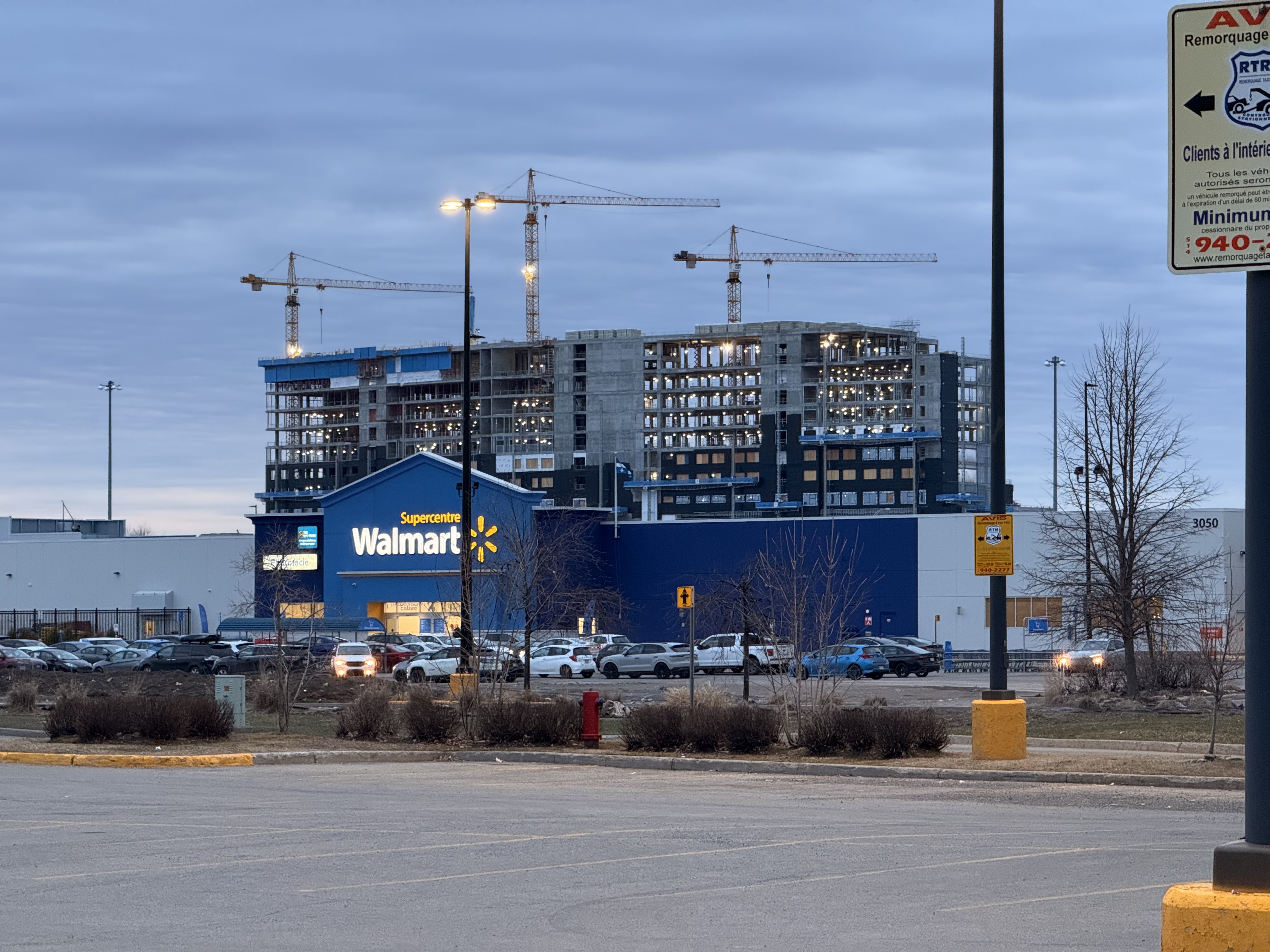

14 avril 2025

17 « J'aime »

Appropriate. :wink:

5 « J'aime »

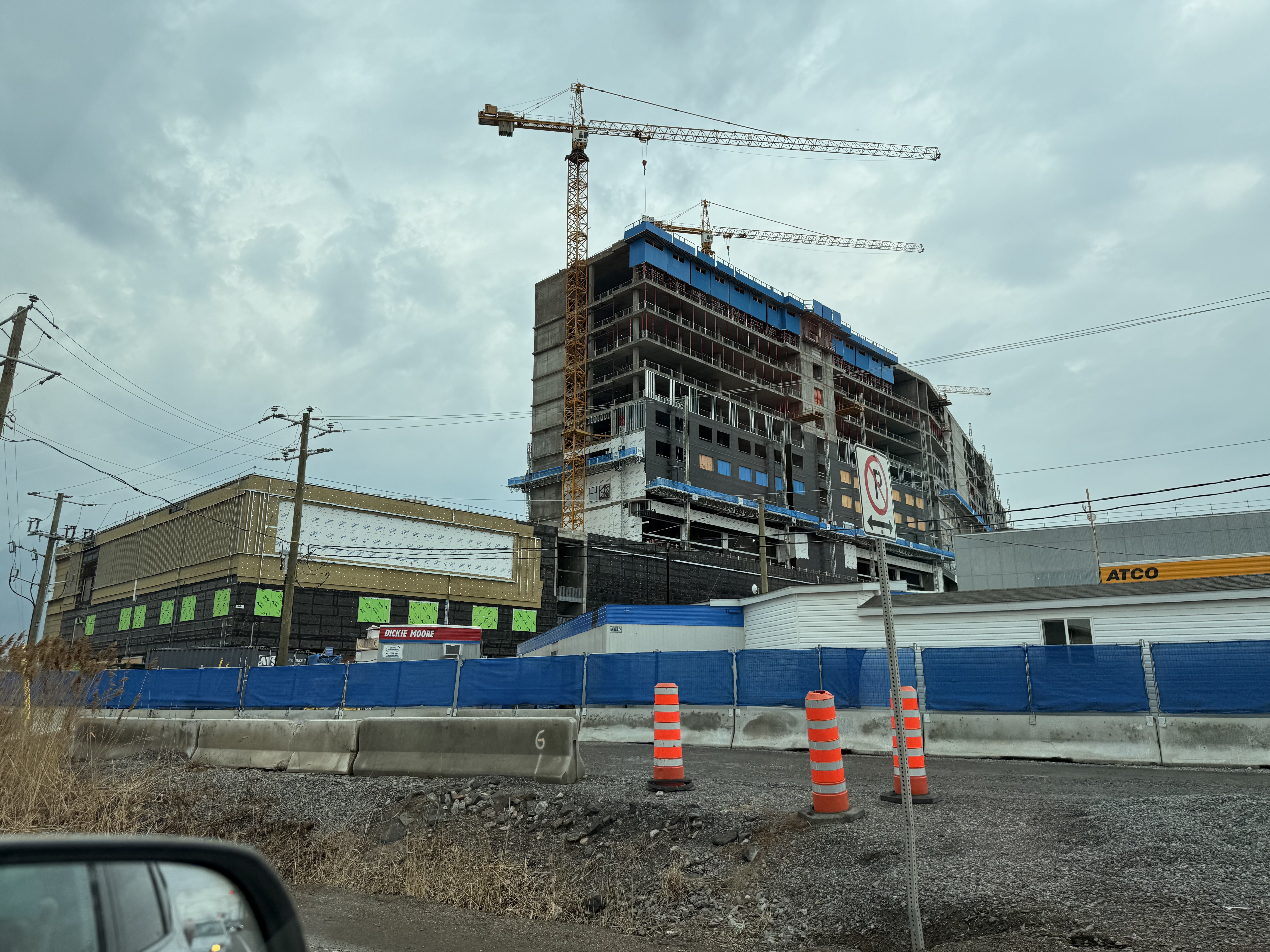

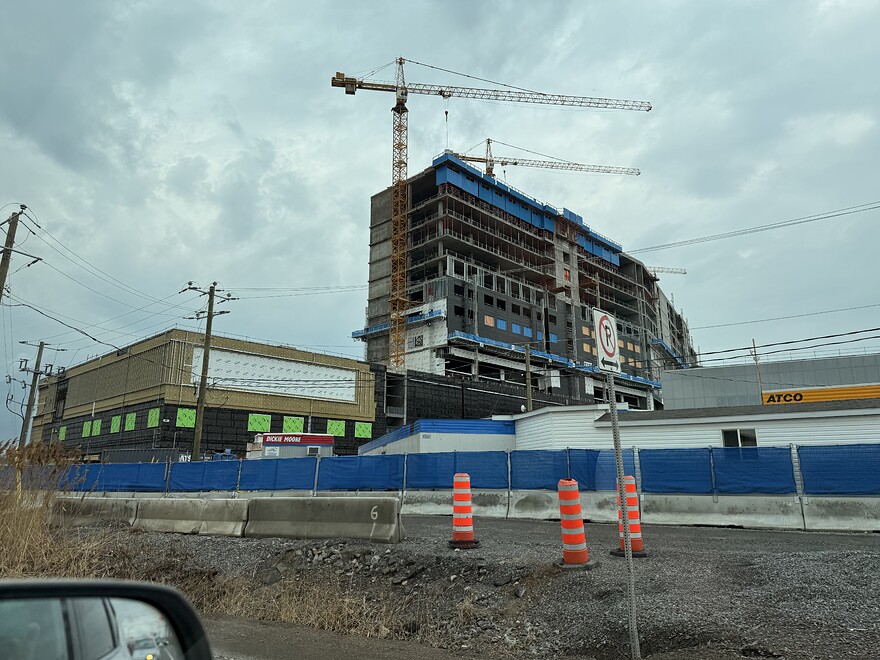

19 avril 2025

11 « J'aime »

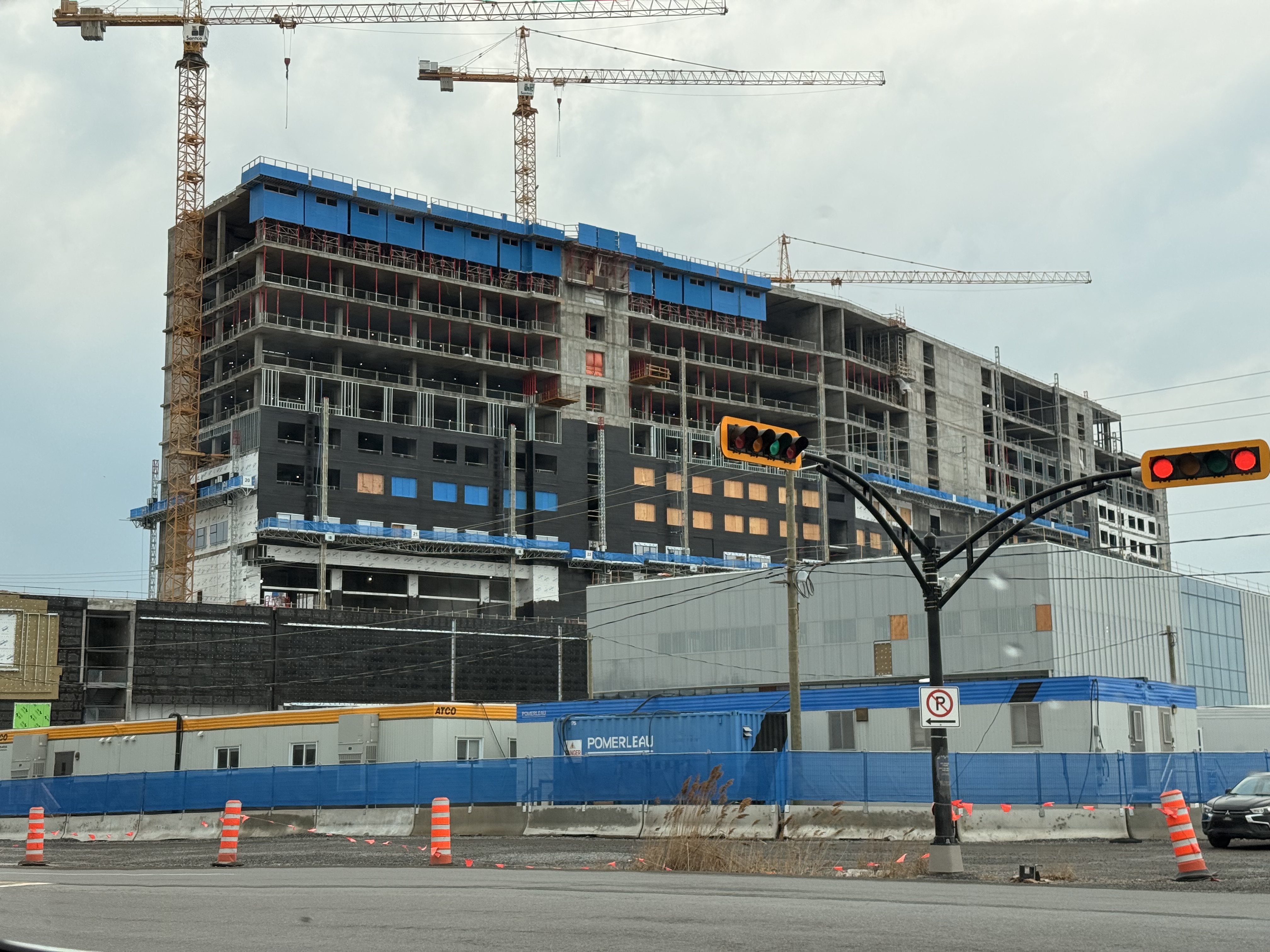

05/04/2025

14 « J'aime »

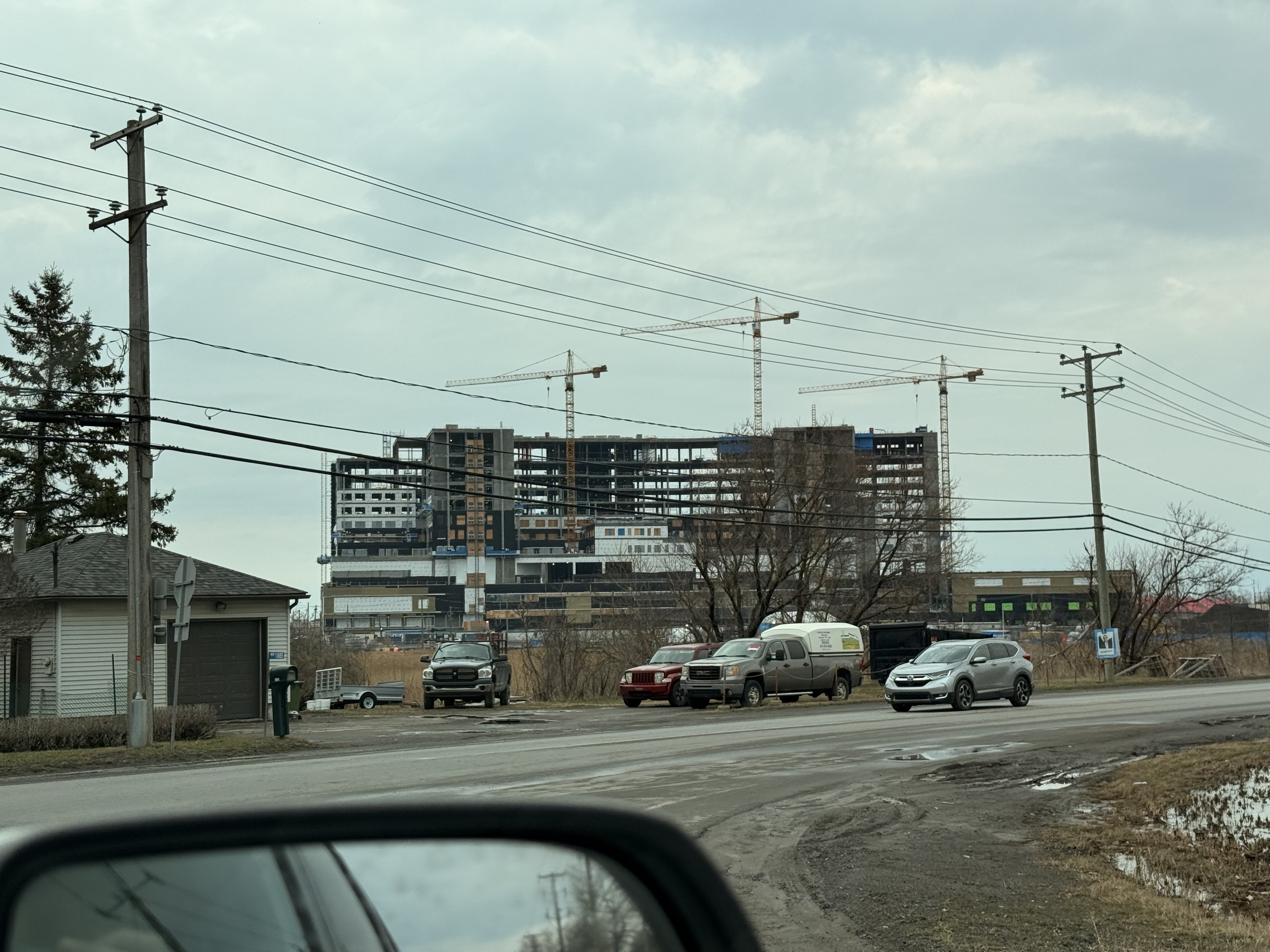

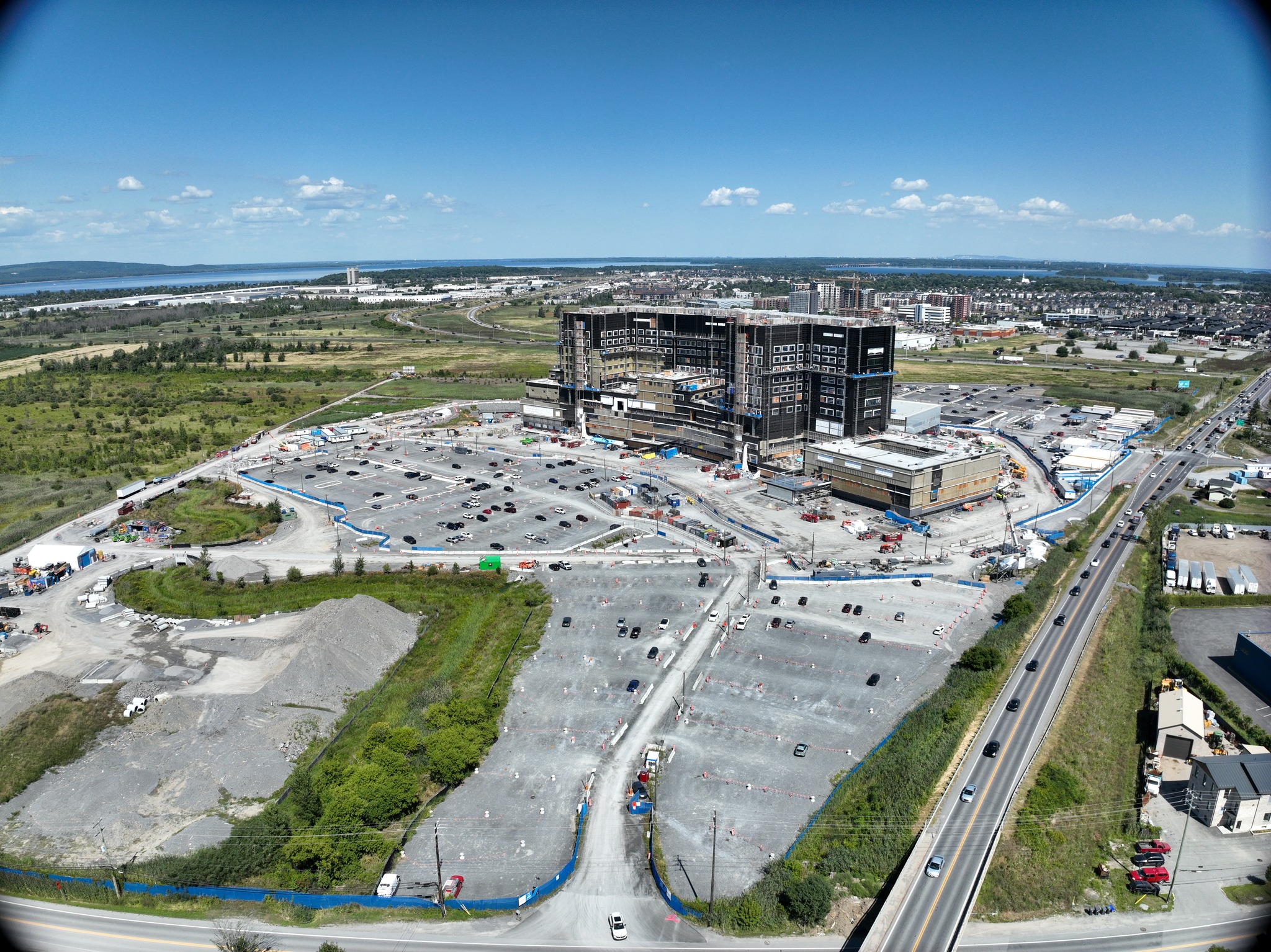

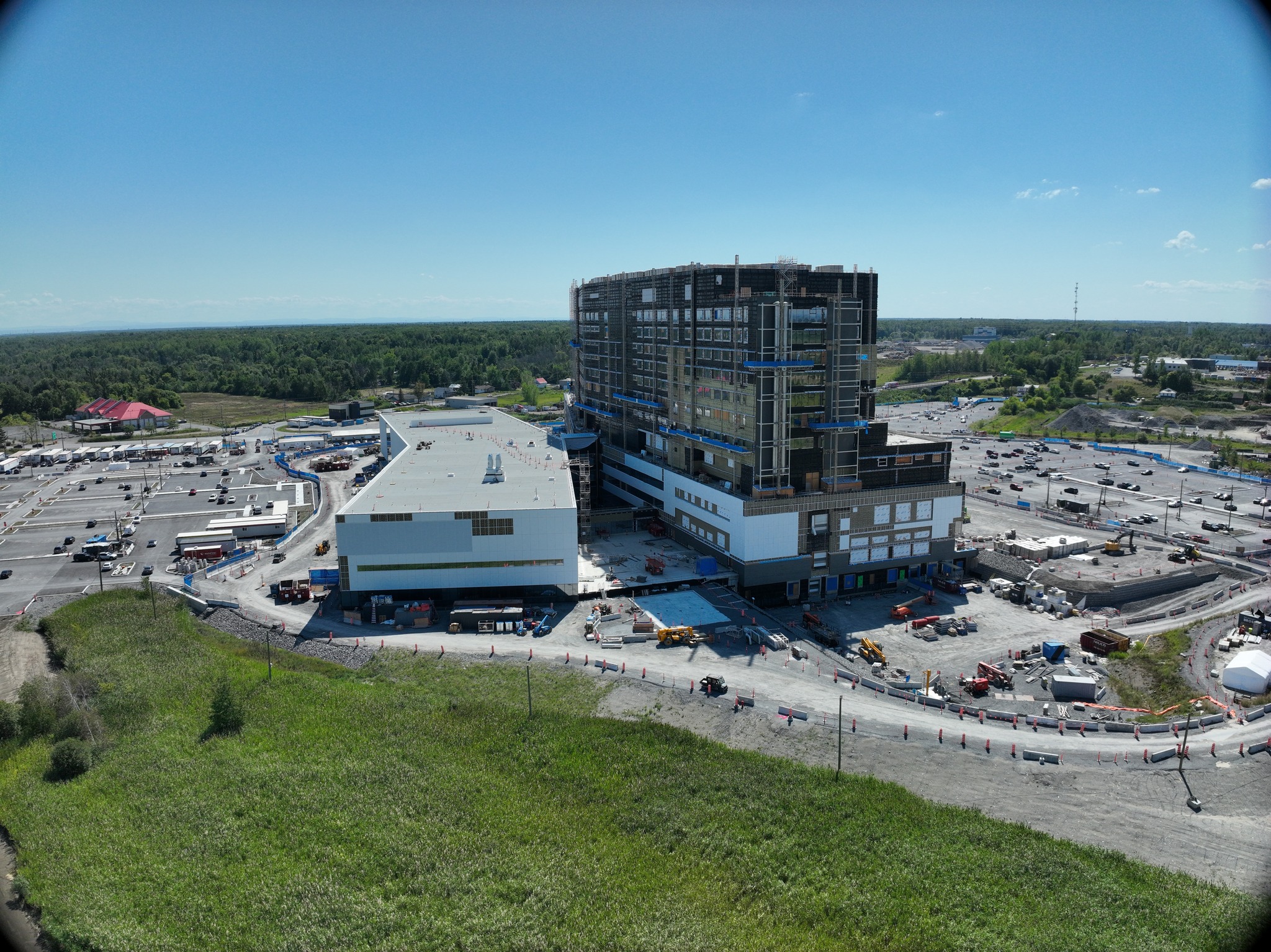

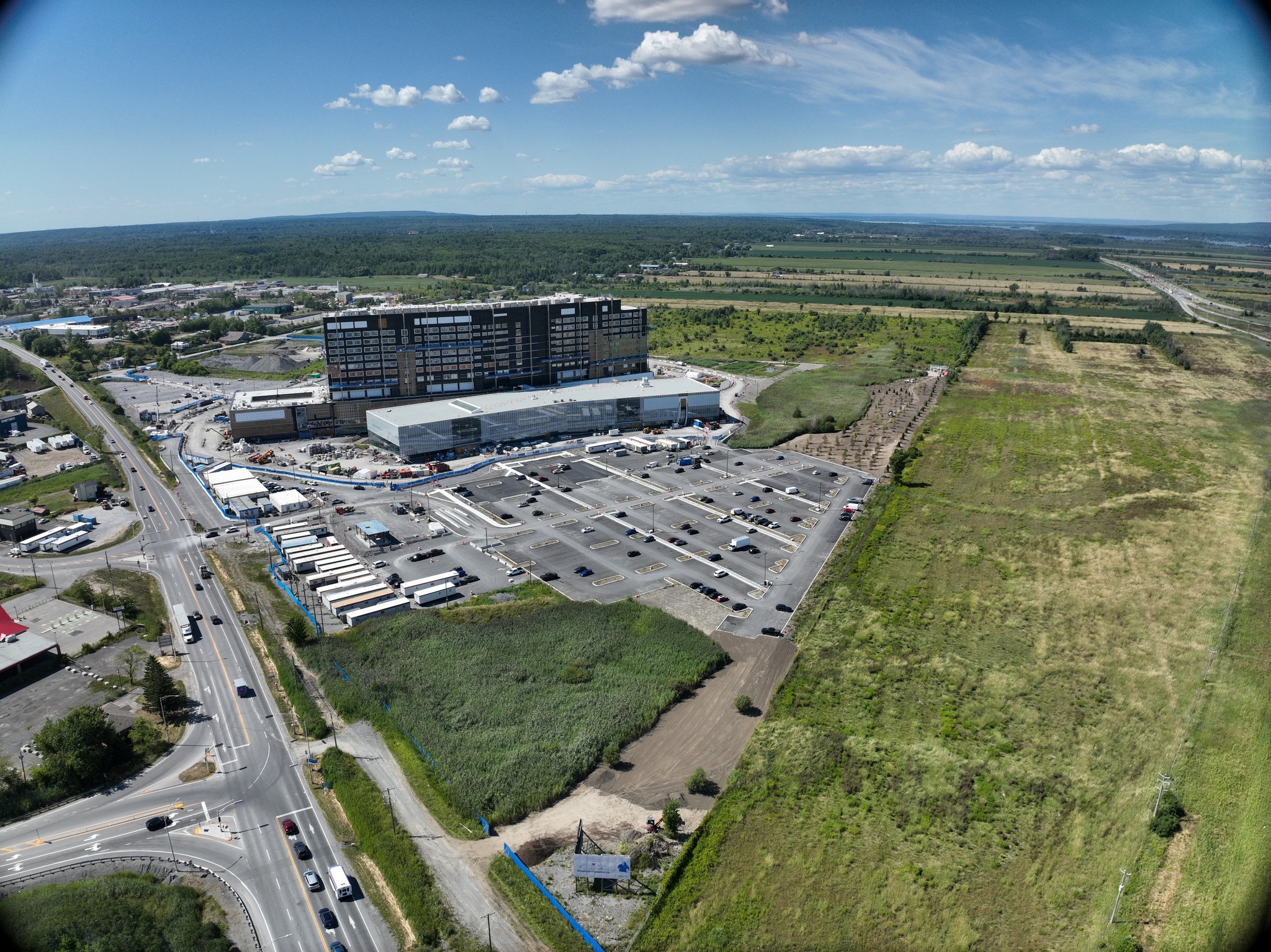

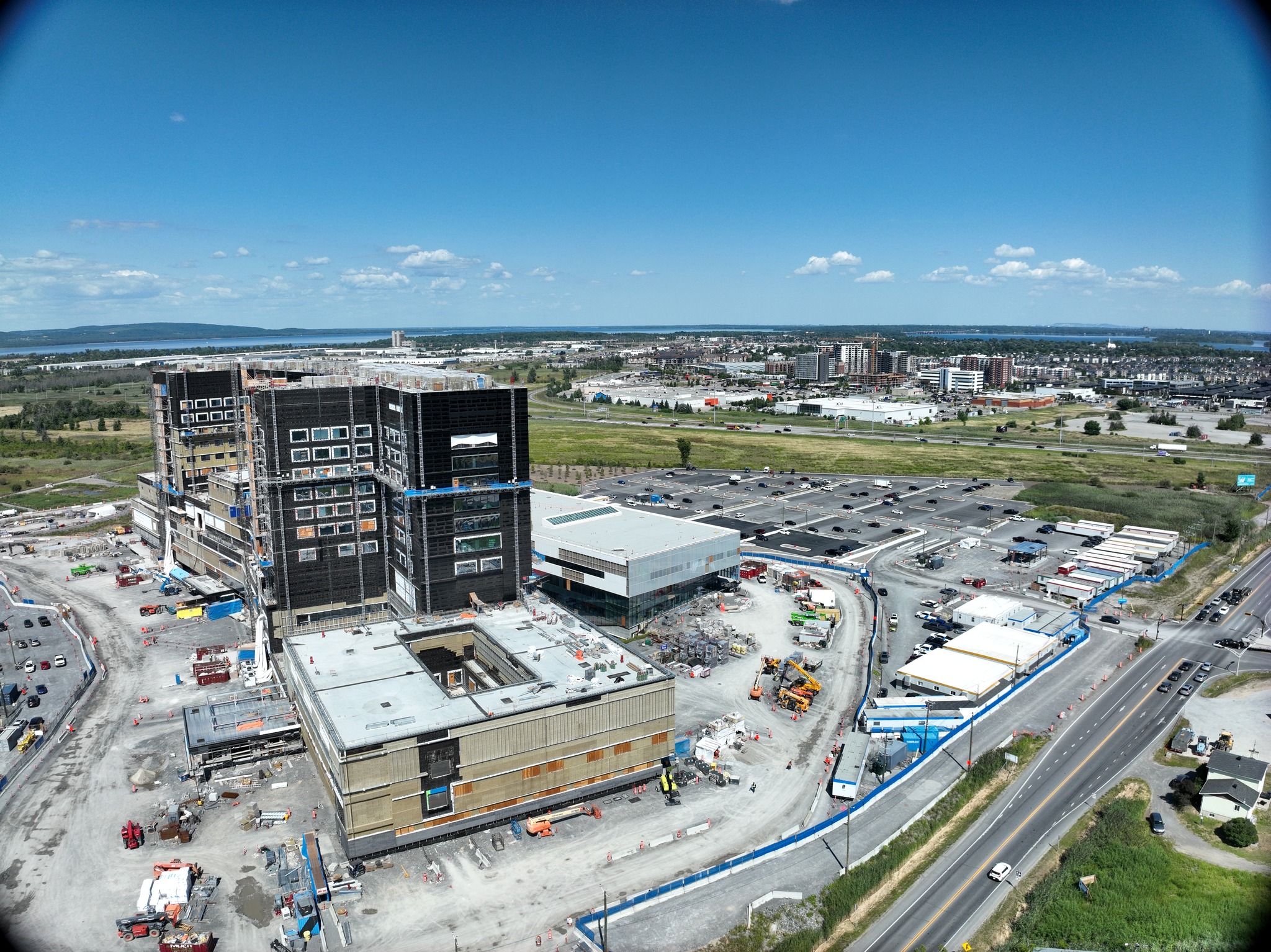

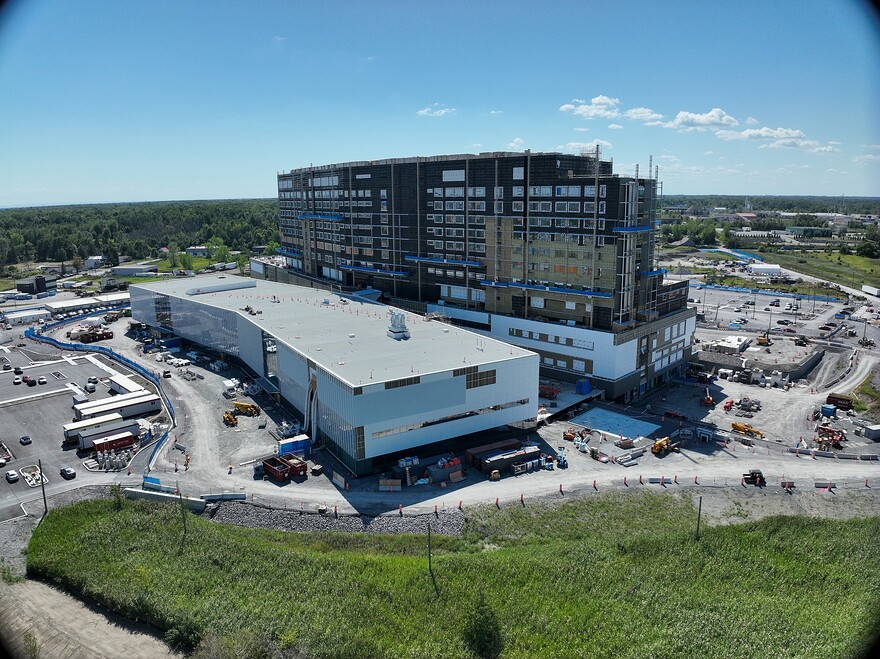

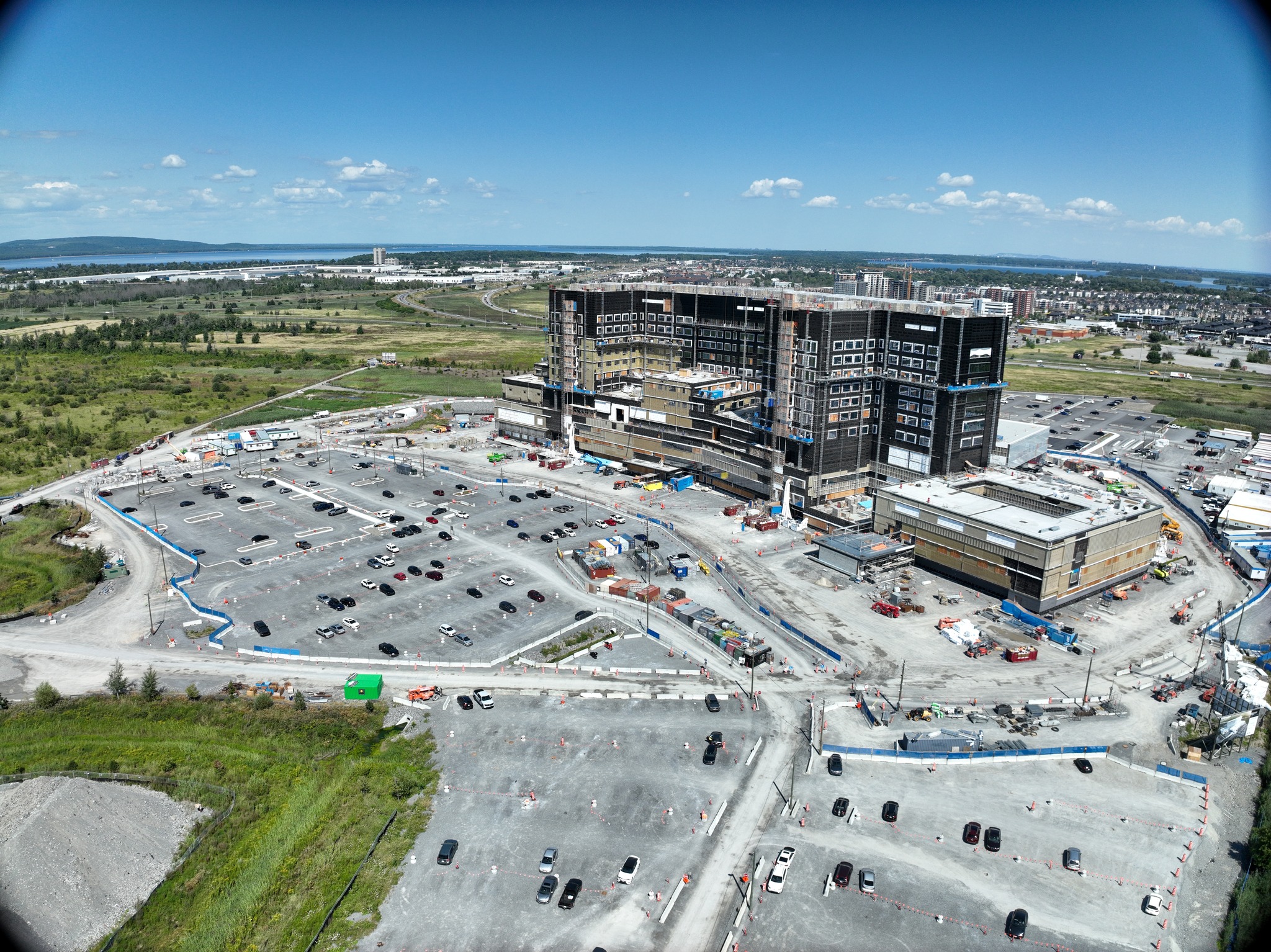

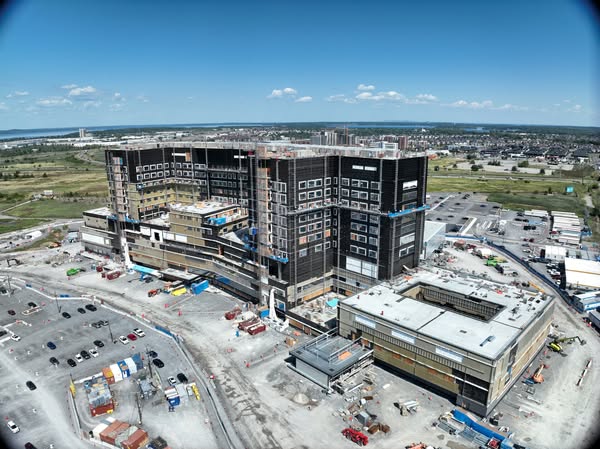

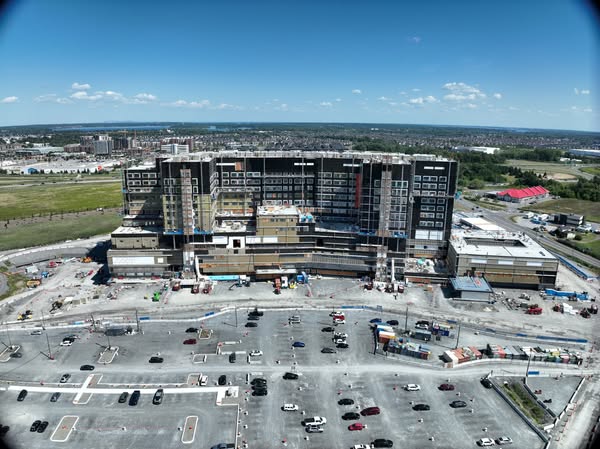

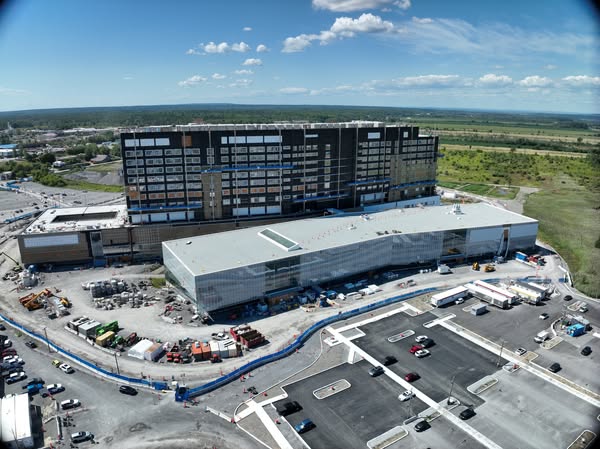

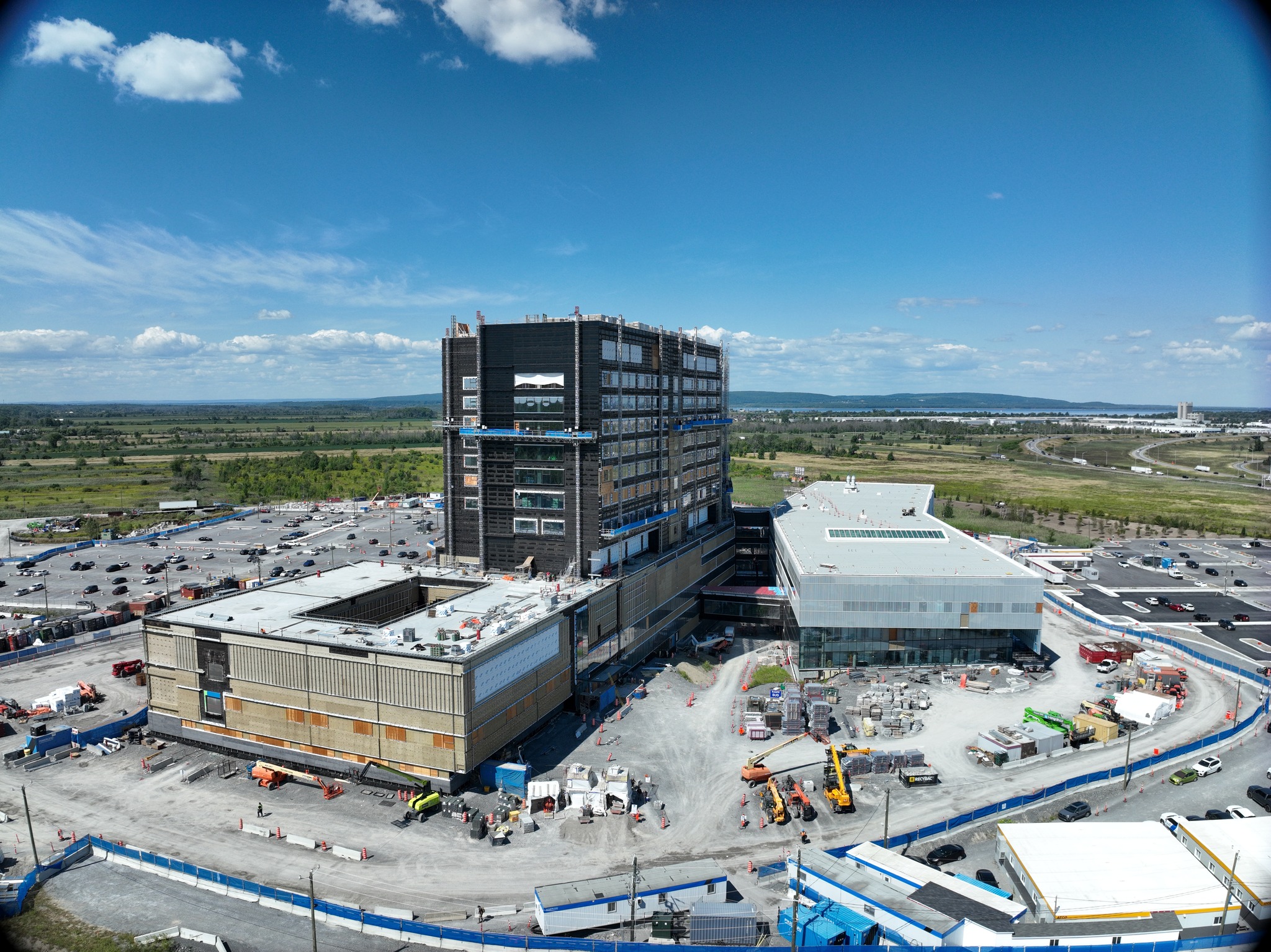

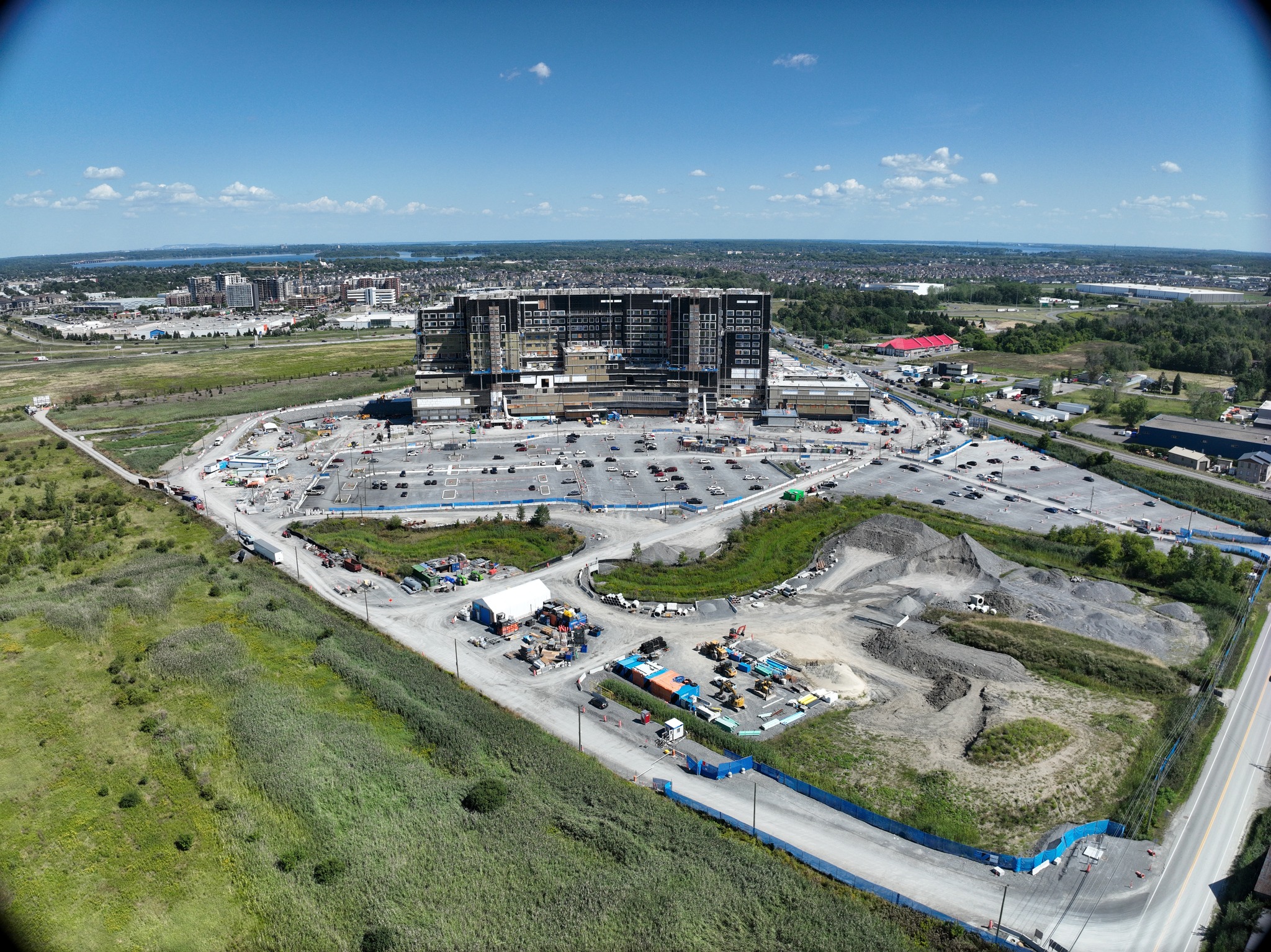

15 juin 2025

10 « J'aime »

4 « J'aime »

Les travaux de construction du tout nouvel hôpital de 404 lits à Vaudreuil-Soulanges, sur la rive-sud de Montréal, se poursuivent, mais ce projet doit composer avec certains délais.

La livraison de ce chantier de 2,6 milliards $ a été officiellement reportée, ces dernières semaines, de novembre 2026 à août 2027.

À la Société québécoise des infrastructures (SQI), on explique ce report par « différents éléments tels que les délais imputables aux phases d’appels d’offres dans un contexte de pandémie qui a occasionné une surchauffe du marché et une pénurie de main-d’œuvre ».

1 « J'aime »

Vaudreuil c’est techniquement sur la rive nord du fleuve et si l’on redresse la carte avec le “vrai” nord géographique c’est presque plein ouest par rapport au centre-ville.

Je n’ai jamais trop compris pourquoi administrativement la région est rattachée à la rive-sud (Montérégie).

Reportage au Téléjournal

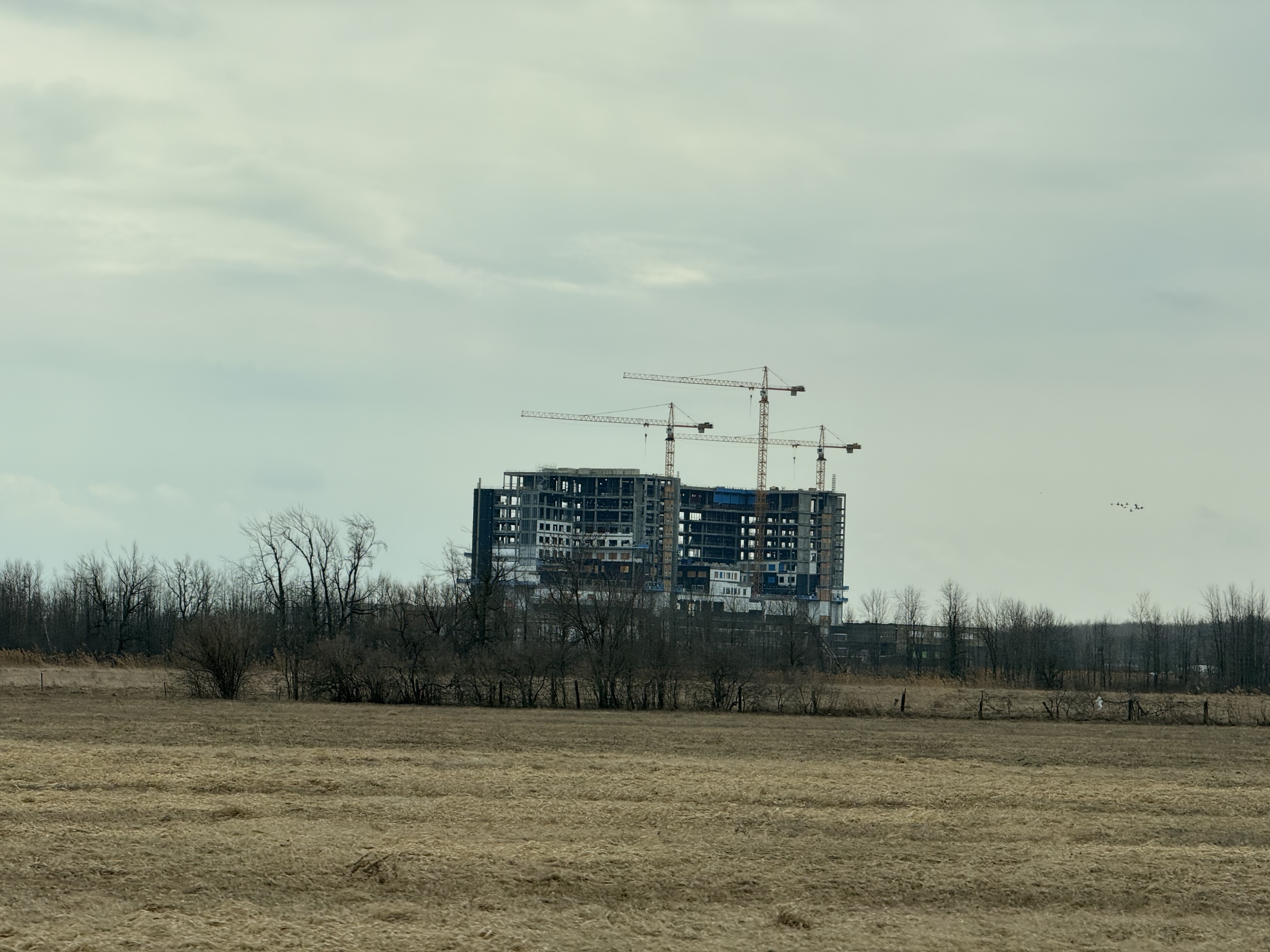

7 juillet 2025

8 « J'aime »

All the large cranes are gone.

On utilise encore la pandémie comme excuse en 2025?
