LaJeunesse - 2x6 étages

Construction de deux immeubles de condos locatifs à proximité de l’école secondaire du Flambeau.

Informations

Nom: LaJeunesse
Emplacement: ** 1030 et 1036 Boulevard Lajeunesse Ouest Saint-Jérôme**
Hauteur: 2x6 ÉTAGES
Architecte:
Promoteur:
Début et fin de la construction: 2026/
Dates importantes:

Autres informations:
• La construction d’un bâtiment de six étages, alors que le maximum prescrit à la grille des spécifications de la zone MMFD-335 du Règlement sur le zonage est de quatre étages.
Et ce, conditionnellement :
• À ce que l’entente soit modifiée afin que les logements abordables en prestation soient composés minimalement d’environ 66% de logements comportant deux chambres ou plus;
• À ce que le projet comprend un minimum de 10% de logements abordables, lesquels feront l’objet d’un programme gouvernemental d’aide à l’habitation;

Sources des informations:
https://www.vsj.ca/wp-content/uploads/2025/12/PV_2025-11-18_Web.pdf)
https://condoslajeunesse.ca/

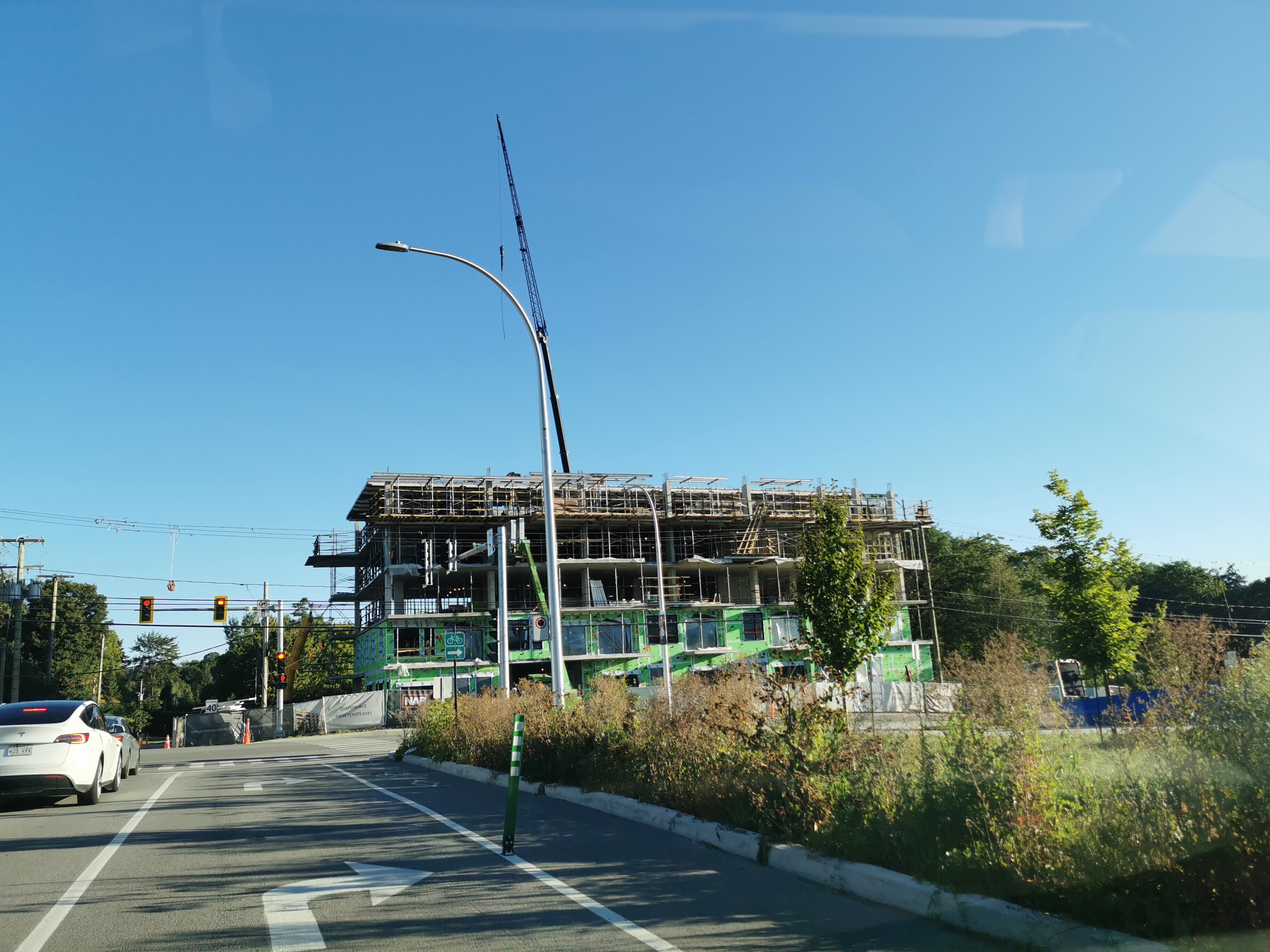

EN CONSTRUCTION

L'Arpent

Nom: L’Arpent
Emplacement: 1030 Boulevard Lajeunesse Ouest Saint-Jérôme, QC J5L 1K2
Hauteur: 6 ÉTAGES
Architecte:
Promoteur:
Début et fin de la construction: 2026/2027
Dates importantes:

Sources des informations:
https://www.vsj.ca/wp-content/uploads/2025/12/PV_2025-11-18_Web.pdf)
https://condoslajeunesse.ca/
https://www.facebook.com/share/p/1avruZqrmm/

Autres images

EN PLANIFICATION

L'Hectare

Nom: L’Hectare
Emplacement: 1036 Boulevard Lajeunesse Ouest Saint-Jérôme, QC J5L 1K2
Hauteur: 6 ÉTAGES
Architecte:
Promoteur:
Début et fin de la construction

Dates importantes:

  • 2026-03-17 : La Ville refuse la demande de Plan d’implantation et d’intégration architecturale PIIA-2026-20014 pour la propriété située au 1036, boulevard Lajeunesse Ouest, sur le lot projeté 6 706 561 du cadastre du Québec.

Sources des informations:

https://www.vsj.ca/wp-content/uploads/2026/04/Proces-verbal-2026-03-17_VF_signe.pdf

Autres images

🚧 NOUVEAU PROJET EN COURS – 1030 rue Lajeunesse, Saint-Jérôme 🚧

C’est officiellement parti pour notre équipe sur ce nouveau chantier d’envergure! 💪

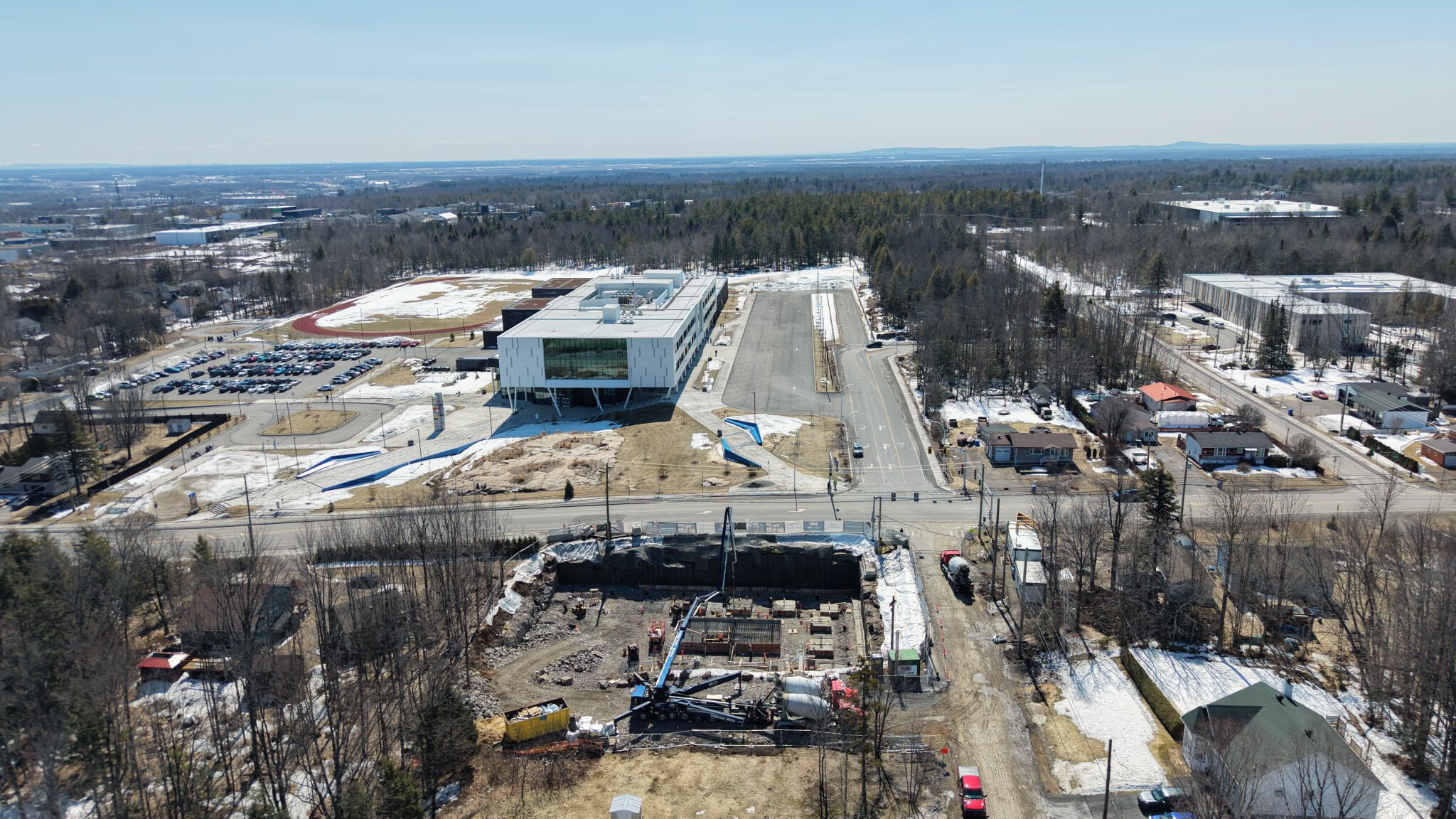

Cette semaine marque le début des travaux de fondation pour ce projet majeur, comprenant un bâtiment de 6 étages avec 2 niveaux de stationnement souterrain.

📍 Travaux en cours:

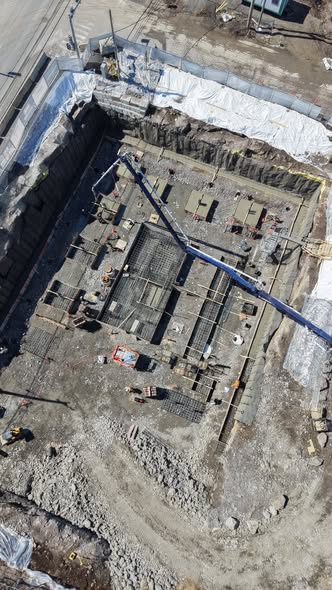

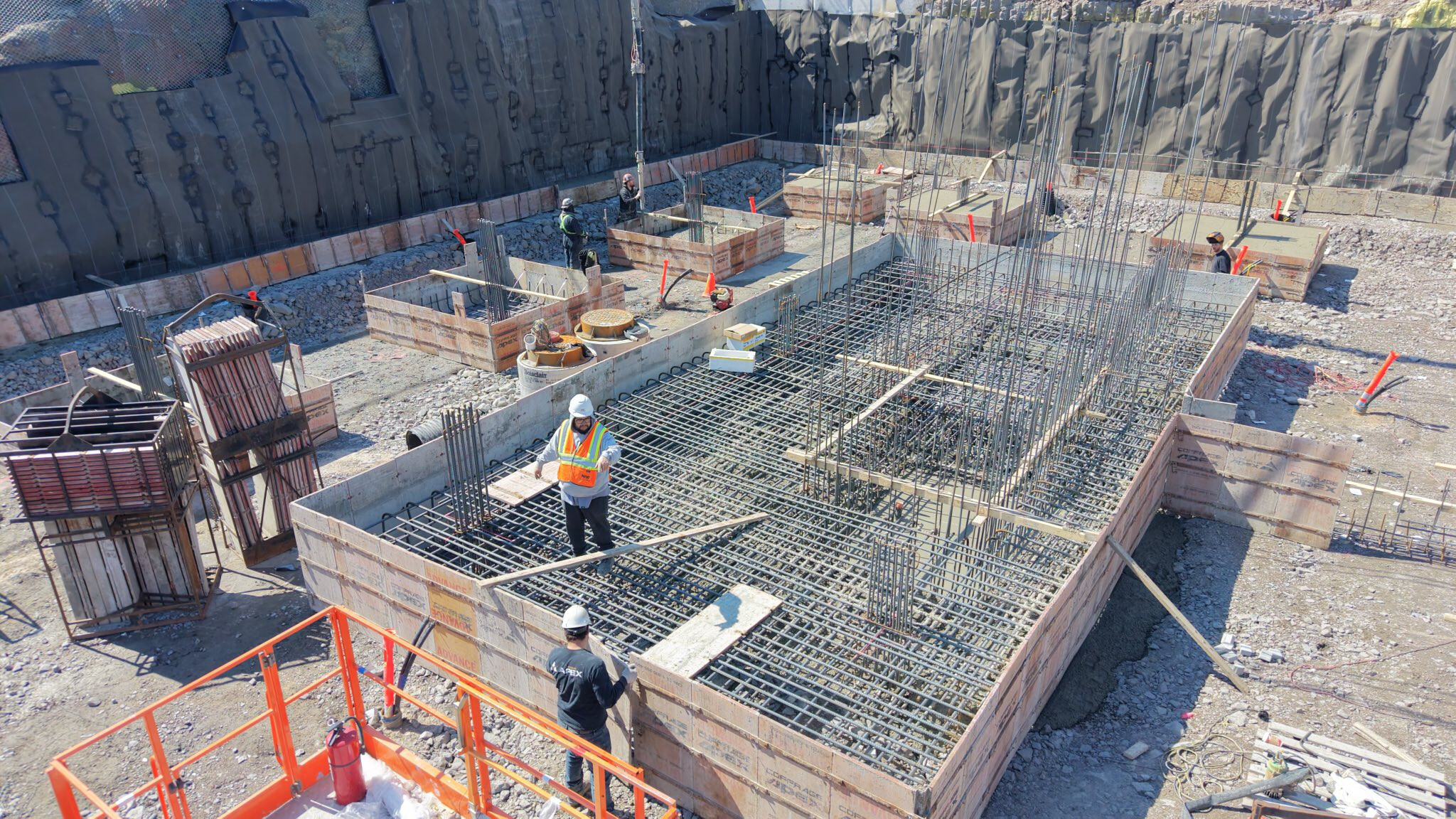

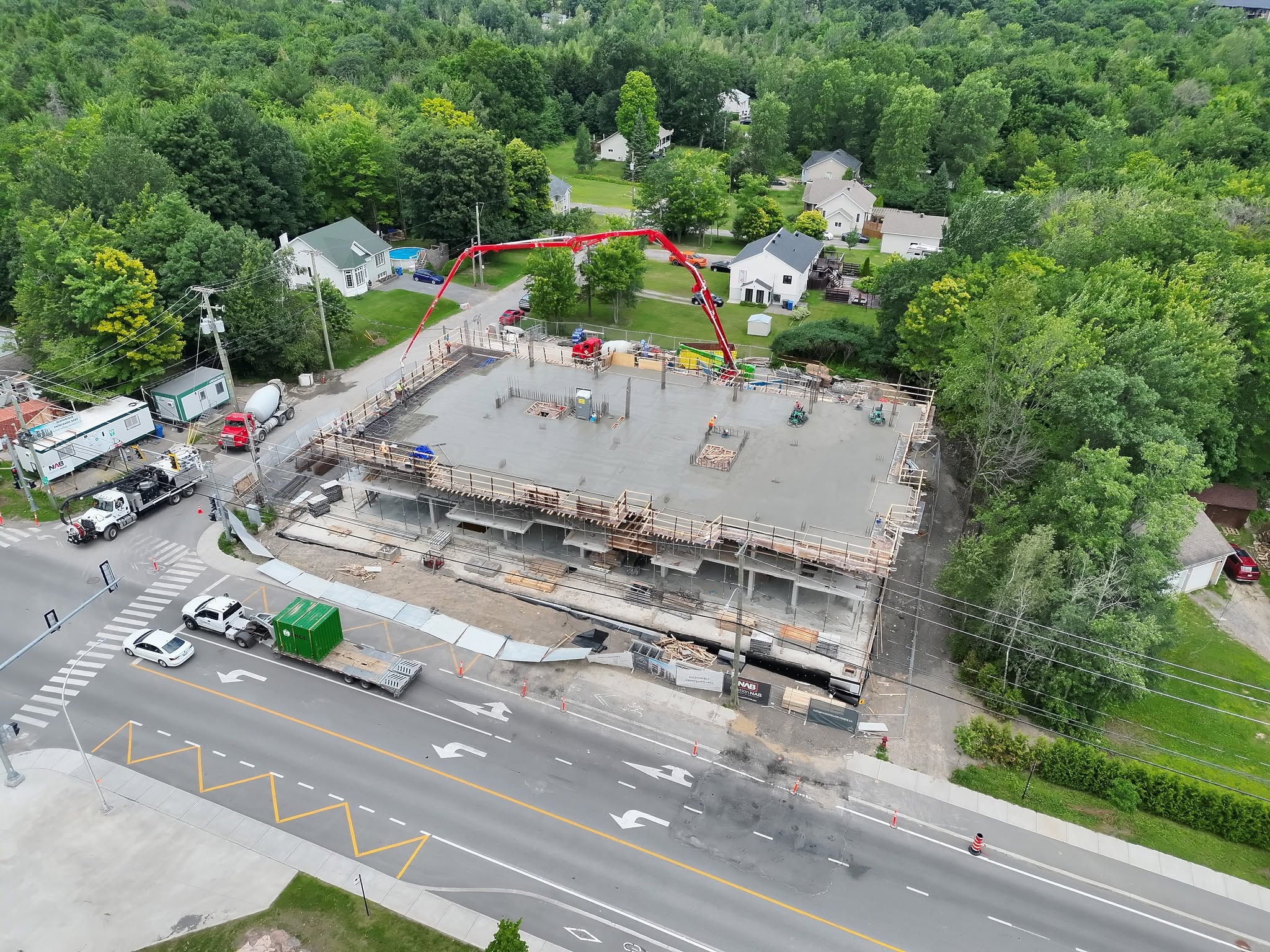

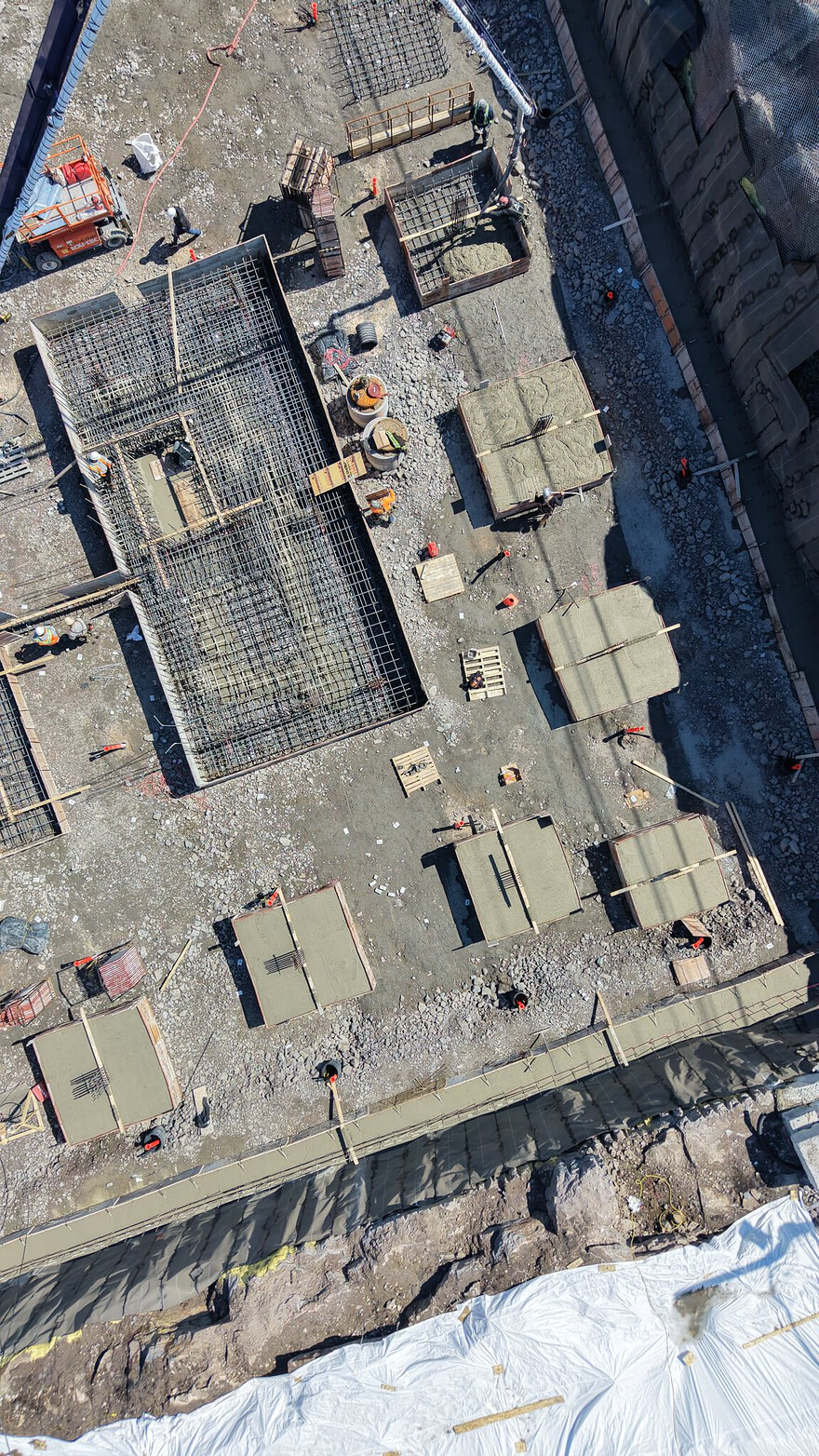

• Coffrage et armature des semelles isolées, radiers et semelles

• Soudure de l’acier d’armature aux panneaux de coffrage

• Coulage des semelles isolées, radiers et semelles

• Coordination des coulées avec pompe à beton

Nos équipes sont déjà à pied d’œuvre pour livrer un travail précis, structuré et efficace fidèle a nos standards.

👏 Merci à tous les travailleurs sur le terrain qui assurent un excellent départ de projet.

2 Likes

🚧🔥 CONSTRUCTION DE 60 LOGEMENTS LOCATIFS — ÇA PREND FORME ! 🔥🚧

Le chantier avance à une vitesse impressionnante et chaque semaine marque une étape majeure vers la sortie de terre de notre immeuble de 60 logements locatifs. 💥

📍Voici où nous en sommes :

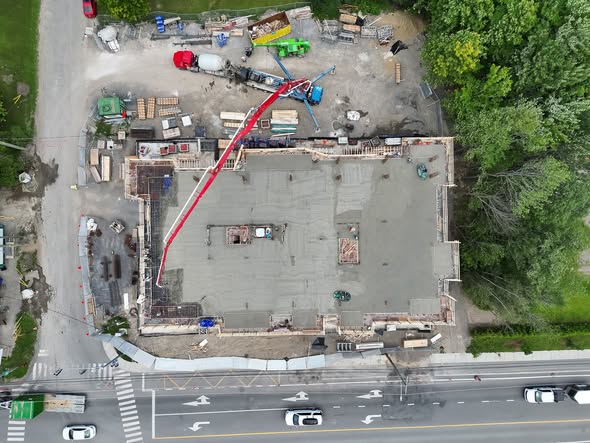

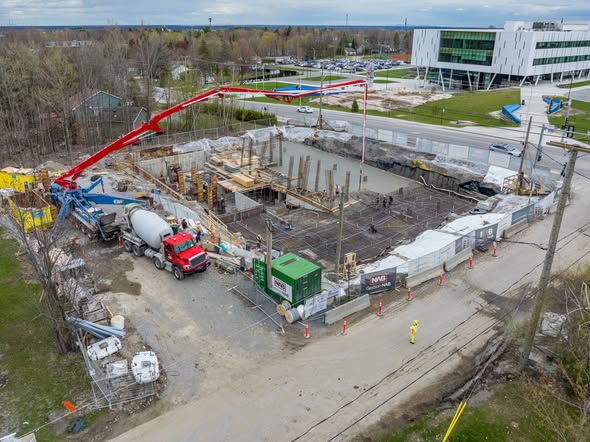

✅ 2 importantes coulées de béton réalisées la semaine dernière

✅ 3 autres coulées majeures déjà planifiées cette semaine

✅ 100% de l’excavation de masse complétée

✅ 100% du raccordement temporaire électrique

✅ 100% du raccordement égouts et aqueduc

✅ 100% du remblai intérieur en pierre nette et du réseau de drainage sous dalle complétés

✅ 100% des semelles et murs de fondation du SS2 terminés et 50% des murs du SS1 seront complétés cette semaine

✅ 100% des membranes de fondation installées

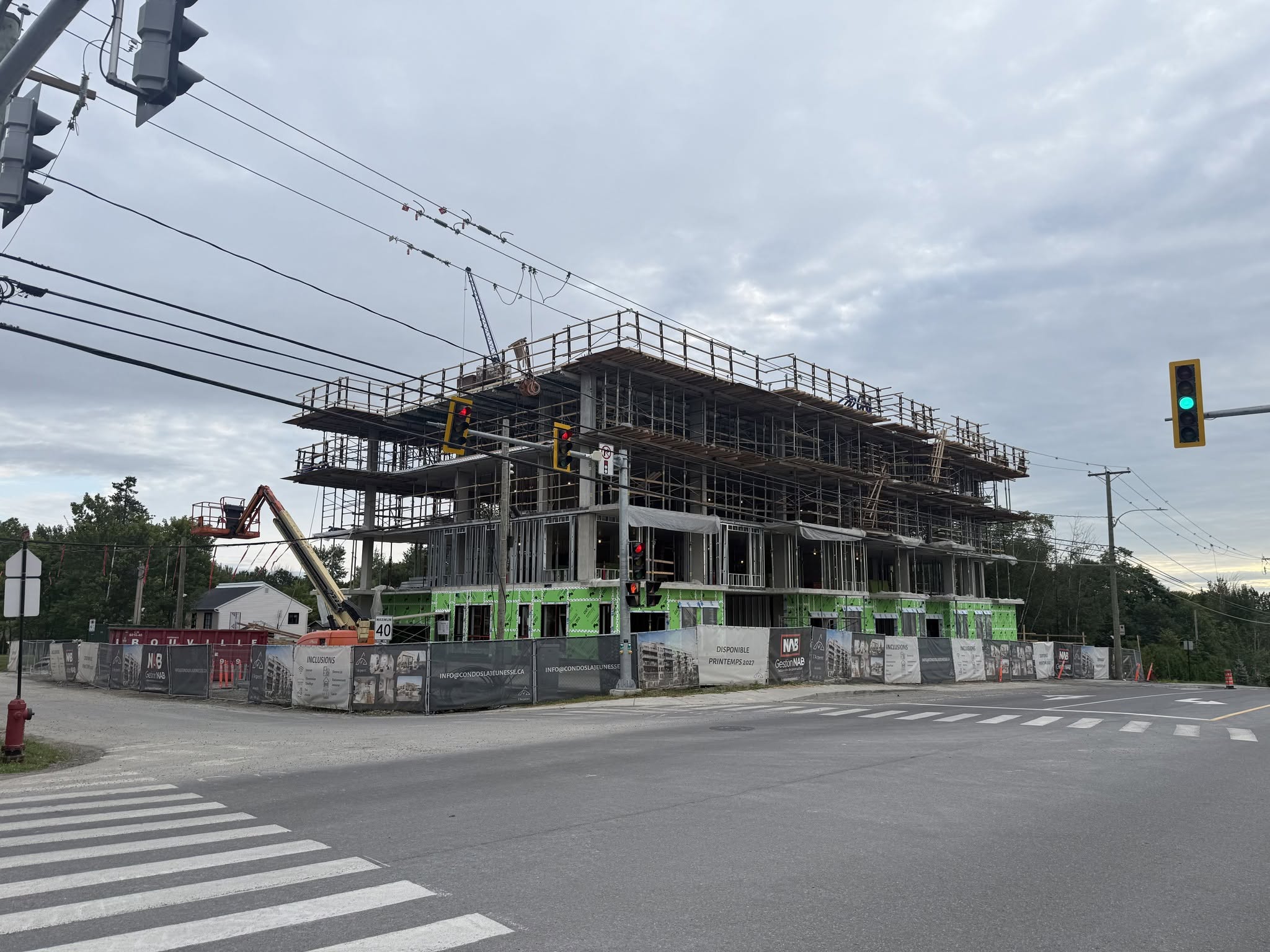

✅ 100% des murs du core/sismique du SS2 complétés et 50% des murs du RDC seront complétés cette semaine

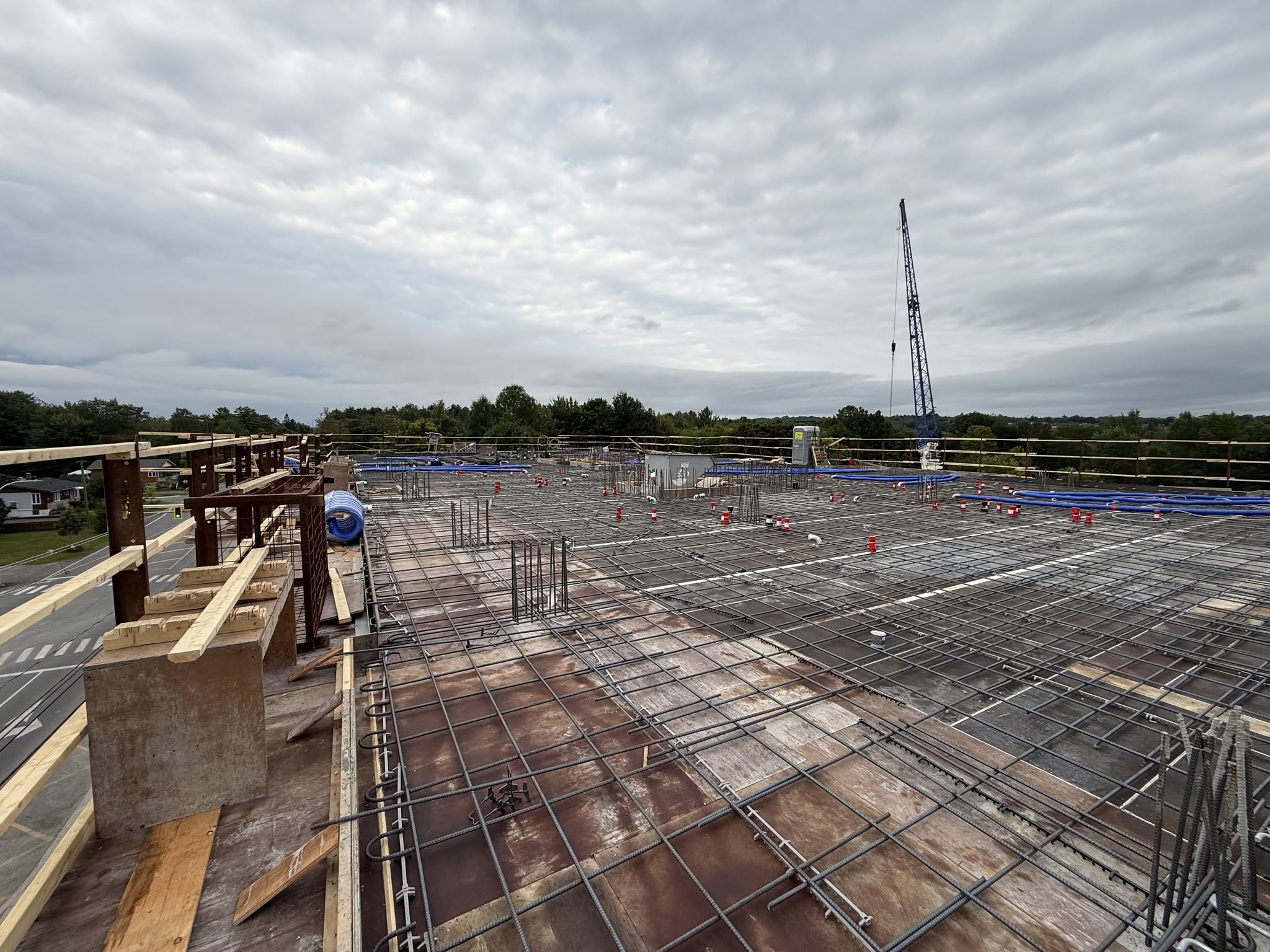

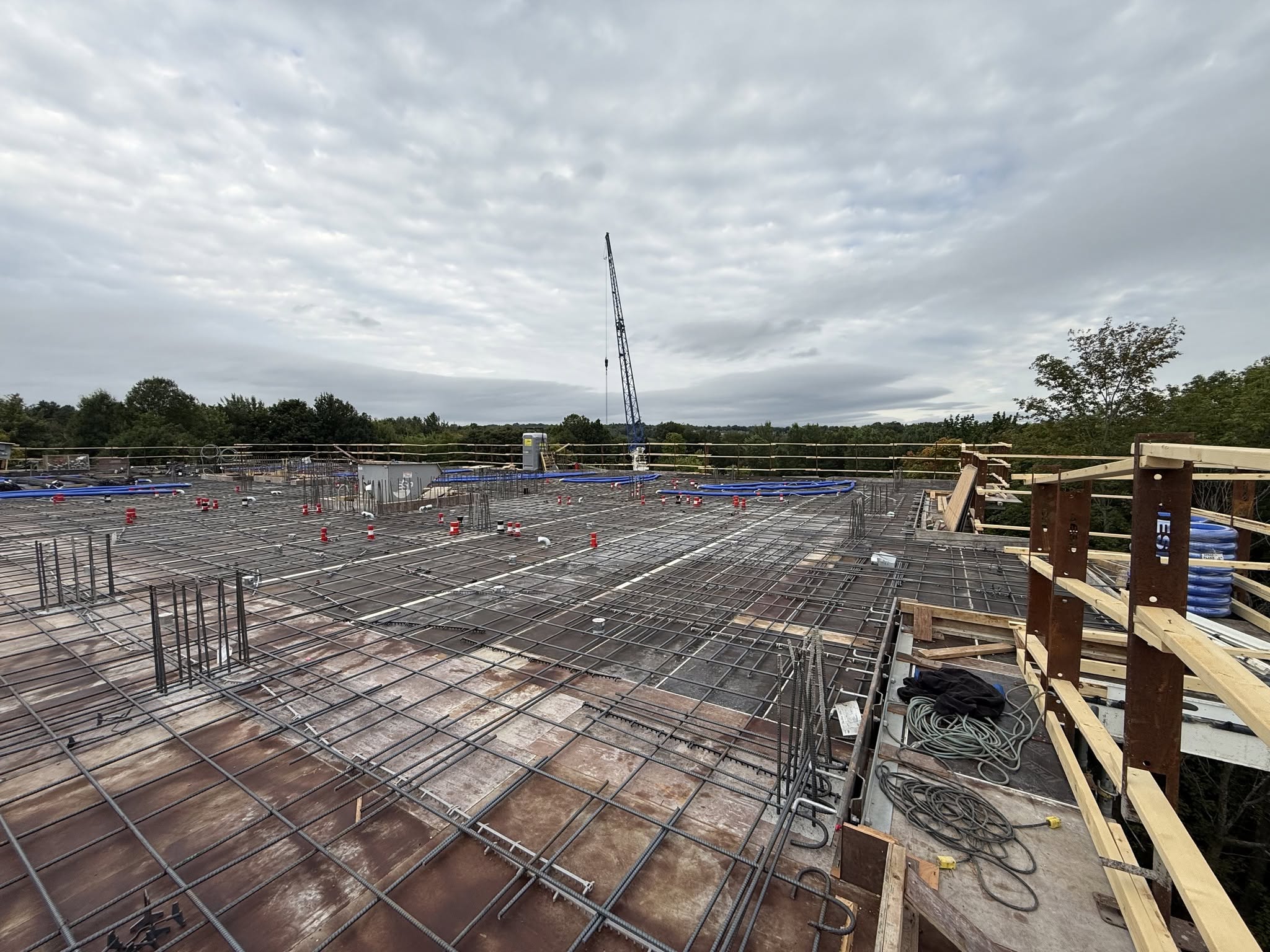

✅ 100% du coffrage de la première dalle structurale du SS1 terminé et on se mobilise pour débuter le RDC

➡️ Dès la semaine prochaine :

• Début du remblai partiel des sous-sols

• Début des travaux de la dalle du RDC

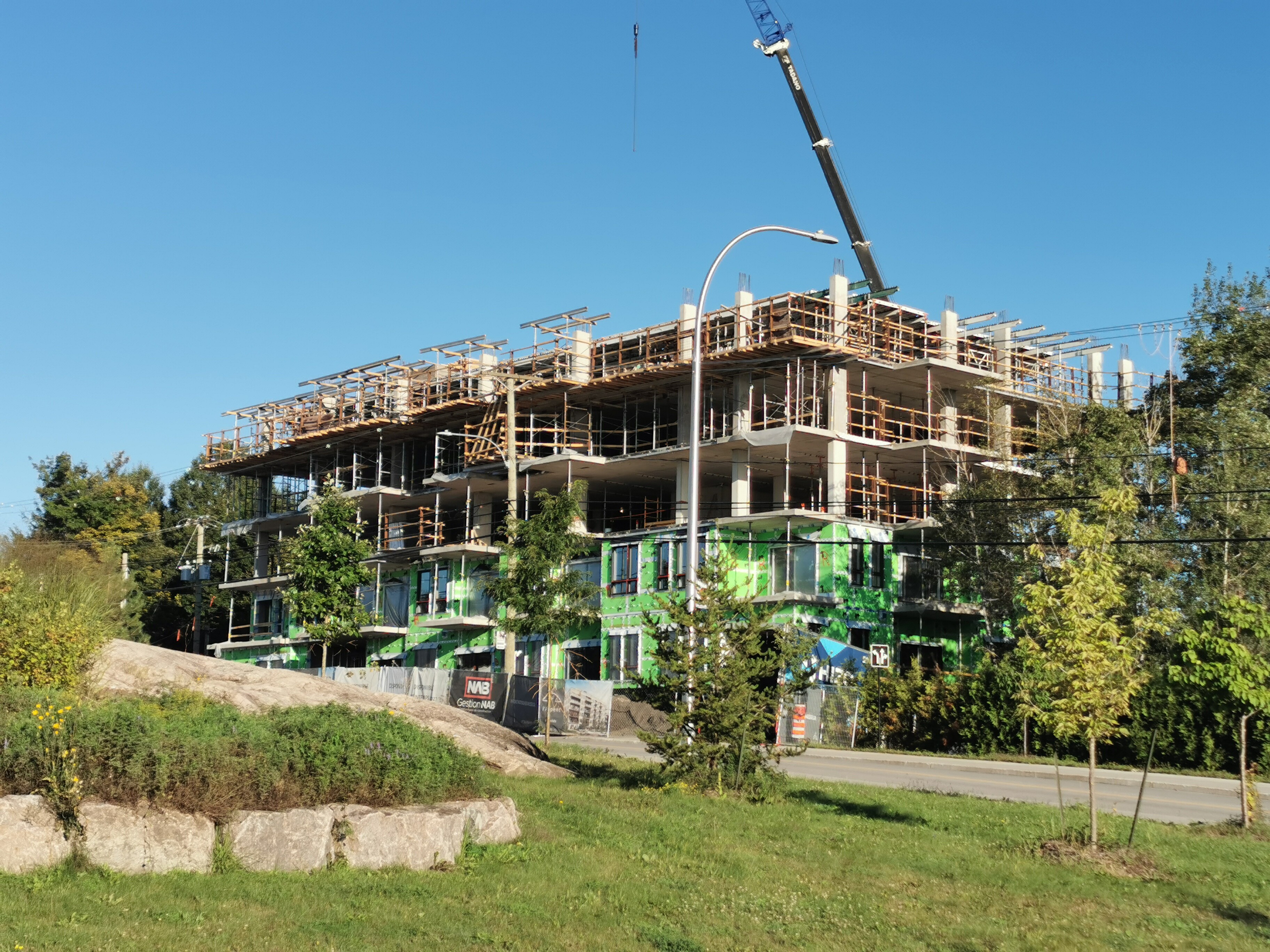

🏗️ La sortie de terre progresse jour après jour et l’ampleur du projet devient maintenant bien réelle.

2 Likes

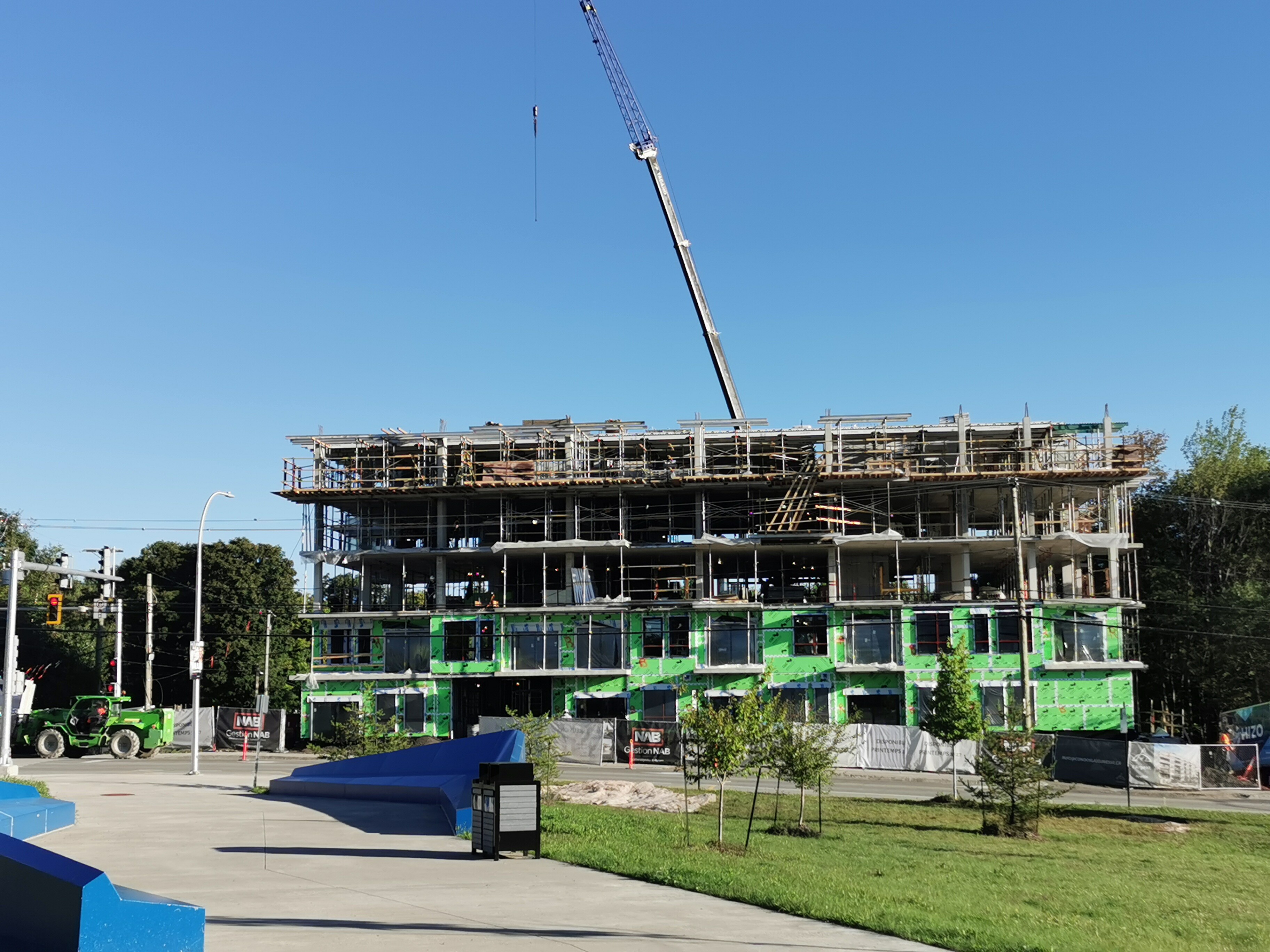

Nous avions fermé le chantier le 17 juillet dernier avec un bel avancement:

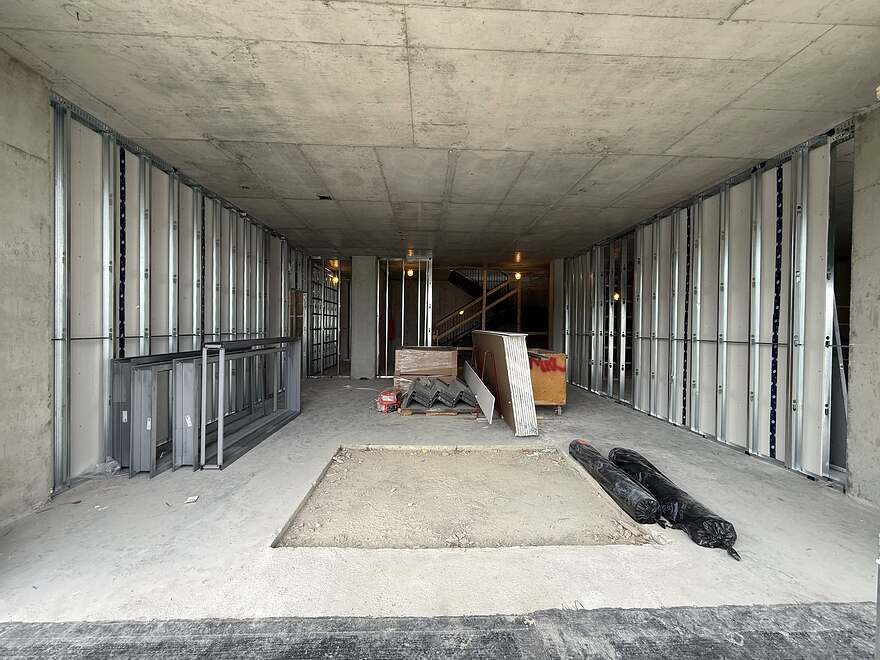

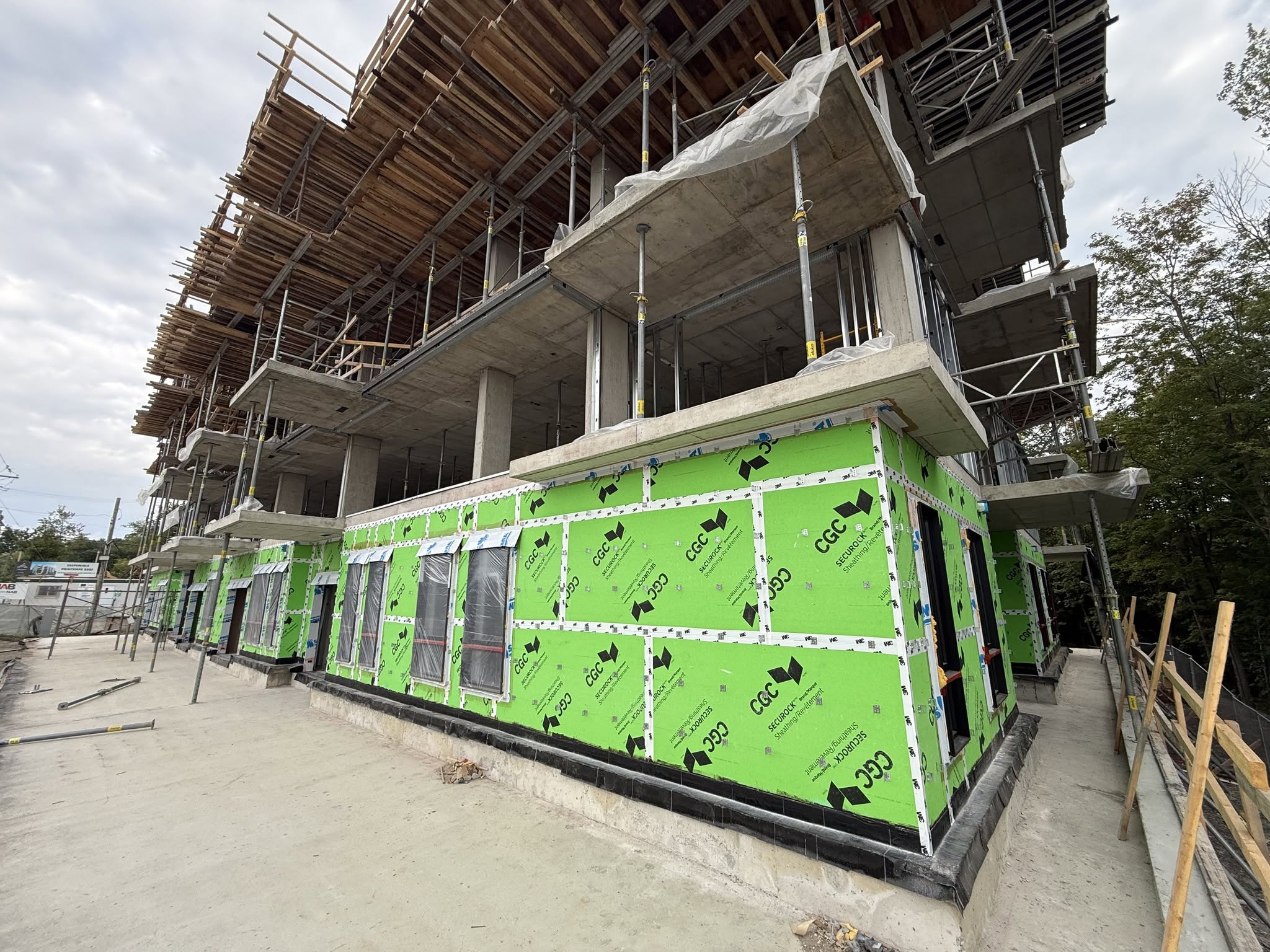

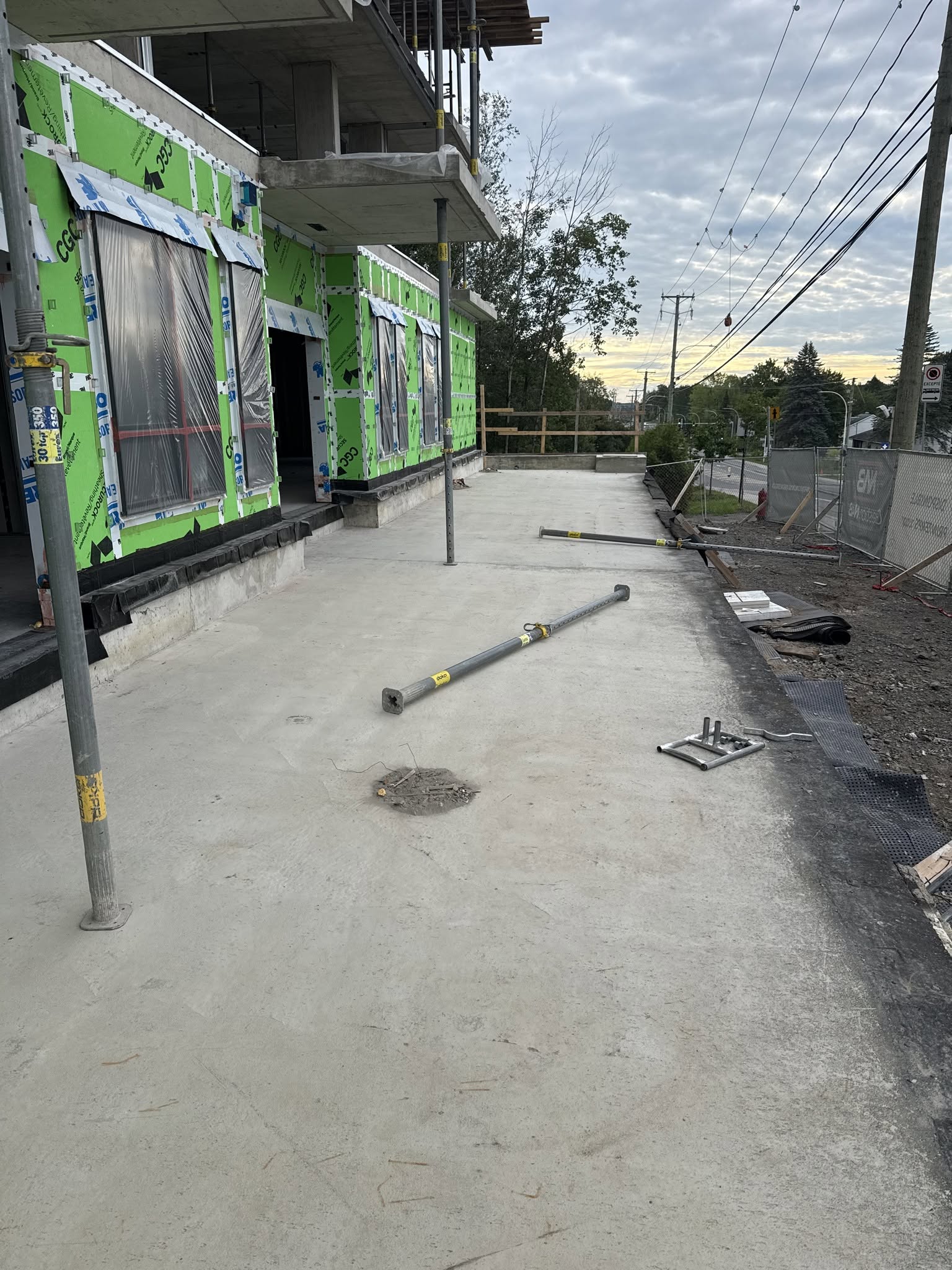

  • Dalle du 3e étage coulée à 100%

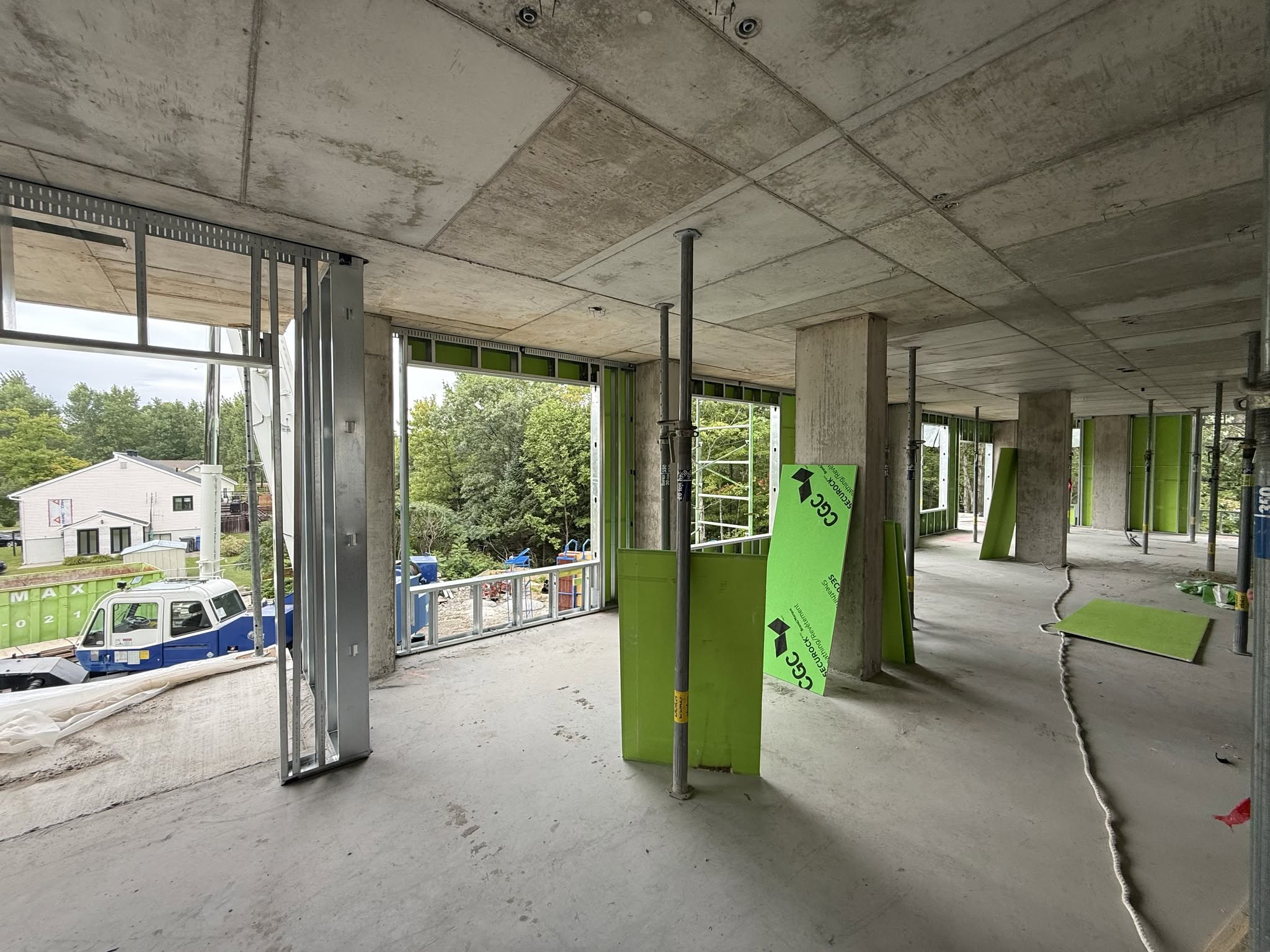

  • Décoffrage des 2 sous-sol complété à 100%

  • L’ensemble des conduits de notre système de géothermie sont présentement bien installés dans leur salle technique

  • La plomberie sous dalle au sous-sol 2 est complétée à 85%

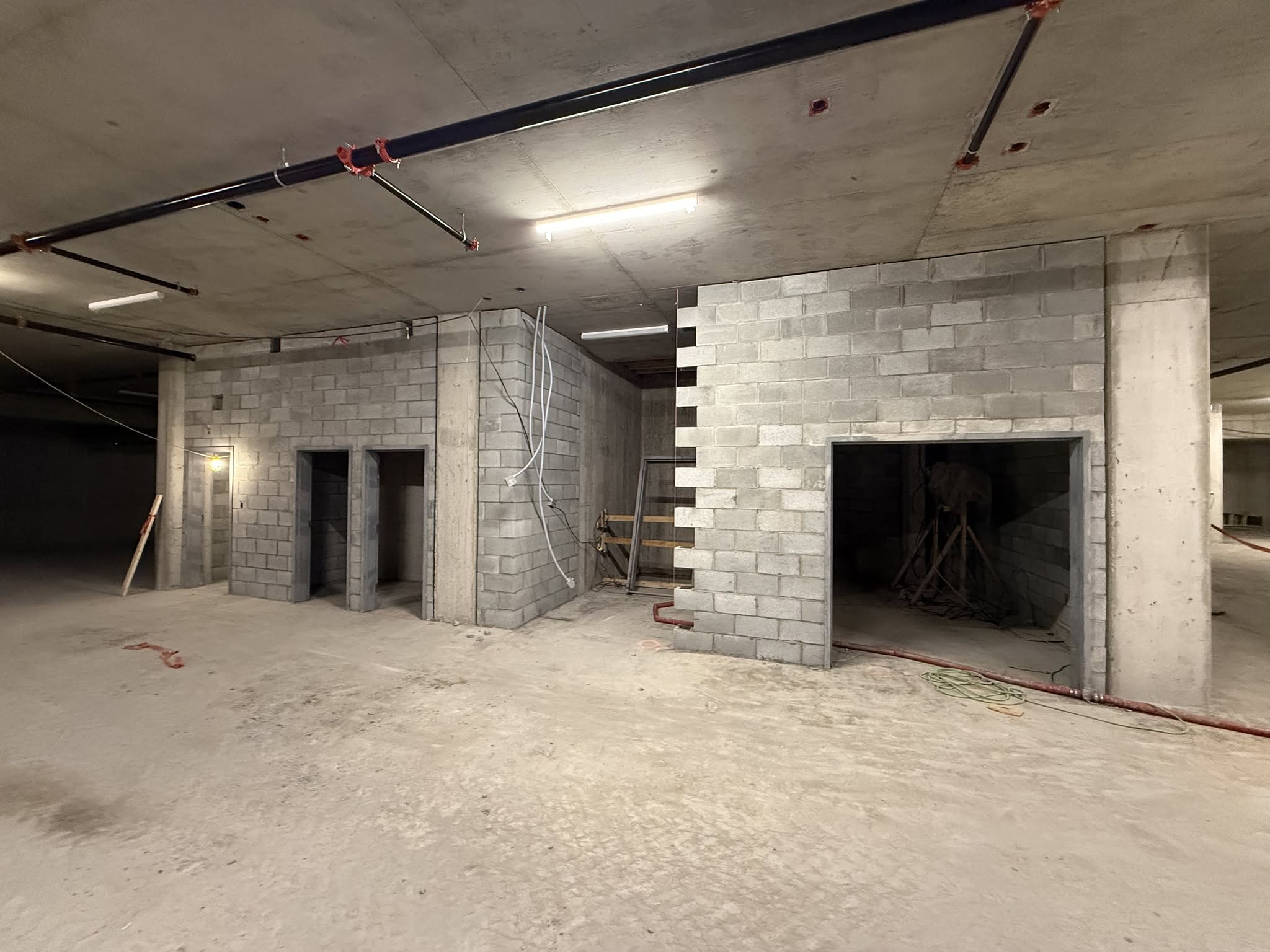

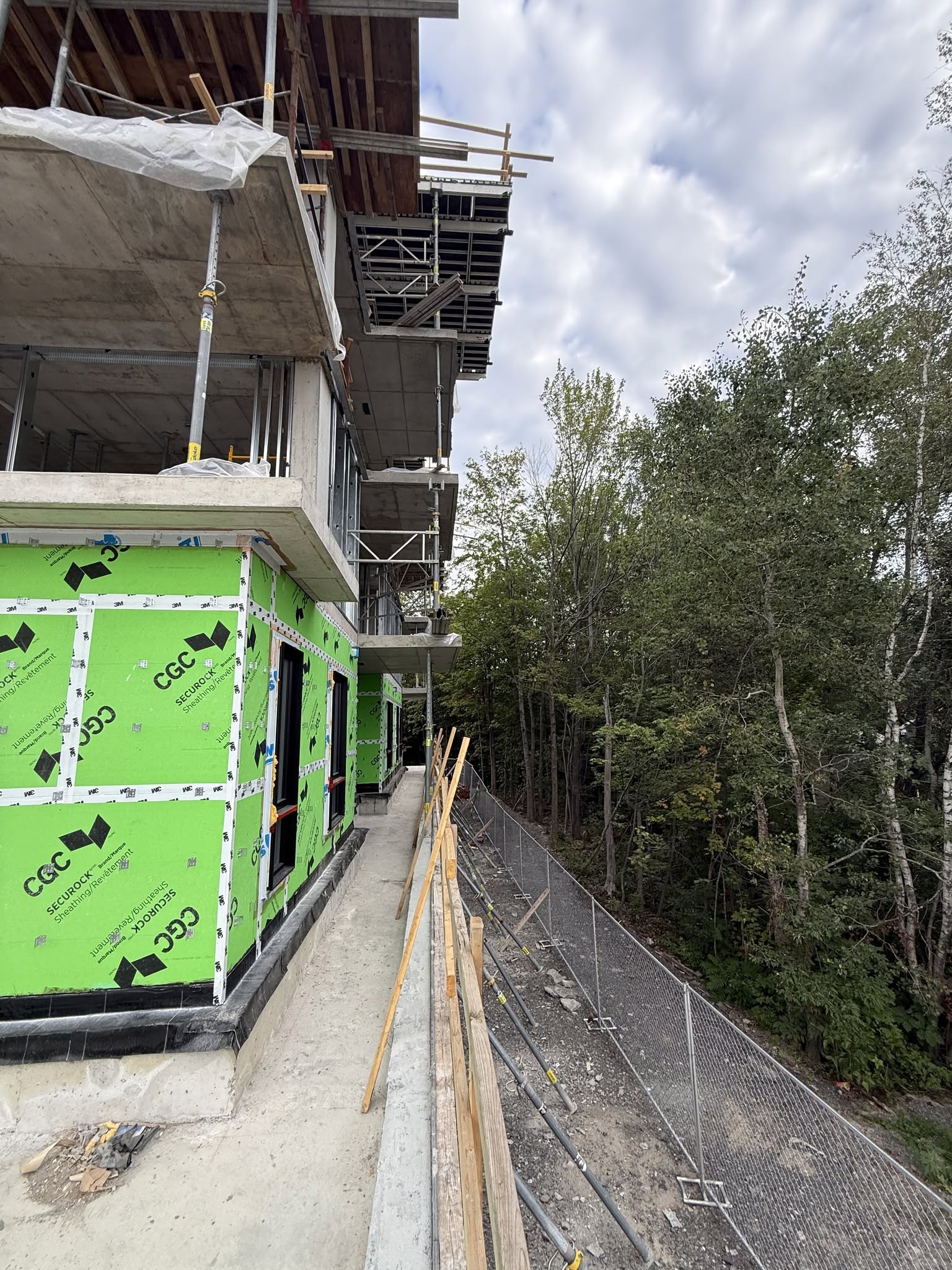

  • Le nettoyage et la préparation des murs extérieurs et la maçonnerie des blocs aux sous-sol est complétée

5 Likes
6 Likes
6 Likes
